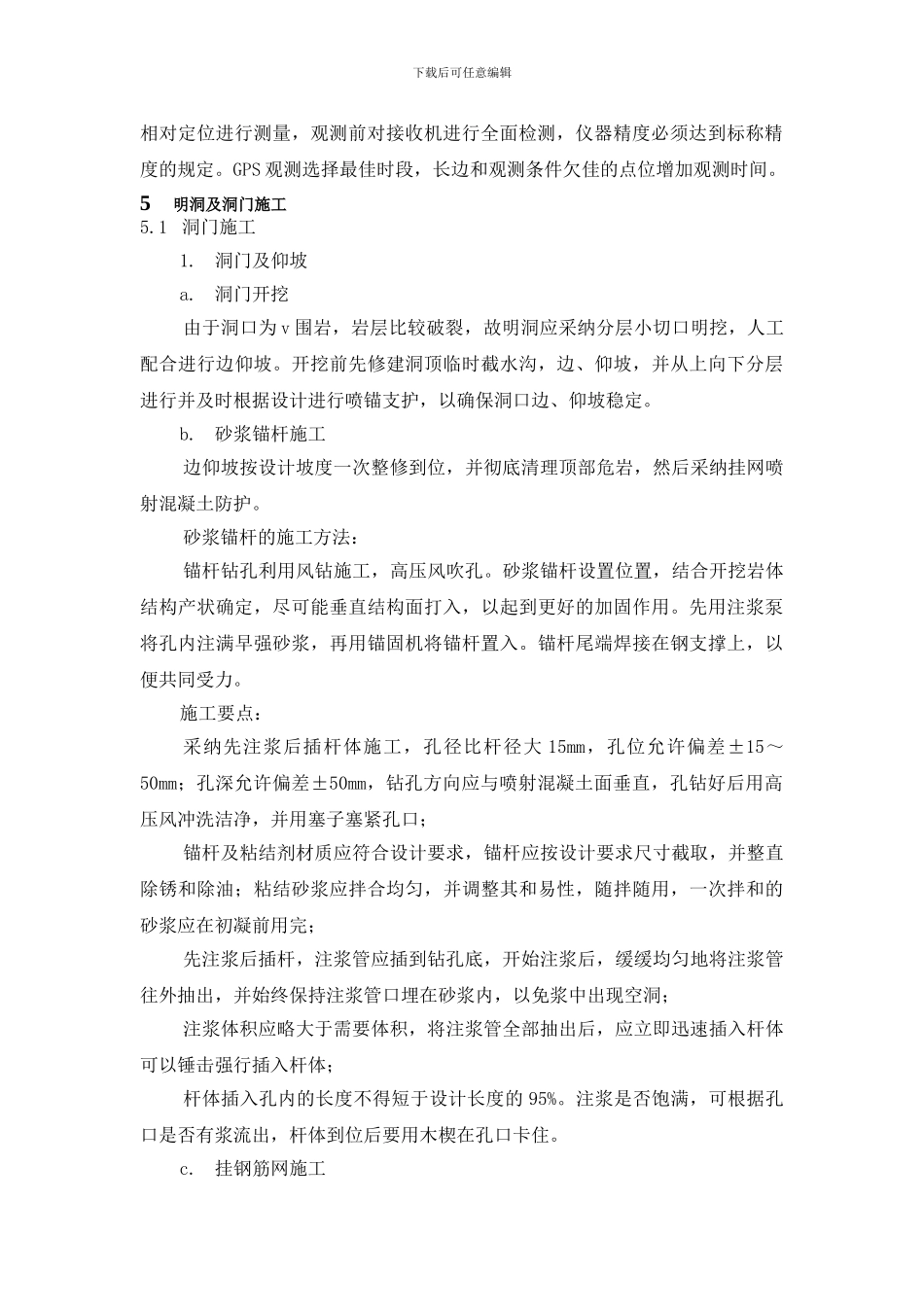

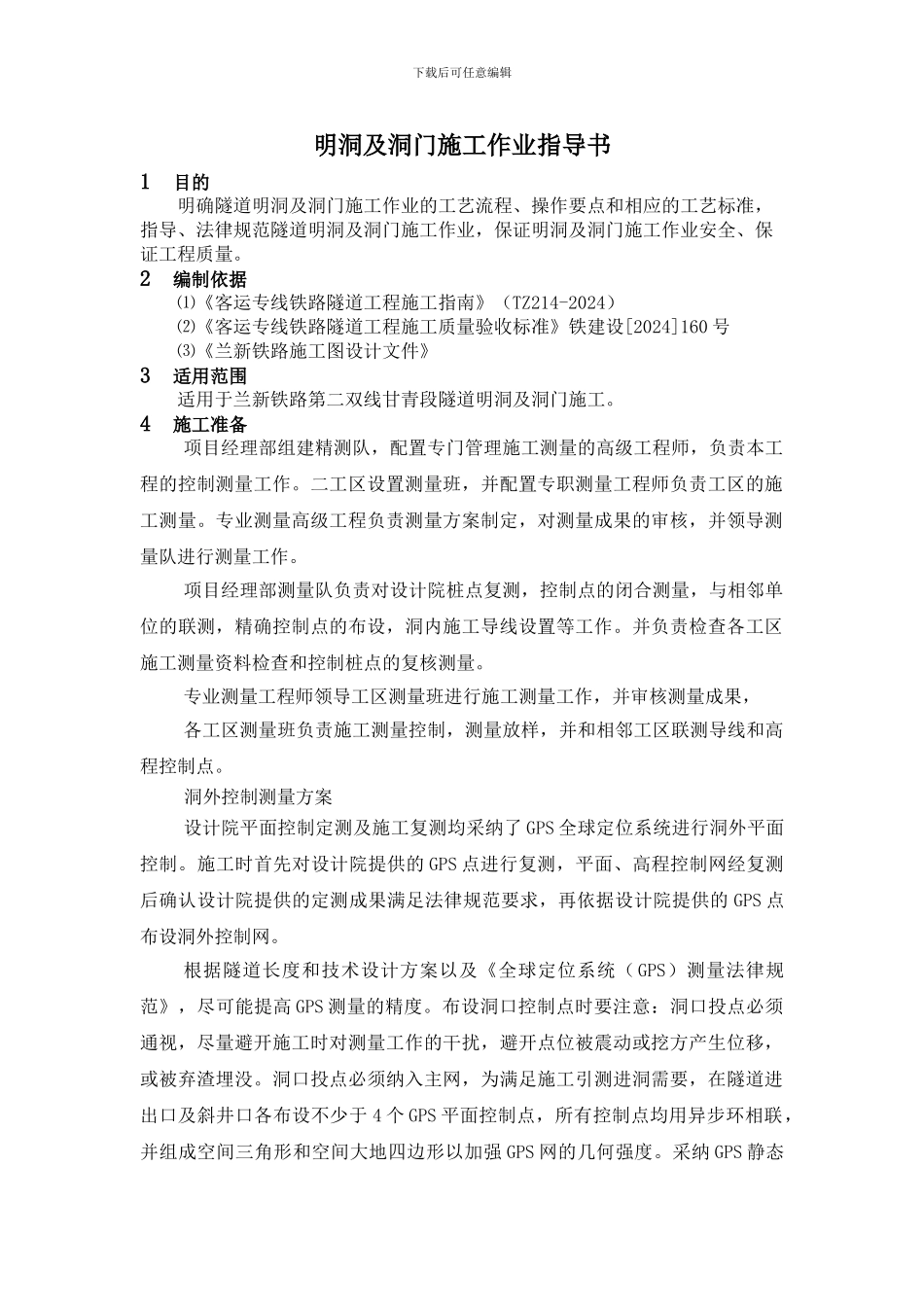

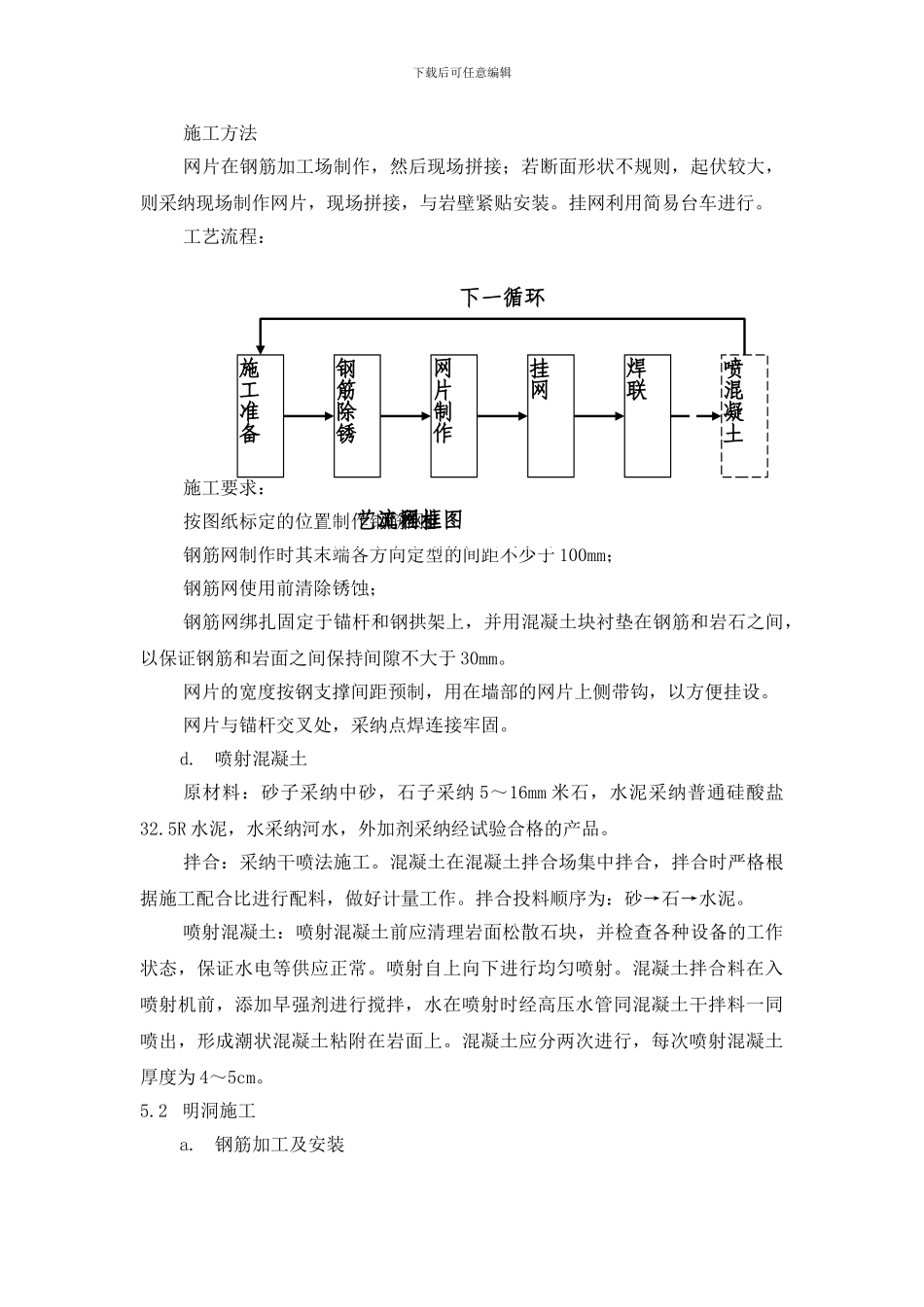

下载后可任意编辑明洞及洞门施工作业指导书1目的明确隧道明洞及洞门施工作业的工艺流程、操作要点和相应的工艺标准,指导、法律规范隧道明洞及洞门施工作业,保证明洞及洞门施工作业安全、保证工程质量。2编制依据⑴《客运专线铁路隧道工程施工指南》(TZ214-2024)⑵《客运专线铁路隧道工程施工质量验收标准》铁建设[2024]160 号⑶《兰新铁路施工图设计文件》3适用范围适用于兰新铁路第二双线甘青段隧道明洞及洞门施工。4施工准备项目经理部组建精测队,配置专门管理施工测量的高级工程师,负责本工程的控制测量工作。二工区设置测量班,并配置专职测量工程师负责工区的施工测量。专业测量高级工程负责测量方案制定,对测量成果的审核,并领导测量队进行测量工作。项目经理部测量队负责对设计院桩点复测,控制点的闭合测量,与相邻单位的联测,精确控制点的布设,洞内施工导线设置等工作。并负责检查各工区施工测量资料检查和控制桩点的复核测量。专业测量工程师领导工区测量班进行施工测量工作,并审核测量成果,各工区测量班负责施工测量控制,测量放样,并和相邻工区联测导线和高程控制点。洞外控制测量方案设计院平面控制定测及施工复测均采纳了 GPS 全球定位系统进行洞外平面控制。施工时首先对设计院提供的 GPS 点进行复测,平面、高程控制网经复测后确认设计院提供的定测成果满足法律规范要求,再依据设计院提供的 GPS 点布设洞外控制网。根据隧道长度和技术设计方案以及《全球定位系统( GPS)测量法律规范》,尽可能提高 GPS 测量的精度。布设洞口控制点时要注意:洞口投点必须通视,尽量避开施工时对测量工作的干扰,避开点位被震动或挖方产生位移,或被弃渣埋没。洞口投点必须纳入主网,为满足施工引测进洞需要,在隧道进出口及斜井口各布设不少于 4 个 GPS 平面控制点,所有控制点均用异步环相联,并组成空间三角形和空间大地四边形以加强 GPS 网的几何强度。采纳 GPS 静态下载后可任意编辑相对定位进行测量,观测前对接收机进行全面检测,仪器精度必须达到标称精度的规定。GPS 观测选择最佳时段,长边和观测条件欠佳的点位增加观测时间。5明洞及洞门施工5.1 洞门施工1.洞门及仰坡a.洞门开挖由于洞口为 v 围岩,岩层比较破裂,故明洞应采纳分层小切口明挖,人工配合进行边仰坡。开挖前先修建洞顶临时截水沟,边、仰坡,并从上向下分层进行并及时根据设计进行喷锚支护,以确保洞口边、仰坡稳定。b.砂浆锚杆施工...
