】衬砌砼施工作业指导书1、适用条件、范围本作业指导书适用兰新铁路甘青段黄沙嘴明洞衬砌施工2、准备工作明洞衬砌工序安排实行先浇筑仰拱砼,再填充砼,仰拱全幅超前施工
全幅仰拱施工完毕,并有 30m 以上超前于二衬,即可拱墙二衬施工
明洞衬砌施工前,应先复测隧道中线、仰拱高程、矮边墙净宽等

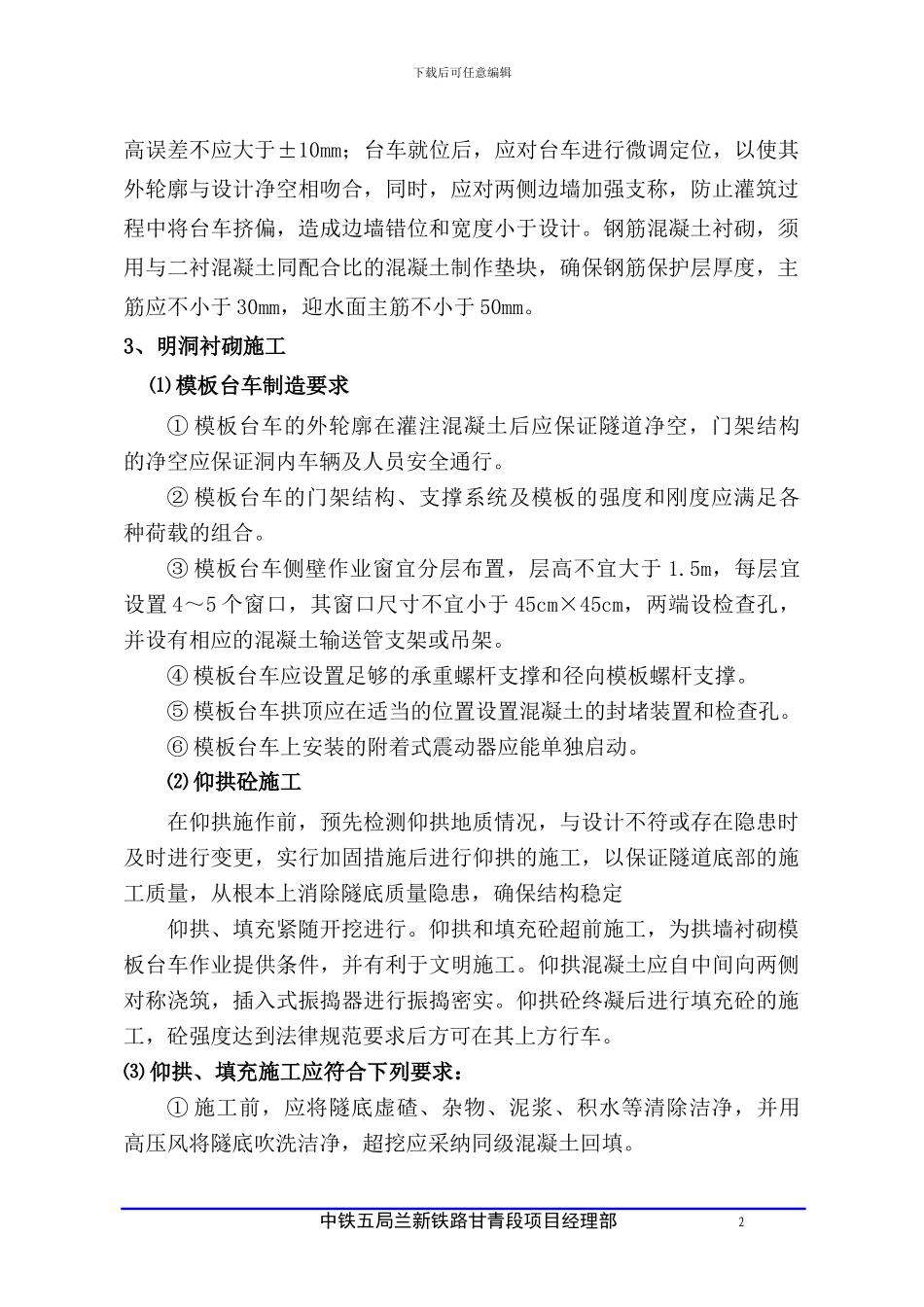

检查和检修模板台车、混凝土制配、运输等各种机械设备,如拌和机、混凝土输送泵等,必要时应进行试运转
台车就位时,其轨道中线和轨面标中铁五局兰新铁路甘青段项目经理部 1下载后可任意编辑高误差不应大于±10mm;台车就位后,应对台车进行微调定位,以使其外轮廓与设计净空相吻合,同时,应对两侧边墙加强支称,防止灌筑过程中将台车挤偏,造成边墙错位和宽度小于设计
钢筋混凝土衬砌,须用与二衬混凝土同配合比的混凝土制作垫块,确保钢筋保护层厚度,主筋应不小于 30mm,迎水面主筋不小于 50mm
3、明洞衬砌施工⑴ 模板台车制造要求① 模板台车的外轮廓在灌注混凝土后应保证隧道净空,门架结构的净空应保证洞内车辆及人员安全通行
② 模板台车的门架结构、支撑系统及模板的强度和刚度应满足各种荷载的组合
③ 模板台车侧壁作业窗宜分层布置,层高不宜大于 1
5m,每层宜设置 4~5 个窗口,其窗口尺寸不宜小于 45cm×45cm,两端设检查孔,并设有相应的混凝土输送管支架或吊架
④ 模板台车应设置足够的承重螺杆支撑和径向模板螺杆支撑
⑤ 模板台车拱顶应在适当的位置设置混凝土的封堵装置和检查孔
⑥ 模板台车上安装的附着式震动器应能单独启动

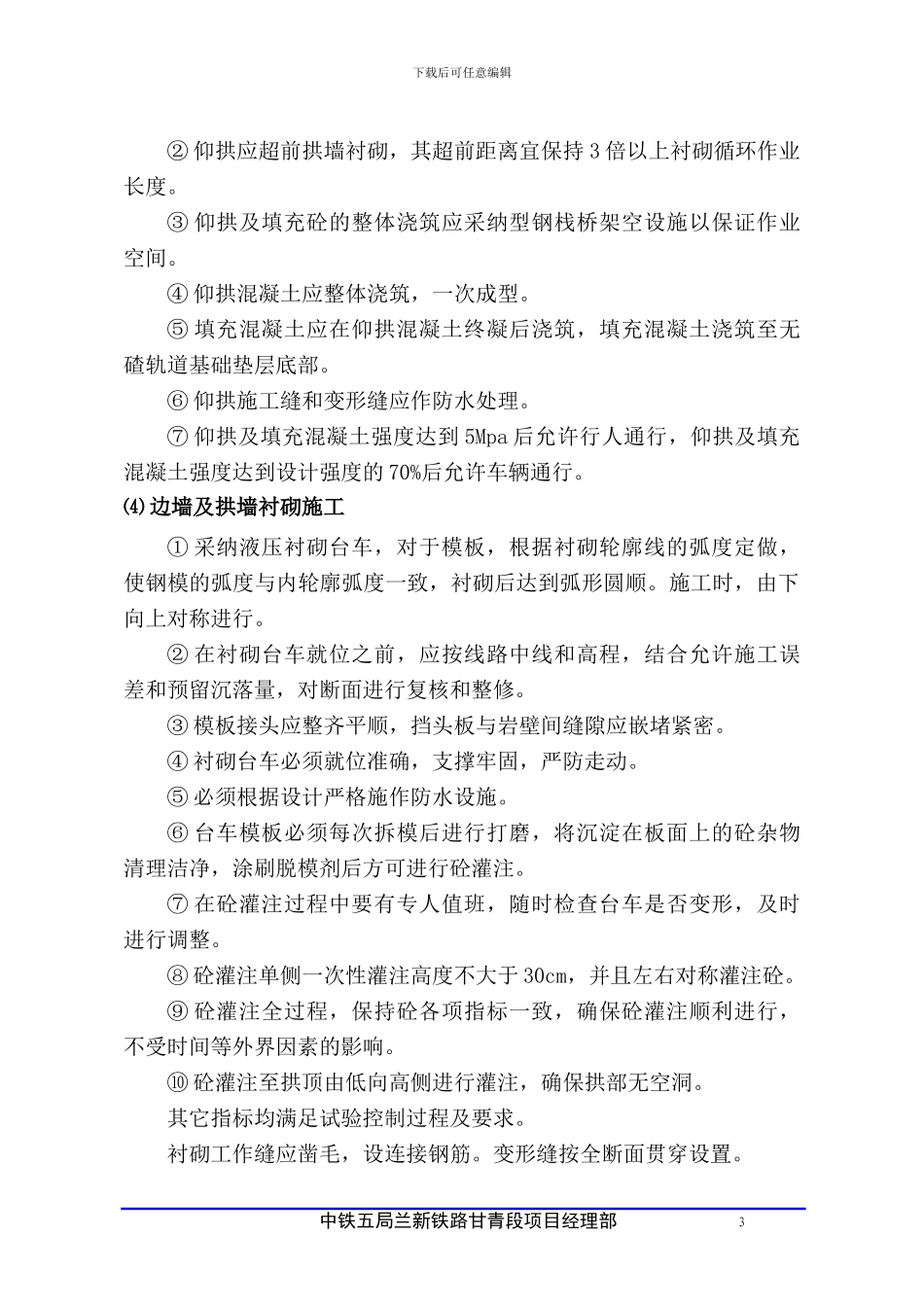

⑵ 仰拱砼施工在仰拱施作前,预先检测仰拱地质情况,与设计不符或存在隐患时及时进行变更,实行加固措施后进行仰拱的施工,以保证隧道底部的施工质量,从根本上消除隧底质量隐患,确
