下载后可任意编辑桥梁冬季施工方案一、工程概况本次实施的惠农渠桥(经十路—经十一路)是黄河金岸•华夏河图生态小镇城南连接经十路至经十一路的一条次干路,道路设计全长 198
在 K0+100 处设置 3-30m 预应力钢筋混凝土箱梁桥,桥梁全长 97 米
桥梁上部结构为装配式预应力混凝土箱梁;下部采纳柱式(矩形)墩,在本工程工期贯穿整个冬天,在冬季施工的主要部位是主线桥的桩基、承台、墩柱、桥台、盖梁及台帽等

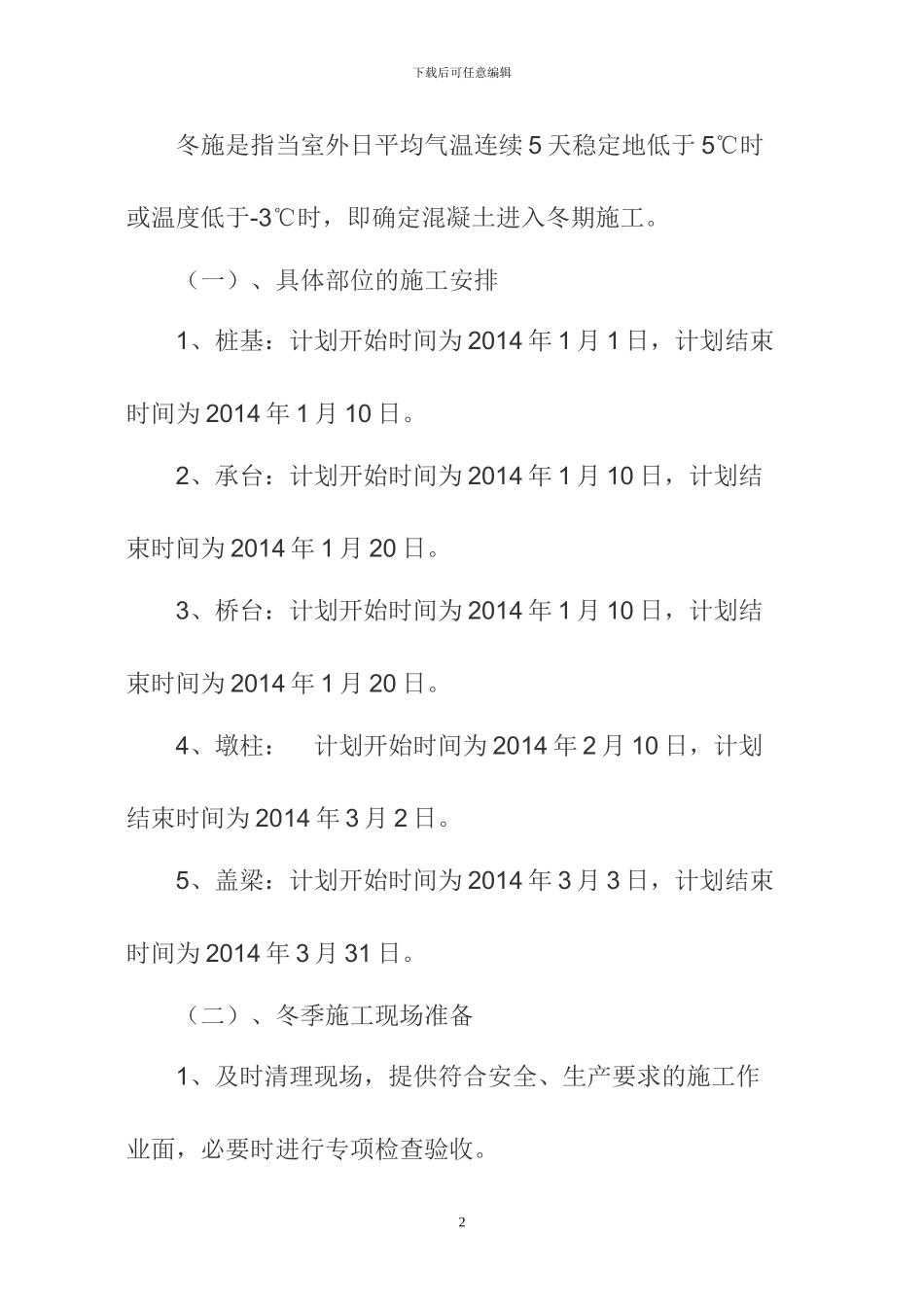

二、编制依据1、《城镇道路工程施工与质量验收法律规范 》CJJ1-20242、《城市桥梁工程施工与质量验收法律规范》CJJ2-20243、 全套设计图纸三、施工方案1下载后可任意编辑冬施是指当室外日平均气温连续 5 天稳定地低于 5℃时或温度低于-3℃时,即确定混凝土进入冬期施工
(一)、具体部位的施工安排1、桩基:计划开始时间为 2014 年 1 月 1 日,计划结束时间为 2014 年 1 月 10 日
2、承台:计划开始时间为 2014 年 1 月 10 日,计划结束时间为 2014 年 1 月 20 日
3、桥台:计划开始时间为 2014 年 1 月 10 日,计划结束时间为 2014 年 1 月 20 日
4、墩柱: 计划开始时间为 2014 年 2 月 10 日,计划结束时间为 2014 年 3 月 2 日
5、盖梁:计划开始时间为 2014 年 3 月 3 日,计划结束时间为 2014 年 3 月 31 日
(二)、冬季施工现场准备1、及时清理现场,提供符合安全、生产要求的施工作业面,必要时进行专项检查验收
2下载后可任意编辑2、加强施工现场管理,避开施工作业面存水、结冰
对施工现场内运输道路路面实行防滑措施,确保运输畅通
3、加强供电系统、输电线路和自发电设备的检查,消除施工和安全隐患
4、根据施工计划,准备充足的冬施辅助材料(后附:冬施主要材
