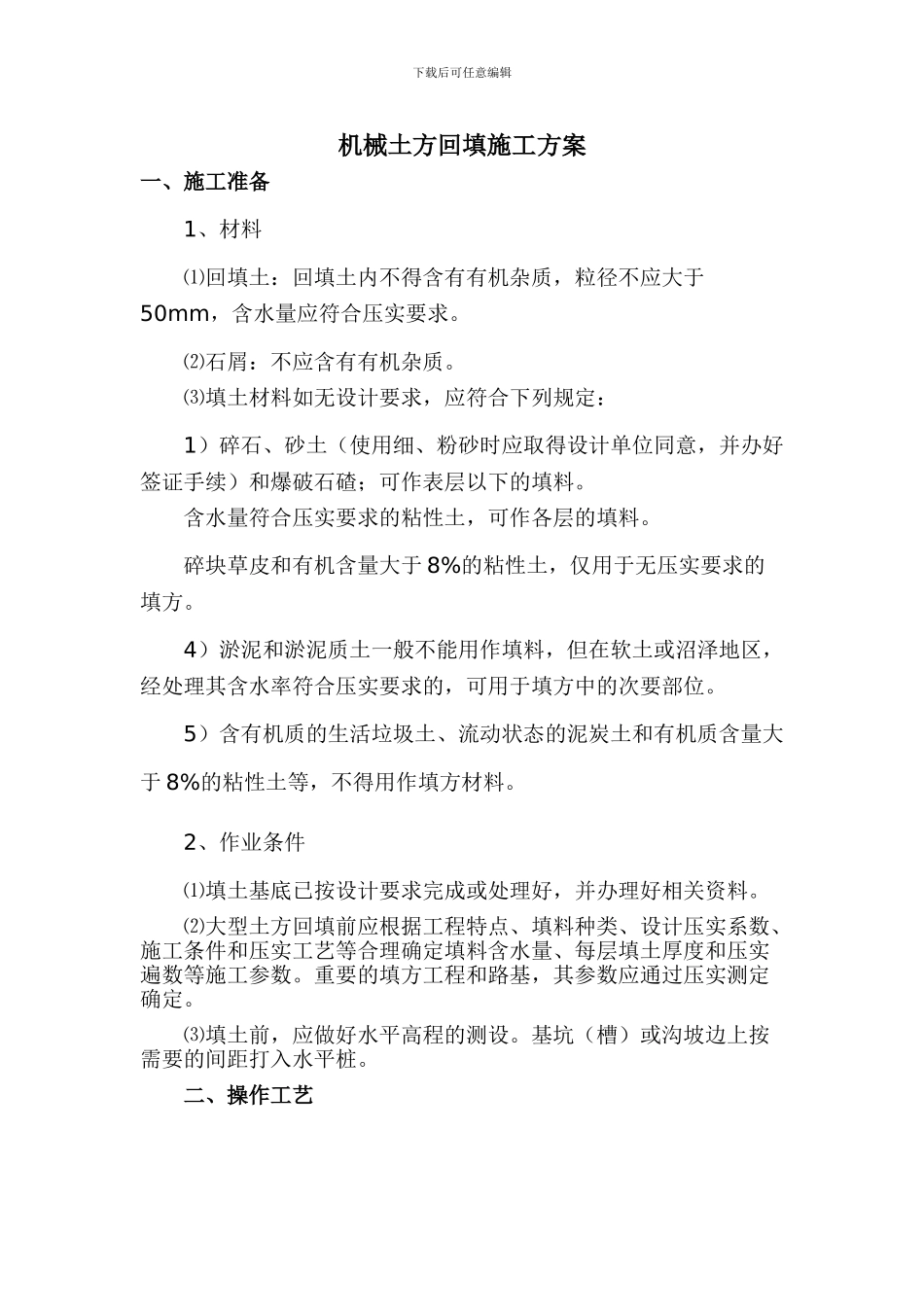

下载后可任意编辑机械土方回填施工方案一、施工准备 1、材料 ⑴回填土:回填土内不得含有有机杂质,粒径不应大于50mm,含水量应符合压实要求
⑵石屑:不应含有有机杂质
⑶填土材料如无设计要求,应符合下列规定: 1)碎石、砂土(使用细、粉砂时应取得设计单位同意,并办好签证手续)和爆破石碴;可作表层以下的填料
含水量符合压实要求的粘性土,可作各层的填料
碎块草皮和有机含量大于 8%的粘性土,仅用于无压实要求的填方
4)淤泥和淤泥质土一般不能用作填料,但在软土或沼泽地区, 经处理其含水率符合压实要求的,可用于填方中的次要部位
5)含有机质的生活垃圾土、流动状态的泥炭土和有机质含量大于 8%的粘性土等,不得用作填方材料
2、作业条件 ⑴填土基底已按设计要求完成或处理好,并办理好相关资料
⑵大型土方回填前应根据工程特点、填料种类、设计压实系数、施工条件和压实工艺等合理确定填料含水量、每层填土厚度和压实遍数等施工参数
重要的填方工程和路基,其参数应通过压实测定确定
⑶填土前,应做好水平高程的测设
基坑(槽)或沟坡边上按需要的间距打入水平桩

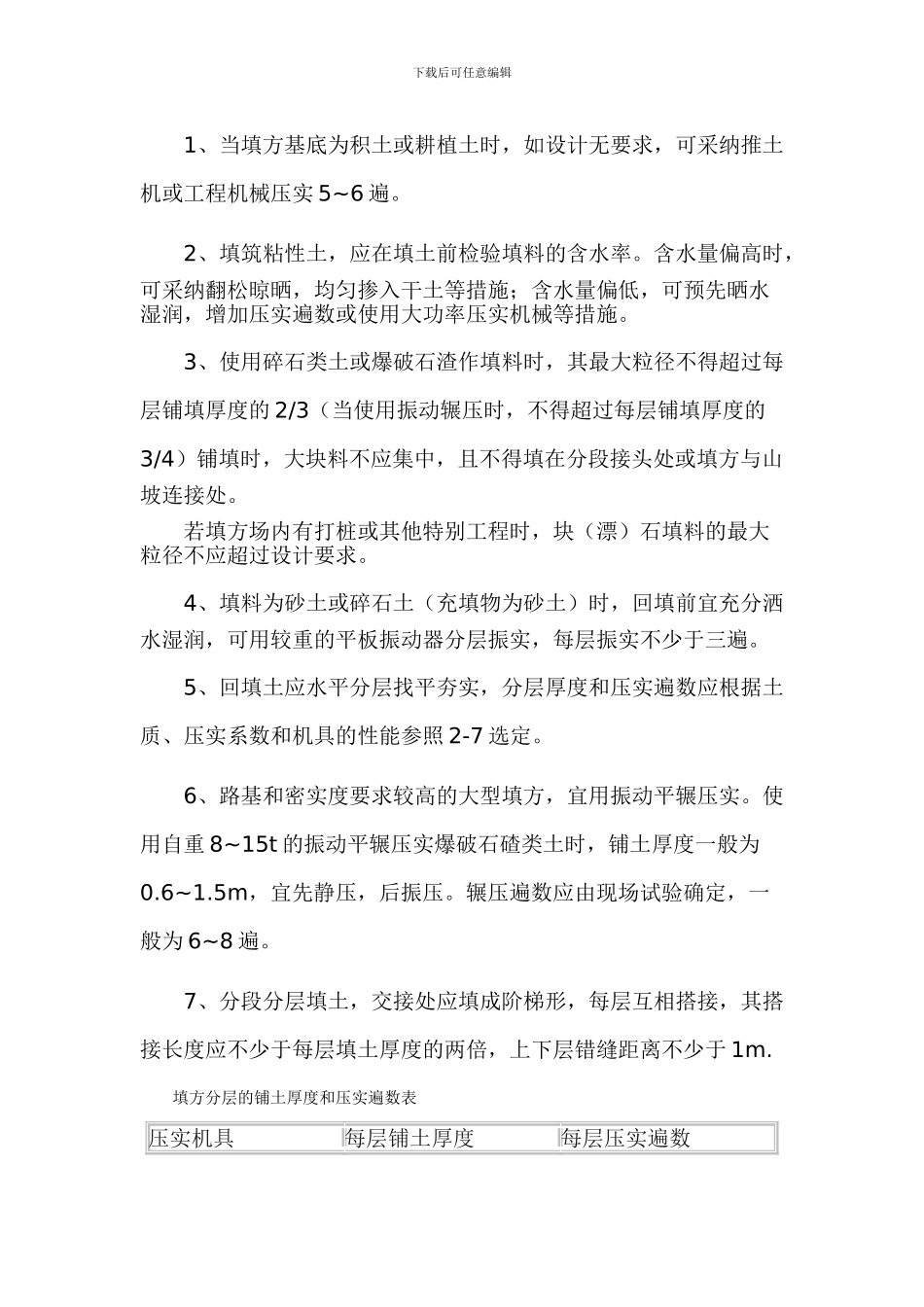

二、操作工艺下载后可任意编辑 1、当填方基底为积土或耕植土时,如设计无要求,可采纳推土机或工程机械压实 5~6 遍
2、填筑粘性土,应在填土前检验填料的含水率
含水量偏高时,可采纳翻松晾晒,均匀掺入干土等措施;含水量偏低,可预先晒水湿润,增加压实遍数或使用大功率压实机械等措施
3、使用碎石类土或爆破石渣作填料时,其最大粒径不得超过每层铺填厚度的 2/3(当使用振动辗压时,不得超过每层铺填厚度的3/4)铺填时,大块料不应集中,且不得填在分段接头处或填方与山坡连接处
若填方场内有打桩或其他特别工程时,块(漂)石填料的最大粒径不应超过设计要求

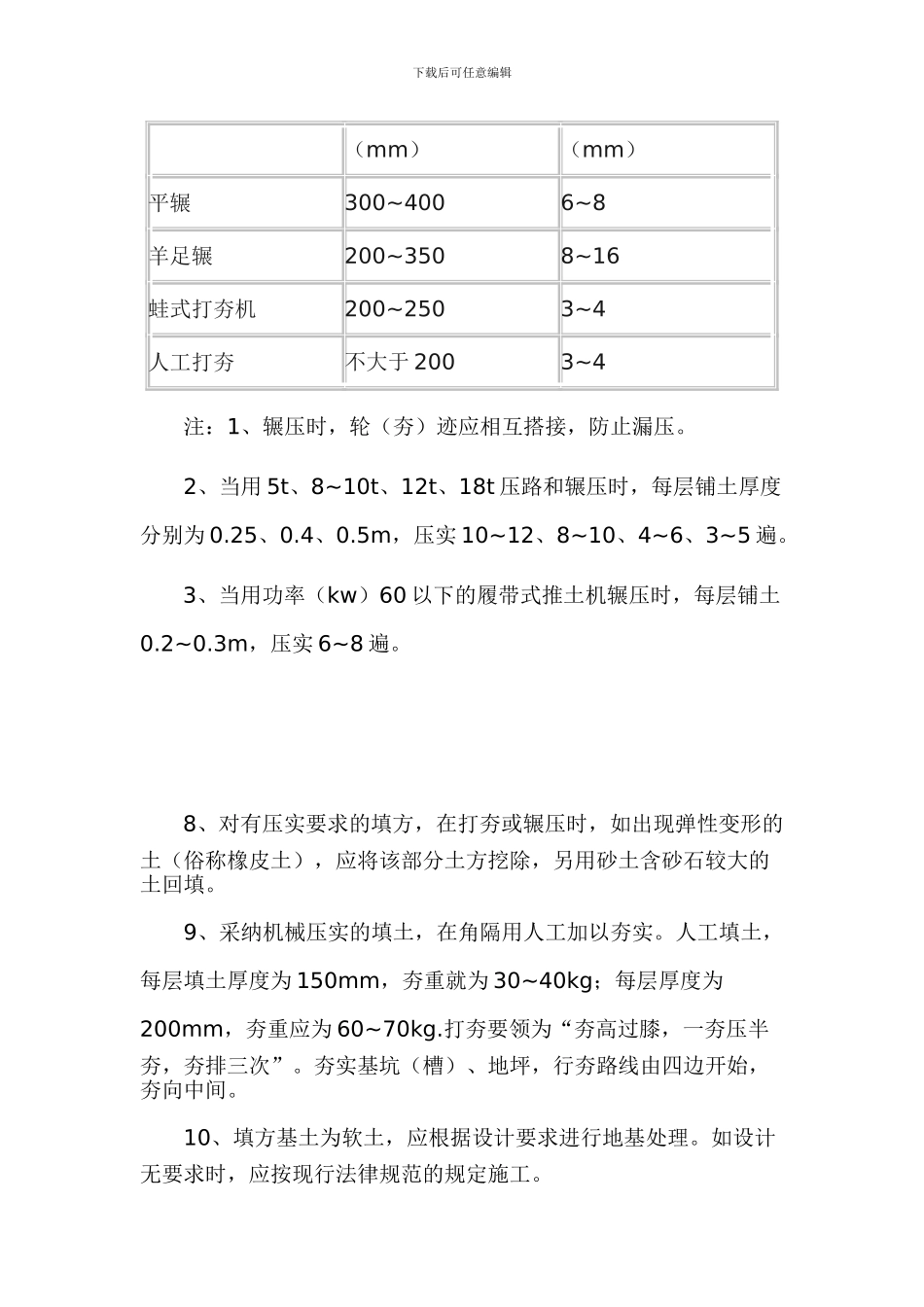

4、填料为砂土或碎石土(充填物为砂土)时,回填前宜充分洒水湿润,可用较重的平板振动器分层
