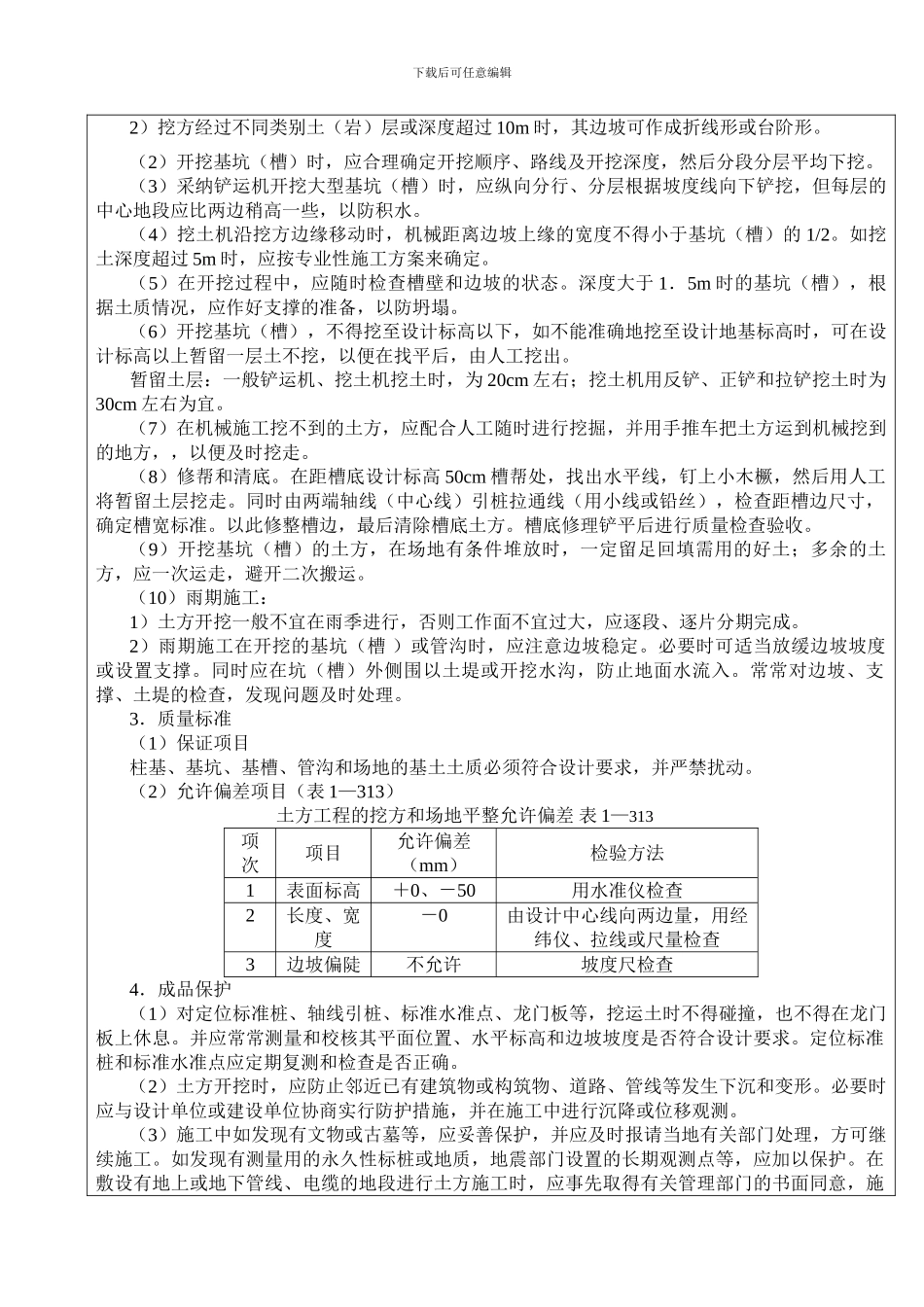

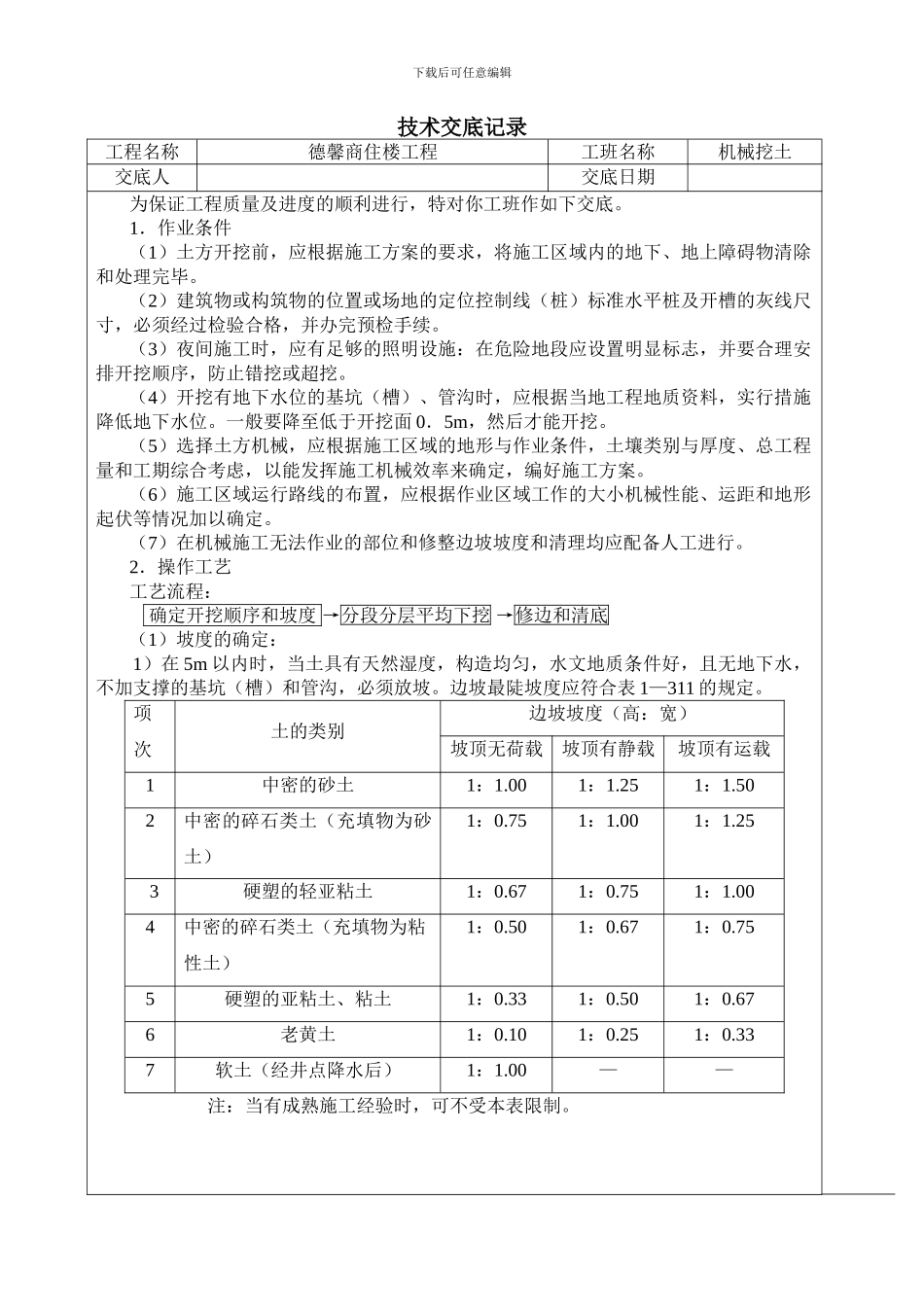

下载后可任意编辑技术交底记录工程名称德馨商住楼工程工班名称机械挖土交底人交底日期为保证工程质量及进度的顺利进行,特对你工班作如下交底
1.作业条件(1)土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕
(2)建筑物或构筑物的位置或场地的定位控制线(桩)标准水平桩及开槽的灰线尺寸,必须经过检验合格,并办完预检手续
(3)夜间施工时,应有足够的照明设施:在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖
(4)开挖有地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,实行措施降低地下水位
一般要降至低于开挖面 0.5m,然后才能开挖
(5)选择土方机械,应根据施工区域的地形与作业条件,土壤类别与厚度、总工程量和工期综合考虑,以能发挥施工机械效率来确定,编好施工方案
(6)施工区域运行路线的布置,应根据作业区域工作的大小机械性能、运距和地形起伏等情况加以确定
(7)在机械施工无法作业的部位和修整边坡坡度和清理均应配备人工进行
2.操作工艺工艺流程: 确定开挖顺序和坡度 →分段分层平均下挖 →修边和清底(1)坡度的确定:1)在 5m 以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡
边坡最陡坡度应符合表 1—311 的规定
项次土的类别边坡坡度(高:宽)坡顶无荷载坡顶有静载坡顶有运载1中密的砂土1:1
502中密的碎石类土(充填物为砂土) 1:0
253硬塑的轻亚粘土1:0
004中密的碎石类土(充填物为粘性土)1:0
755硬塑的亚粘土、粘土1:0
676老黄土1:0
337软土(经井点降水后)1:1

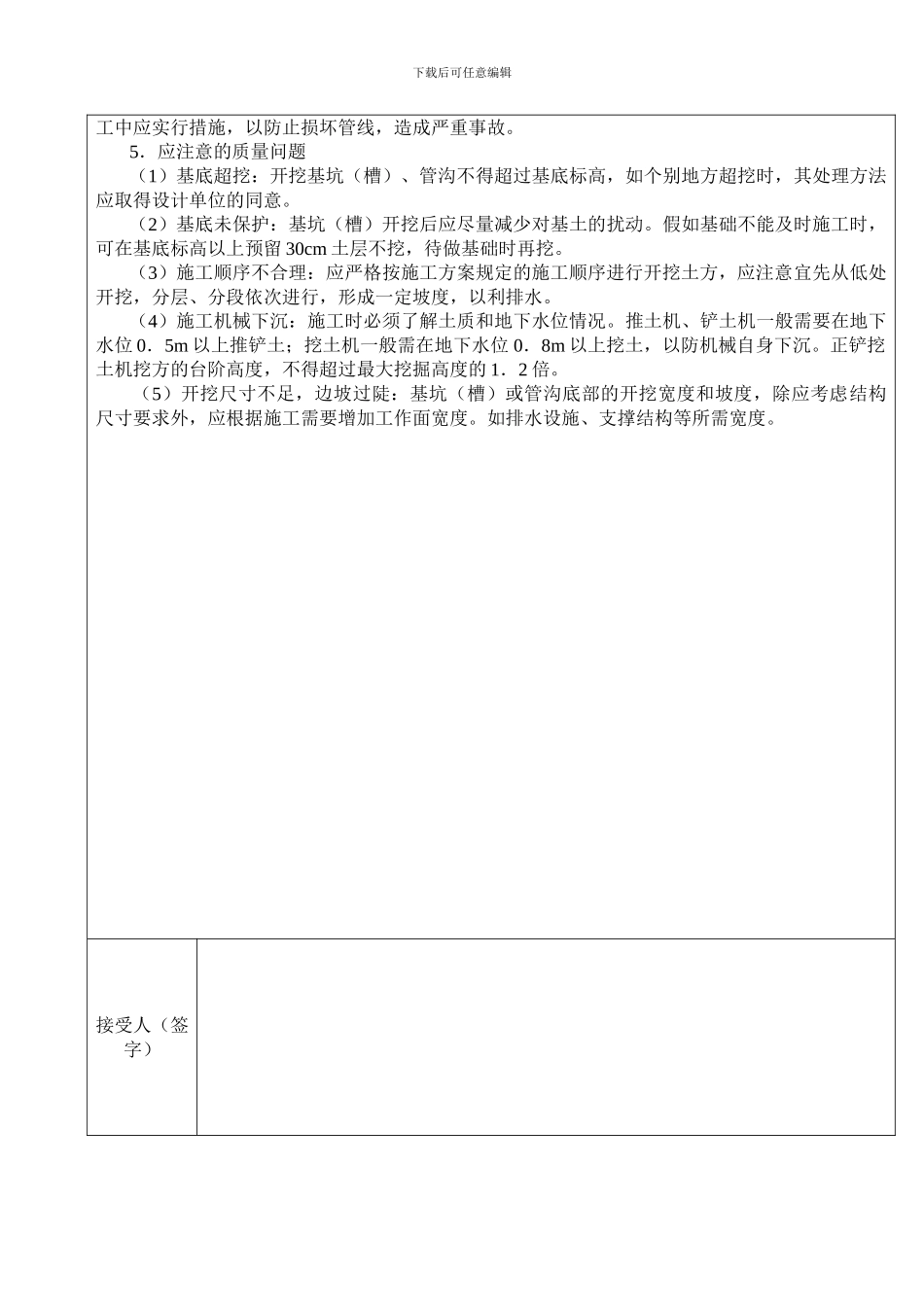

00——注:当有成熟施工经验时,可不受本表
