下载后可任意编辑苏 10-1、10-3 站压缩机棚拆装施工方案生产单位: 第四采气厂作业三区 施工单位: 陕西中阳工程科技有限公司 编制日期: 2012 年 5 月 29 日 苏 10-1、10-3 站压缩机棚拆装作业安全施工方案下载后可任意编辑生产单位长庆油田分公司第四采气厂作业三区项目名称苏 10-1、10-3 站压缩机棚拆装作业作业单位陕西中阳工程科技有限公司作业内容压缩机棚屋面板及墙板拆装施施工场地点苏 10-1、10-3 站压缩机区施工原因因苏 10-1、10-3 站压缩机棚安装航吊,需拆除部分屋面板及墙面板并在航吊更换完成后进行回装

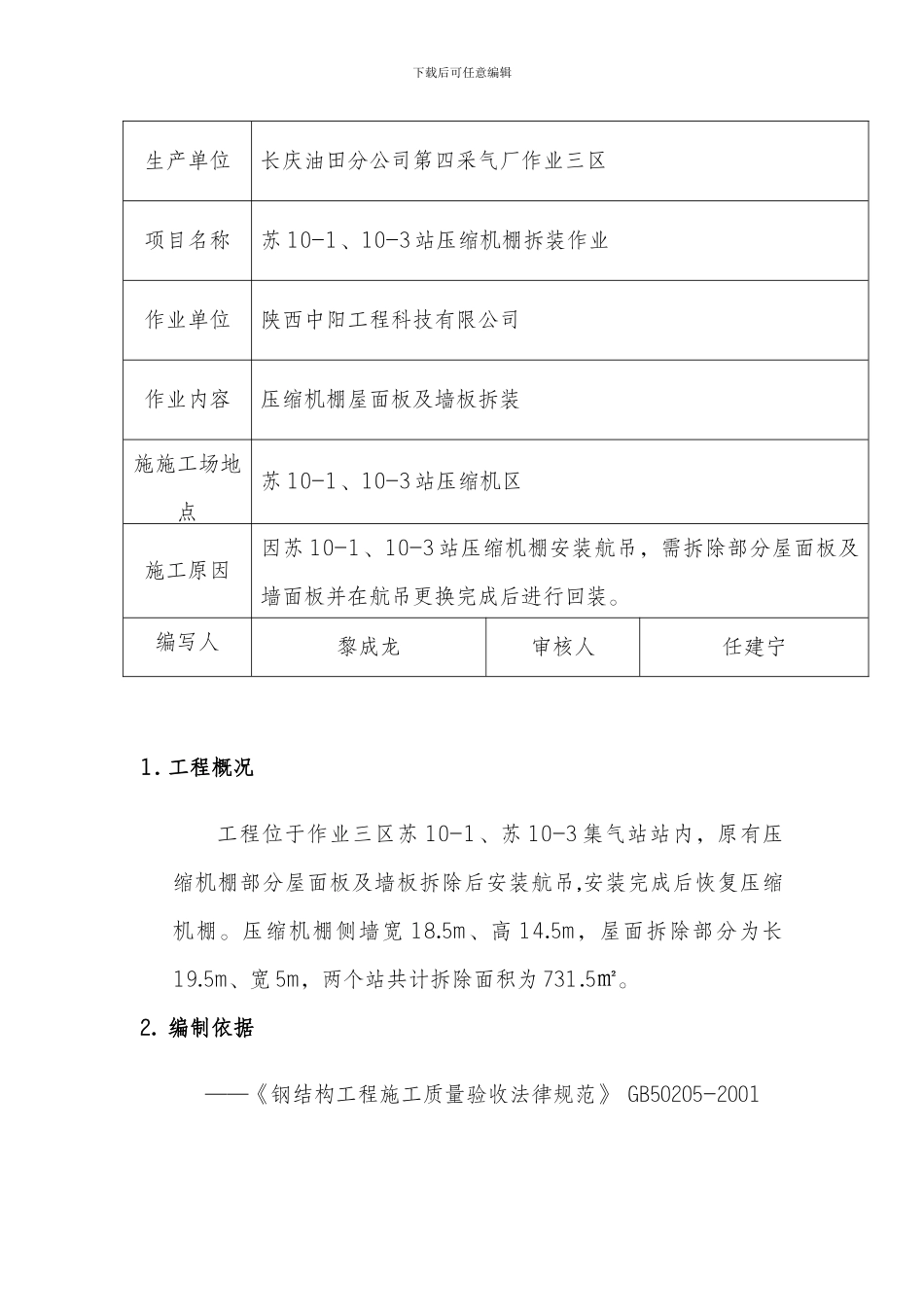

编写人黎成龙审核人任建宁1
工程概况 工程位于作业三区苏 10-1、苏 10-3 集气站站内,原有压缩机棚部分屋面板及墙板拆除后安装航吊,安装完成后恢复压缩机棚
压缩机棚侧墙宽 18
5m、高 14
5m,屋面拆除部分为长19
5m、宽 5m,两个站共计拆除面积为 731
编制依据——《钢结构工程施工质量验收法律规范》 GB50205-2001下载后可任意编辑3

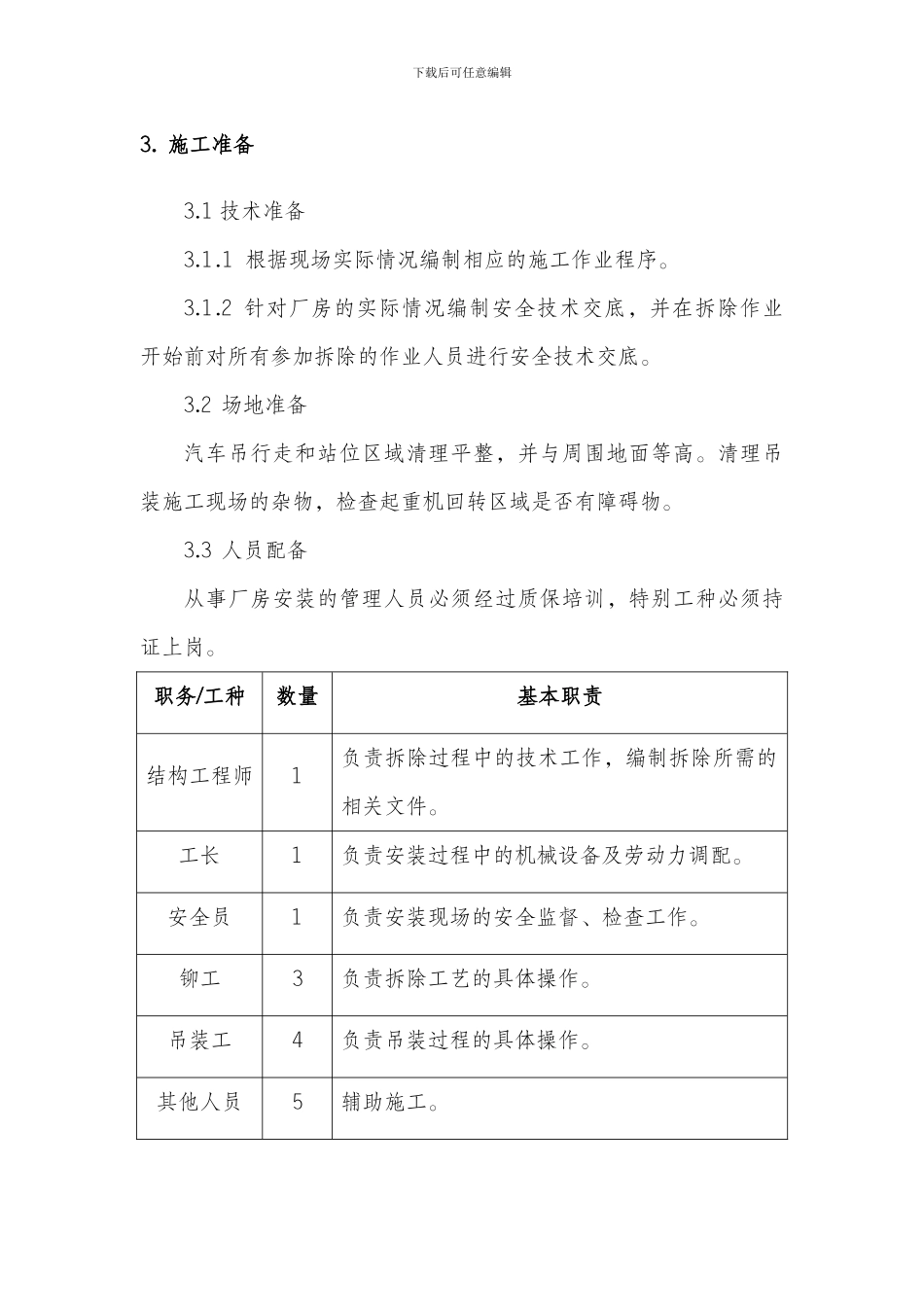

1 技术准备3
1 根据现场实际情况编制相应的施工作业程序
2 针对厂房的实际情况编制安全技术交底,并在拆除作业开始前对所有参加拆除的作业人员进行安全技术交底
2 场地准备汽车吊行走和站位区域清理平整,并与周围地面等高
清理吊装施工现场的杂物,检查起重机回转区域是否有障碍物
3 人员配备从事厂房安装的管理人员必须经过质保培训,特别工种必须持证上岗
职务/工种数量基本职责结构工程师1负责拆除过程中的技术工作,编制拆除所需的相关文件
工长1负责安装过程中的机械设备及劳动力调配
安全员1负责安装现场的安全监督、检查工作
铆工3负责拆除工艺的具体操作
吊装工4负责吊装过程的具体操作
其他人员5辅助施工
下载后可任意编辑3
4 设备机具
