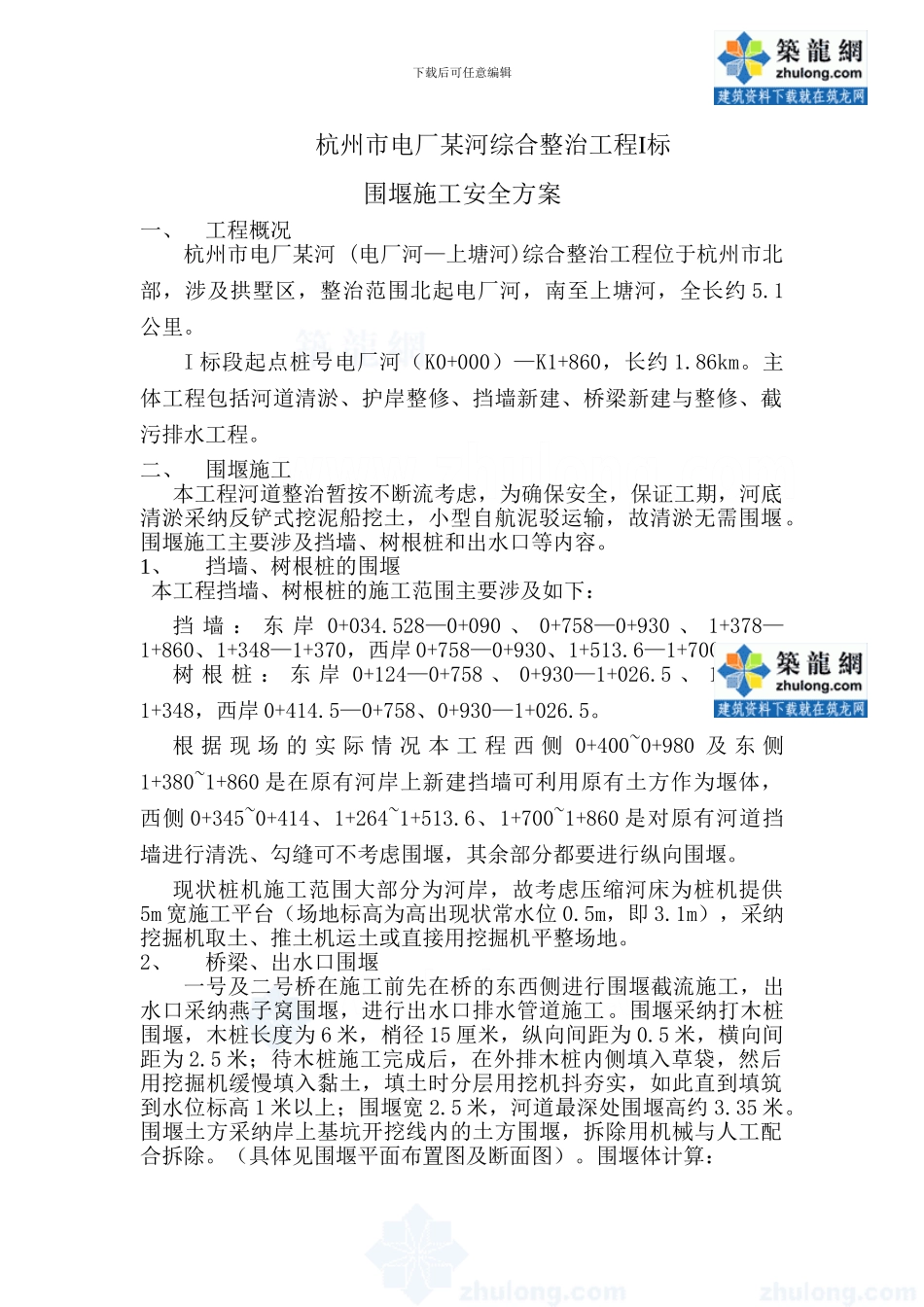

下载后可任意编辑杭州市电厂某河综合整治工程I标围堰施工安全方案一、工程概况杭州市电厂某河 (电厂河—上塘河)综合整治工程位于杭州市北部,涉及拱墅区,整治范围北起电厂河,南至上塘河,全长约 5
I 标段起点桩号电厂河(K0+000)—K1+860,长约 1
主体工程包括河道清淤、护岸整修、挡墙新建、桥梁新建与整修、截污排水工程
二、围堰施工本工程河道整治暂按不断流考虑,为确保安全,保证工期,河底清淤采纳反铲式挖泥船挖土,小型自航泥驳运输,故清淤无需围堰
围堰施工主要涉及挡墙、树根桩和出水口等内容
1、挡墙、树根桩的围堰本工程挡墙、树根桩的施工范围主要涉及如下:挡 墙 : 东 岸 0+034
528—0+090 、 0+758—0+930 、 1+378—1+860、1+348—1+370,西岸 0+758—0+930、1+513
6—1+700
树 根 桩 : 东 岸 0+124—0+758 、 0+930—1+026
5 、 1+264—1+348,西岸 0+414
5—0+758、0+930—1+026
根 据 现 场 的 实 际 情 况 本 工 程 西 侧 0+400~0+980 及 东 侧1+380~1+860 是在原有河岸上新建挡墙可利用原有土方作为堰体,西侧 0+345~0+414、1+264~1+513
6、1+700~1+860 是对原有河道挡墙进行清洗、勾缝可不考虑围堰,其余部分都要进行纵向围堰
现状桩机施工范围大部分为河岸,故考虑压缩河床为桩机提供5m 宽施工平台(场地标高为高出现状常水位 0
5m,即 3
1m),采纳挖掘机取土、推土机运土或直接用挖掘机平整场地
2、桥梁、出水口围堰一号及二号桥在施工前先在桥的东西侧进行围堰截流施工,出水口采纳燕子窝围堰,进行出水口排水管道施工
围堰采纳打木桩围堰,木桩长度为 6 米,梢径 15 厘
