下载后可任意编辑架桥机架梁施工技术本方案一、工程概况K87+847 罗坪川大桥设计为全幅桥梁,上部结构为 4×20m 预应力预制箱梁,结构型式为先简支后连续
本桥在桥面 0#、4#墩处设置 80 型伸缩缝各一道,其余桥墩处采纳桥面连续
伸缩缝处箱梁支座为 GYZF4 板式橡胶滑动支座,其余为 GYZ 板式橡胶支座
本桥平面位于 R=1018
262M 左偏曲线上,本桥桥台辐射状布置,预制梁长为变化值,变化范围+ 50cm,预制箱梁在标准梁长的基础上,在跨中调整相应的增减值
二、施工准备1、人员组织根据劳动力使用计划调配人员安排进场,并对进场人员进行劳动安全教育,对技术工种进行技术培训教育及施工技术交底,以加强安全意识、质量意识,确保工程顺利进行
劳动力计划表工种单位人数备注桥梁吊装队长人1/吊装指挥人1/门吊司机人2/架桥机司机人1/安全员人1/值班电工人1/运梁车司机人6/电焊工人3/机械维修工人1/起重工人8/合计/25/2、机械设备的准备(1)根据施工计划组织机械、材料、设备分批进场,并合理调配资金
(2)根据机械、设备使用计划,对进场设备进行拼装、测试,并对工程中所用的计量器具送有关部门标定,取得合格证书
机械设备须定期保养,使其保持良好的待机状态

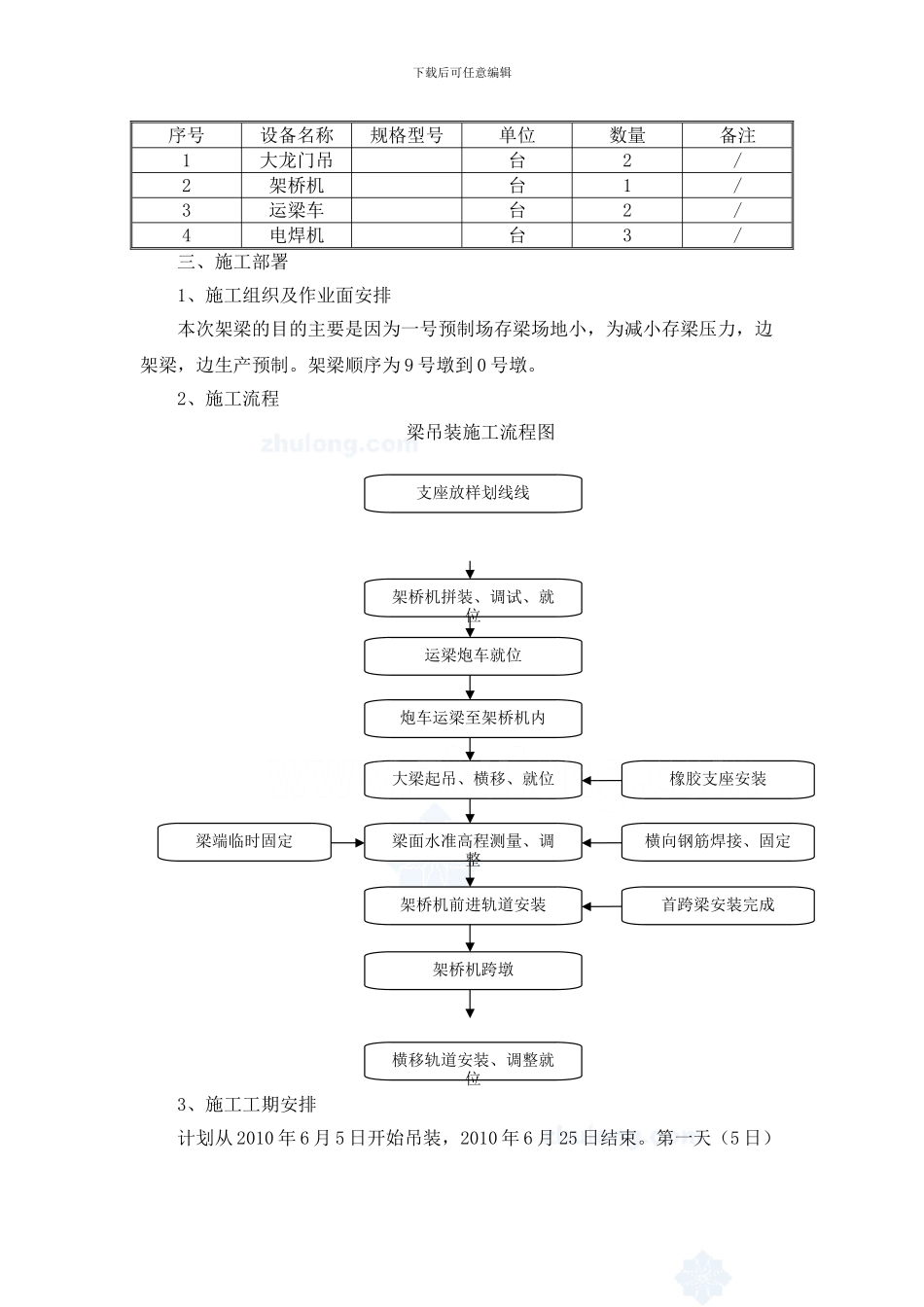

吊装机械设备清单下载后可任意编辑序号设备名称规格型号单位数量备注1大龙门吊台2/2架桥机台1/3运梁车台2/4电焊机台3/三、施工部署 1、施工组织及作业面安排本次架梁的目的主要是因为一号预制场存梁场地小,为减小存梁压力,边架梁,边生产预制
架梁顺序为 9 号墩到 0 号墩
2、施工流程梁吊装施工流程图3、施工工期安排计划从 2010 年 6 月 5 日开始吊装,2010 年 6 月 25 日结束

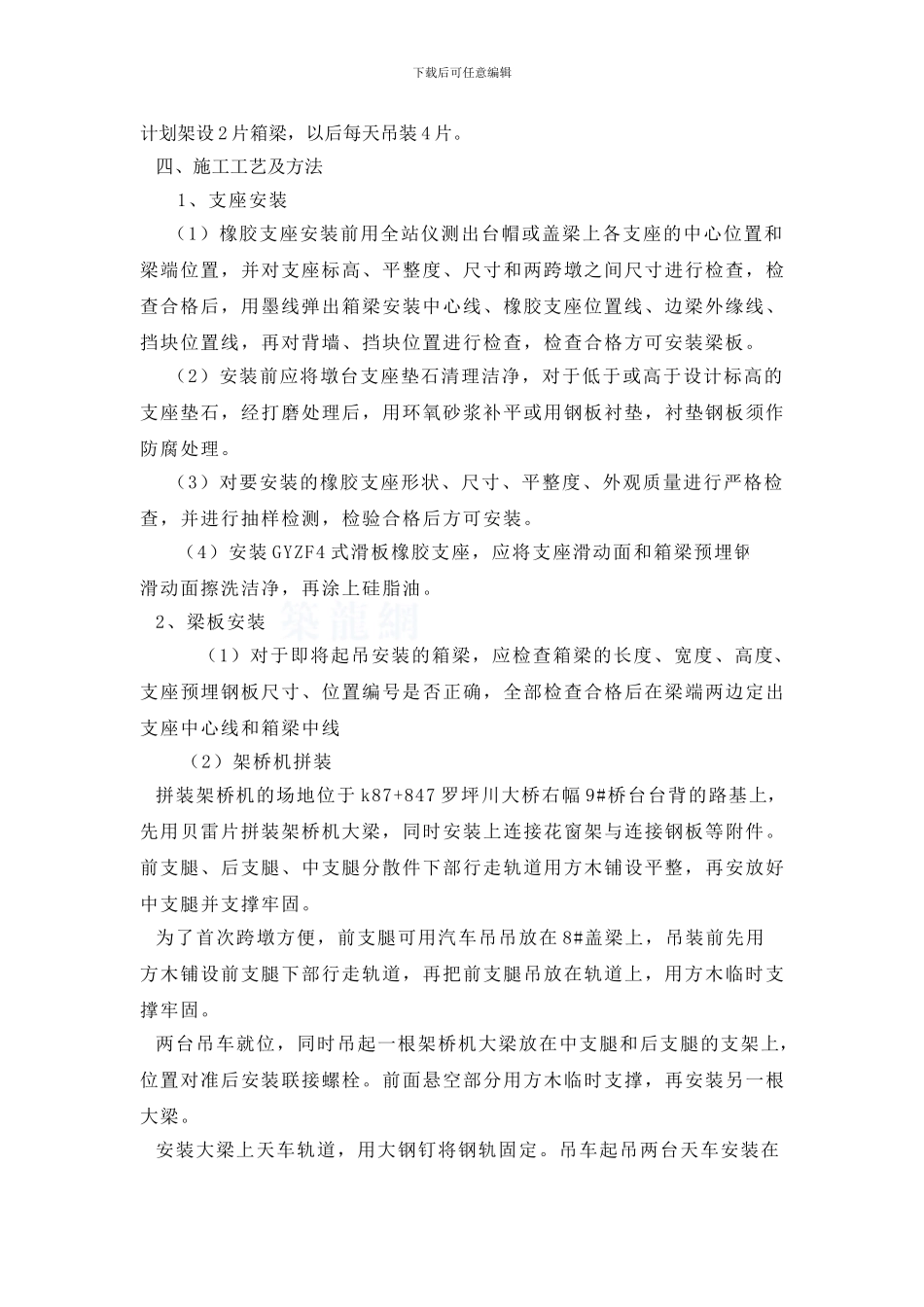

第一天(5 日)横向钢筋焊接、固定横移轨道安装、调整就位架桥机拼装、调试、就位梁面水准高程测量、调整炮车运梁至架桥机内大梁起
