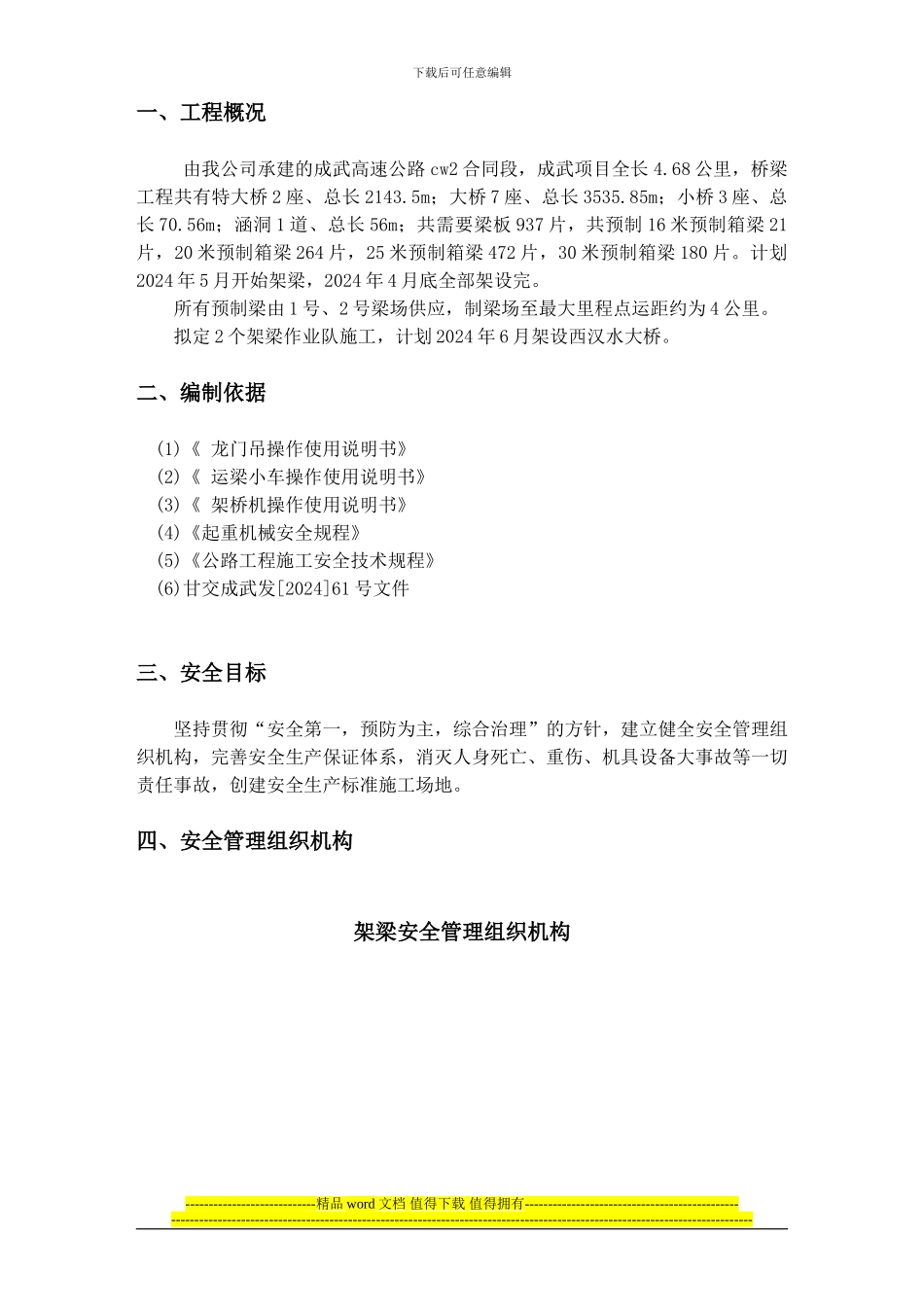

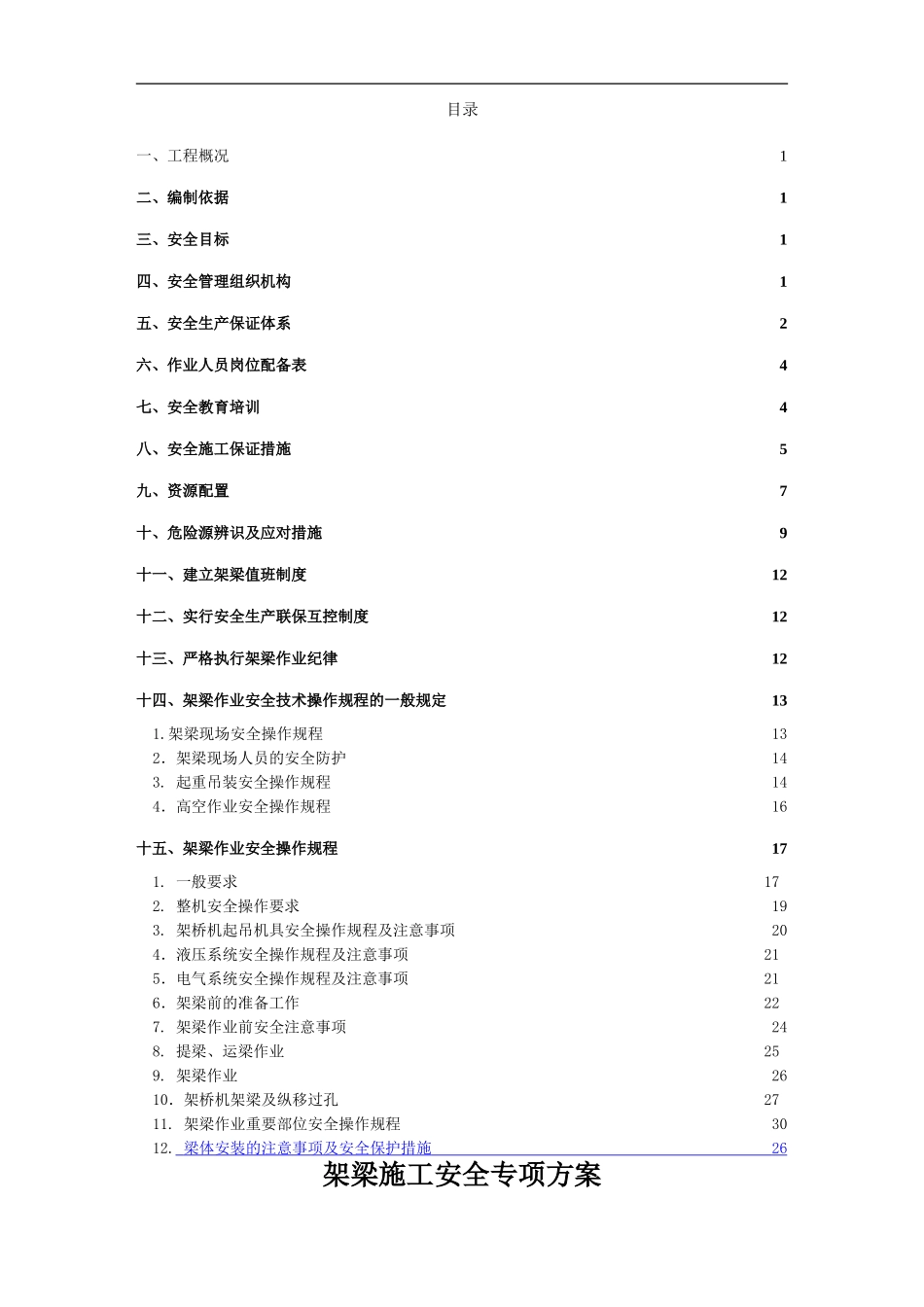

目录一、工程概况1二、编制依据1三、安全目标1四、安全管理组织机构1五、安全生产保证体系2六、作业人员岗位配备表4七、安全教育培训4八、安全施工保证措施5九、资源配置7十、危险源辨识及应对措施9十一、建立架梁值班制度12十二、实行安全生产联保互控制度12十三、严格执行架梁作业纪律12十四、架梁作业安全技术操作规程的一般规定131
架梁现场安全操作规程132.架梁现场人员的安全防护143
起重吊装安全操作规程144.高空作业安全操作规程16十五、架梁作业安全操作规程 171
一般要求17 2
整机安全操作要求193
架桥机起吊机具安全操作规程及注意事项204.液压系统安全操作规程及注意事项21 5.电气系统安全操作规程及注意事项 21 6.架梁前的准备工作22 7
架梁作业前安全注意事项 248
提梁、运梁作业25 9
架梁作业2610.架桥机架梁及纵移过孔27 11
架梁作业重要部位安全操作规程3012
梁体安装的注意事项及安全保护措施 26 架梁施工安全专项方案下载后可任意编辑一、工程概况由我公司承建的成武高速公路 cw2 合同段,成武项目全长 4
68 公里,桥梁工程共有特大桥 2 座、总长 2143
5m;大桥 7 座、总长 3535
85m;小桥 3 座、总长 70
56m;涵洞 1 道、总长 56m;共需要梁板 937 片,共预制 16 米预制箱梁 21片,20 米预制箱梁 264 片,25 米预制箱梁 472 片,30 米预制箱梁 180 片
计划2024 年 5 月开始架梁,2024 年 4 月底全部架设完
所有预制梁由 1 号、2 号梁场供应,制梁场至最大里程点运距约为 4 公里
拟定 2 个架梁作业队施工,计划 2024 年 6 月架设西汉水大桥
二、编制依据(1)《 龙门吊操作使用说明书》(2)《 运梁小车操作使用说明书》(3)《 架
