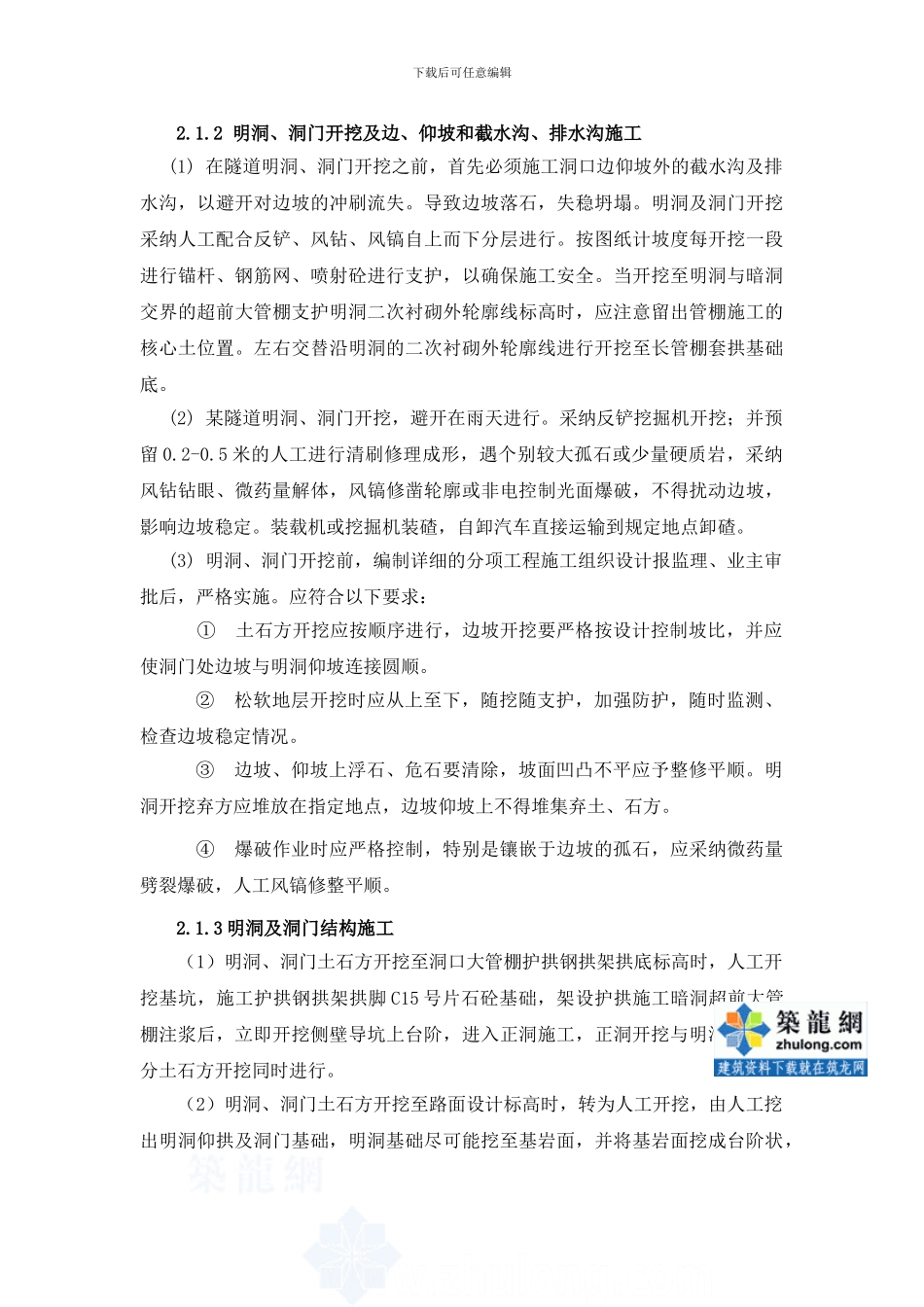

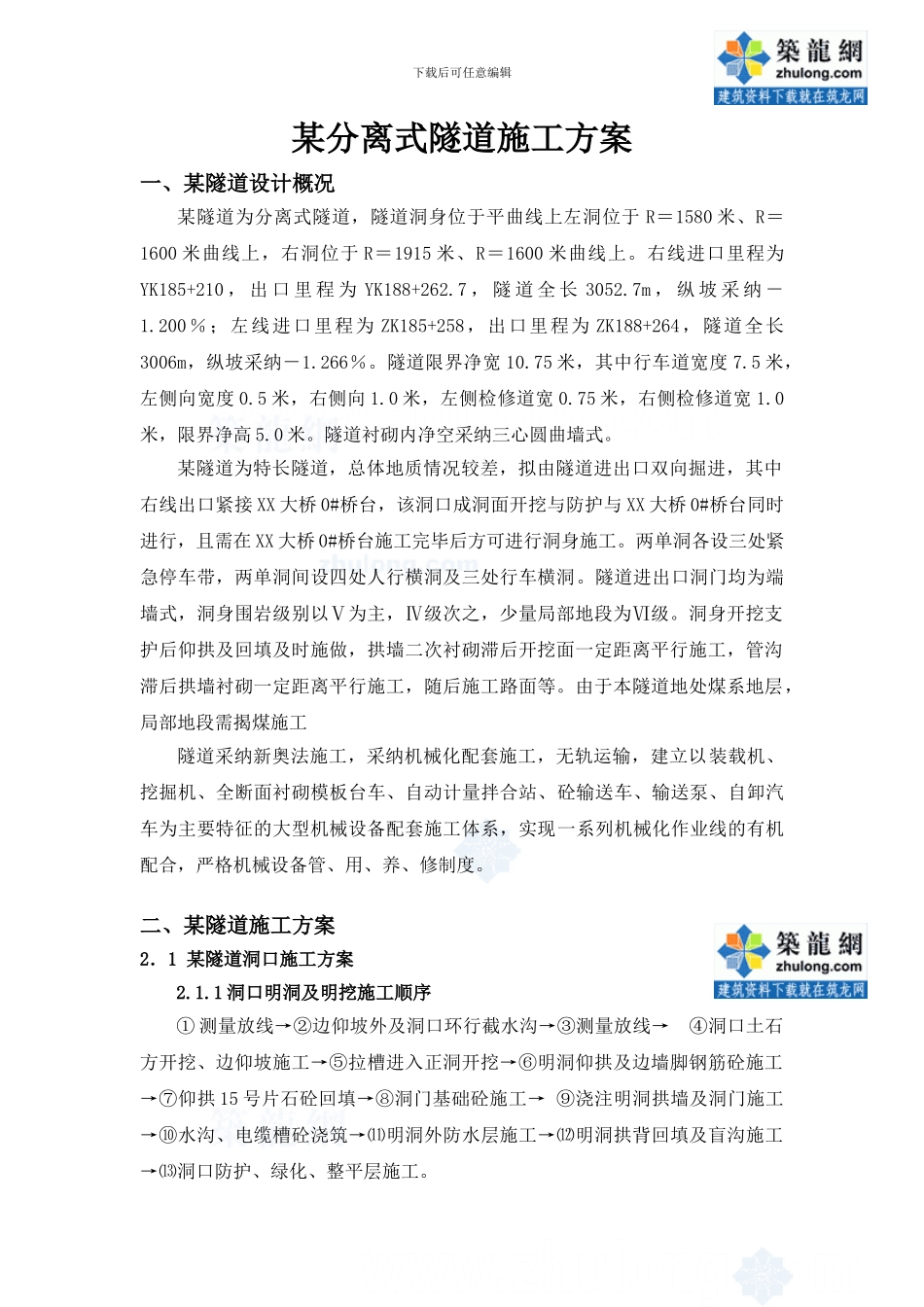

下载后可任意编辑某分离式隧道施工方案一、某隧道设计概况某隧道为分离式隧道,隧道洞身位于平曲线上左洞位于 R=1580 米、R=1600 米曲线上,右洞位于 R=1915 米、R=1600 米曲线上。右线进口里程为YK185+210 , 出 口 里 程 为 YK188+262.7 , 隧 道 全 长 3052.7m , 纵 坡 采 纳 -1.200%;左线进口里程为 ZK185+258,出口里程为 ZK188+264,隧道全长3006m,纵坡采纳-1.266%。隧道限界净宽 10.75 米,其中行车道宽度 7.5 米,左侧向宽度 0.5 米,右侧向 1.0 米,左侧检修道宽 0.75 米,右侧检修道宽 1.0米,限界净高 5.0 米。隧道衬砌内净空采纳三心圆曲墙式。某隧道为特长隧道,总体地质情况较差,拟由隧道进出口双向掘进,其中右线出口紧接 XX 大桥 0#桥台,该洞口成洞面开挖与防护与 XX 大桥 0#桥台同时进行,且需在 XX 大桥 0#桥台施工完毕后方可进行洞身施工。两单洞各设三处紧急停车带,两单洞间设四处人行横洞及三处行车横洞。隧道进出口洞门均为端墙式,洞身围岩级别以Ⅴ为主,Ⅳ级次之,少量局部地段为Ⅵ级。洞身开挖支护后仰拱及回填及时施做,拱墙二次衬砌滞后开挖面一定距离平行施工,管沟滞后拱墙衬砌一定距离平行施工,随后施工路面等。由于本隧道地处煤系地层,局部地段需揭煤施工隧道采纳新奥法施工,采纳机械化配套施工,无轨运输,建立以装载机、挖掘机、全断面衬砌模板台车、自动计量拌合站、砼输送车、输送泵、自卸汽车为主要特征的大型机械设备配套施工体系,实现一系列机械化作业线的有机配合,严格机械设备管、用、养、修制度。二、某隧道施工方案2.1 某隧道洞口施工方案2.1.1 洞口明洞及明挖施工顺序① 测量放线→②边仰坡外及洞口环行截水沟→③测量放线→ ④洞口土石方开挖、边仰坡施工→⑤拉槽进入正洞开挖→⑥明洞仰拱及边墙脚钢筋砼施工→⑦仰拱 15 号片石砼回填→⑧洞门基础砼施工→ ⑨浇注明洞拱墙及洞门施工→⑩水沟、电缆槽砼浇筑→⑾明洞外防水层施工→⑿明洞拱背回填及盲沟施工→⒀洞口防护、绿化、整平层施工。 下载后可任意编辑2.1.2 明洞、洞门开挖及边、仰坡和截水沟、排水沟施工(1) 在隧道明洞、洞门开挖之前,首先必须施工洞口边仰坡外的截水沟及排水沟,以避开对边坡的冲刷流失。导致边坡落石,失稳坍塌。明洞及洞门开挖采纳人工配合反铲、风钻、风镐自上而下分层进行。按图纸计坡度每开挖一段进行锚杆、钢筋网、喷射砼进行支护,...
