下载后可任意编辑1、编制说明及编制依据1
1 编制说明为保证本项目施工过程中脚手架搭设、使用、拆除符合有关法律规范要求,特编制本方案,作为脚手架工程施工的原则性指导文件
2 编制依据1
1 《建筑施工高处作业安全技术法律规范》(JGJ80-91)
2 《建筑施工安全检查标准》(JGJ59-99)
3 《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130-2001)
4 《建筑施工手册》缩印本第四版
5 招投标文件
6 现场环境和条件
2、工程概况2

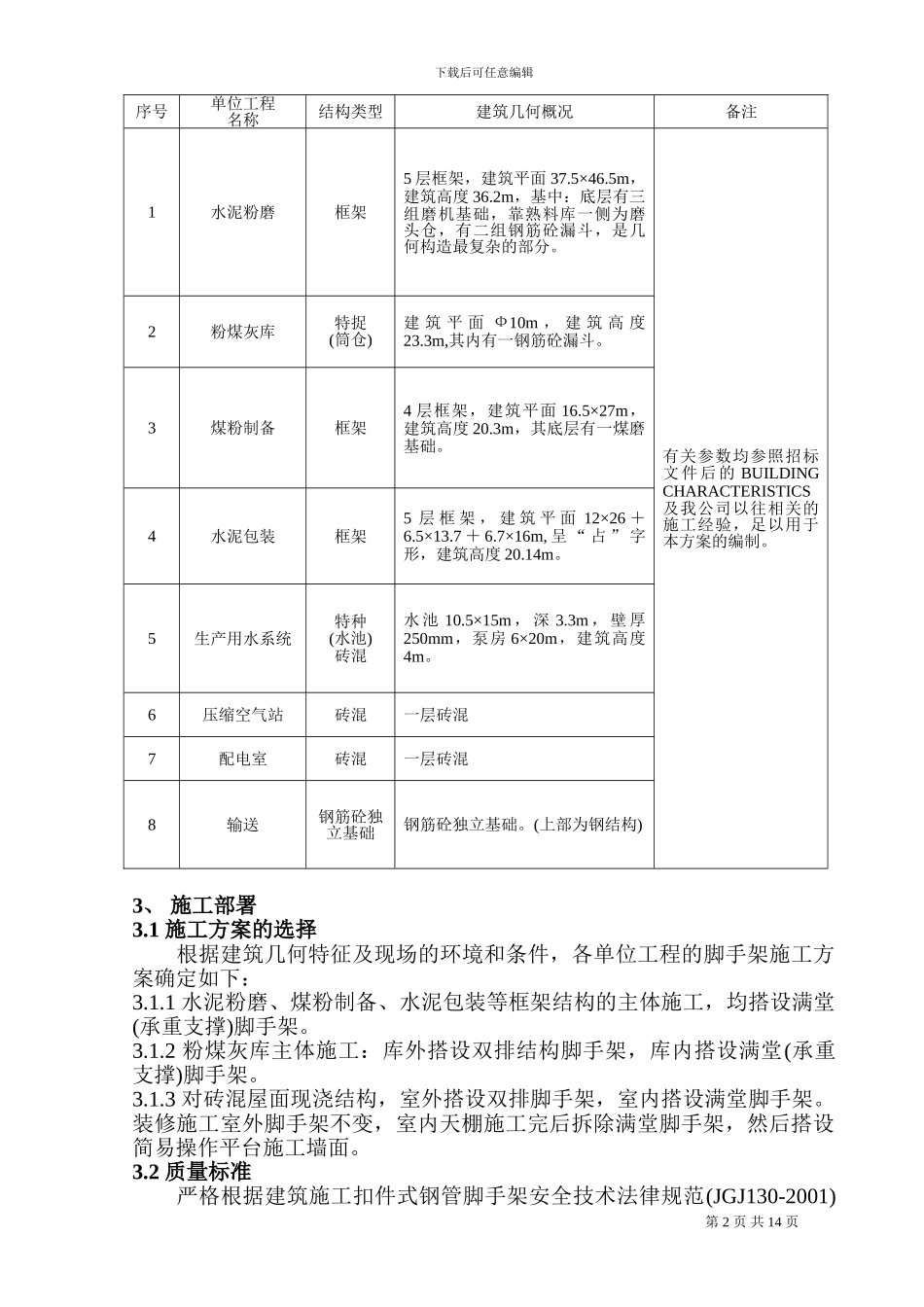

1 我单位承的 B 区工程项目范围见下表表 1:B 区工程项目一览表2
2 主要单位工程几何概况见下表表 2:主要单位工程建筑几何概况表第 1 页 共 14 页序号项目编号项目在总图的编号项目名称工作内容1418~4588/121~5 号磨水泥输送除钢结构外土建240310石膏、混合材输送同上3436~45611水泥粉磨(含粉煤灰库)同上4533/536/83217水泥包装同上562218原煤输送同上6623/62419煤粉制备及输送同上792122水泥磨压缩空气站同上891223生产用水系统同上9822/83224/26/27上述车间的配电室同上10----煤粉输送管道同上11----总降压变电站改造同上12----挡土墙同上13----厕所同上下载后可任意编辑3、 施工部署3
1 施工方案的选择根据建筑几何特征及现场的环境和条件,各单位工程的脚手架施工方案确定如下:3
1 水泥粉磨、煤粉制备、水泥包装等框架结构的主体施工,均搭设满堂(承重支撑)脚手架
2 粉煤灰库主体施工:库外搭设双排结构脚手架,库内搭设满堂(承重支撑)脚手架
3 对砖混屋面现浇结构,室外搭设双排脚手架,室内搭设满堂脚手架
装修施工室外脚手架不变,室内天棚施工完后拆除满堂脚手架,然后搭
