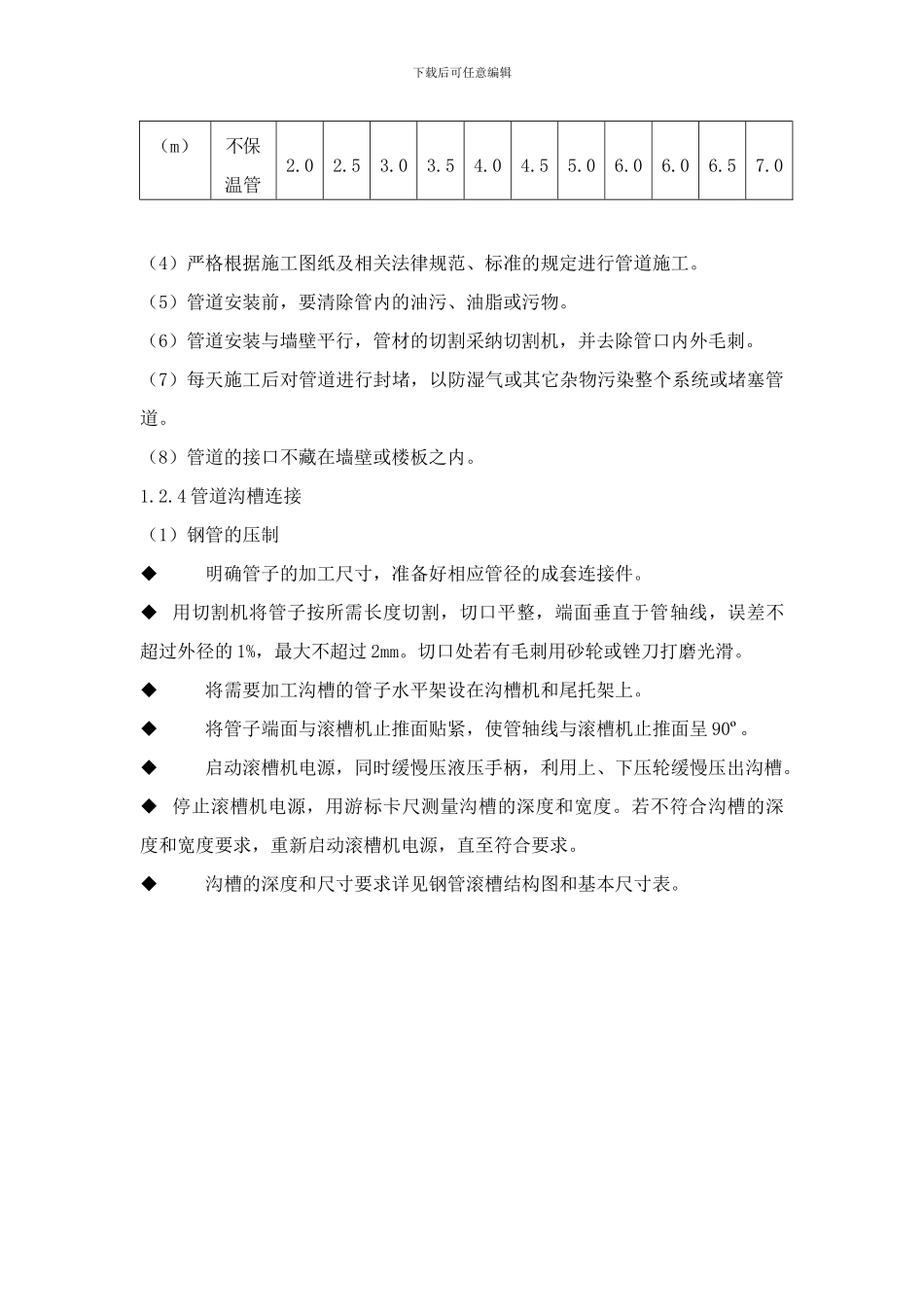

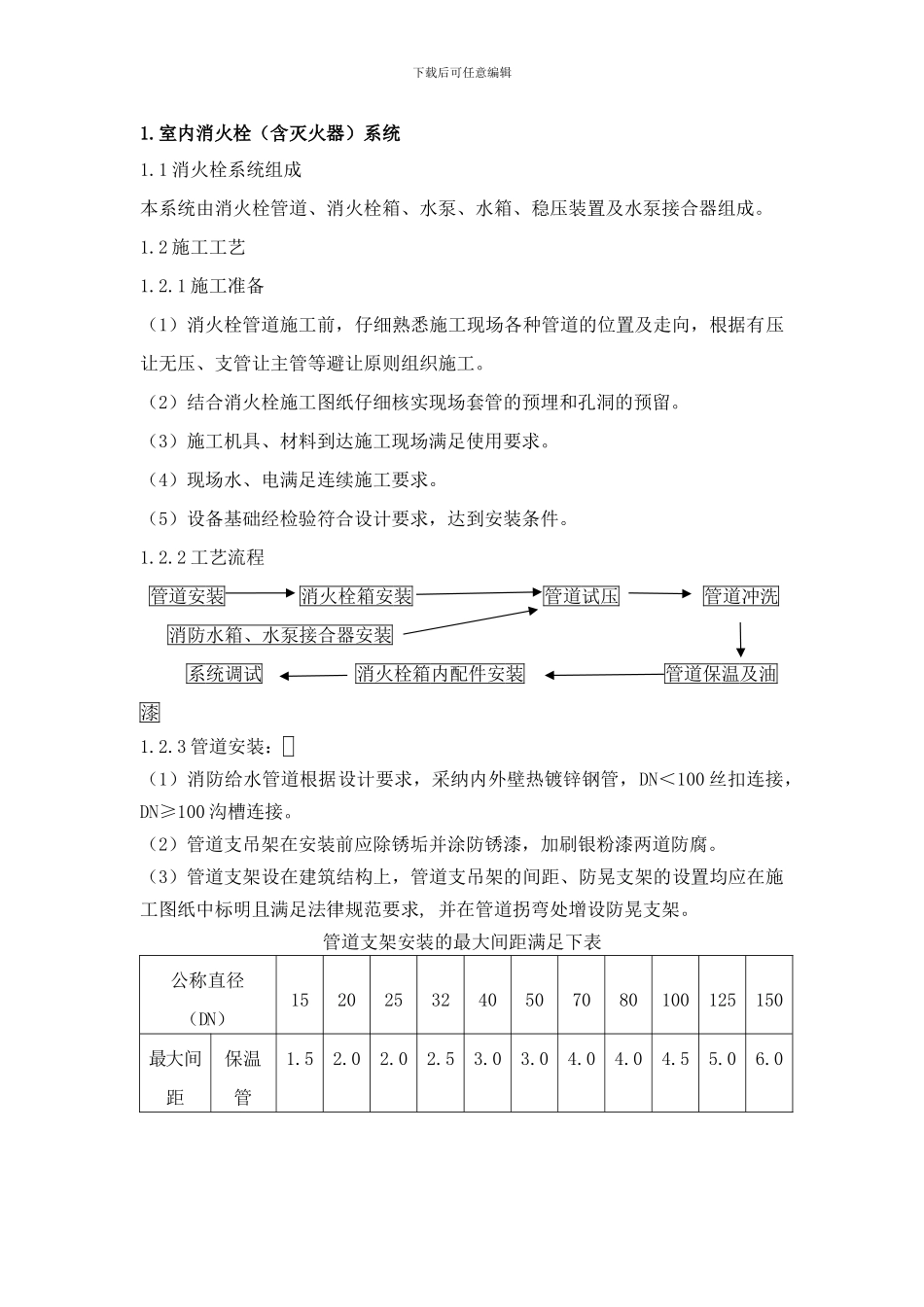

下载后可任意编辑1.室内消火栓(含灭火器)系统1.1 消火栓系统组成本系统由消火栓管道、消火栓箱、水泵、水箱、稳压装置及水泵接合器组成。1.2 施工工艺1.2.1 施工准备(1)消火栓管道施工前,仔细熟悉施工现场各种管道的位置及走向,根据有压让无压、支管让主管等避让原则组织施工。(2)结合消火栓施工图纸仔细核实现场套管的预埋和孔洞的预留。(3)施工机具、材料到达施工现场满足使用要求。(4)现场水、电满足连续施工要求。(5)设备基础经检验符合设计要求,达到安装条件。1.2.2 工艺流程 管道安装 消火栓箱安装 管道试压 管道冲洗消防水箱、水泵接合器安装系统调试 消火栓箱内配件安装 管道保温及油漆 1.2.3 管道安装: (1)消防给水管道根据设计要求,采纳内外壁热镀锌钢管,DN<100 丝扣连接,DN≥100 沟槽连接。(2)管道支吊架在安装前应除锈垢并涂防锈漆,加刷银粉漆两道防腐。(3)管道支架设在建筑结构上,管道支吊架的间距、防晃支架的设置均应在施工图纸中标明且满足法律规范要求, 并在管道拐弯处增设防晃支架。管道支架安装的最大间距满足下表公称直径(DN)1520253240507080100125150最大间距保温管1.52.02.02.53.03.04.04.04.55.06.0下载后可任意编辑(m)不保温管2.02.53.03.54.04.55.06.06.06.57.0(4)严格根据施工图纸及相关法律规范、标准的规定进行管道施工。(5)管道安装前,要清除管内的油污、油脂或污物。(6)管道安装与墙壁平行,管材的切割采纳切割机,并去除管口内外毛刺。(7)每天施工后对管道进行封堵,以防湿气或其它杂物污染整个系统或堵塞管道。(8)管道的接口不藏在墙壁或楼板之内。1.2.4 管道沟槽连接(1)钢管的压制明确管子的加工尺寸,准备好相应管径的成套连接件。 用切割机将管子按所需长度切割,切口平整,端面垂直于管轴线,误差不超过外径的 1%,最大不超过 2mm。切口处若有毛刺用砂轮或锉刀打磨光滑。将需要加工沟槽的管子水平架设在沟槽机和尾托架上。将管子端面与滚槽机止推面贴紧,使管轴线与滚槽机止推面呈 90º。启动滚槽机电源,同时缓慢压液压手柄,利用上、下压轮缓慢压出沟槽。 停止滚槽机电源,用游标卡尺测量沟槽的深度和宽度。若不符合沟槽的深度和宽度要求,重新启动滚槽机电源,直至符合要求。沟槽的深度和尺寸要求详见钢管滚槽结构图和基本尺寸表。 下载后可任意编辑 钢 管 滚 槽 基 本 尺 寸 表 (单位 mm)公称直径钢管...
