下载后可任意编辑某工程除锈工段、成品包装工段施工方案1 项目概况本项目为xxxx建设工程的除锈工段和成品包装工段等二个单位工程
成品包装工段约1347
21㎡,装配式钢筋混凝土排架结构,基础形式为柱下独立基础,~轴线钢筋混凝土屋面梁,预应力混凝土屋面板,~轴线钢结构屋架,预应力混凝土屋面板
除锈涂装工段约2328.07㎡,由除锈车间和空压机站组成,均为单层厂房,建筑高度11
5m,除锈车间为装配式钢筋混凝土排架结构,钢筋混凝土屋面梁,预应力混凝土屋面板;空压机站为一层钢筋混凝土框架结构
2 施工布置本项目布置主要考虑预制构件布置,成品包装工段主要考虑原地预制,避开预制构件吊装二次倒运
除锈车间预制构件拟采纳总装工场已安装好的港吊吊运,预制件预制场布置在总装工场港吊起吊范围内
具体布置件预制件布置图(见附图)3 施工准备3
1 钢筋加工1、机械设备钢筋调直机、切断机、弯曲成型机、弯箍机、对焊机、电弧焊机及相应吊装设备
2、材料各种规格、各种级别的钢筋,必须有出厂质量证明书(合格证)
进厂(场)后须经物理性能检定
2 钢筋绑扎安装1、材料钢筋:有出厂合格证、按规定作力学性能复试
成型钢筋:必须符合配料单的规格、尺寸、形状、数量
铁丝:可采纳 20~22 号镀锌铁丝(铅丝)
铁丝切断长度要满足使用要求
垫块:水泥砂浆垫块,垫块厚度等于保护层厚度
2、主要机具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等
木胶合板:规格 1220×244×18mm;2
方木:规格 40×90mm;3
钢管:直径 ø48,壁厚 3
穿墙螺栓:规格 ø12;1下载后可任意编辑5
3 型扣件;3

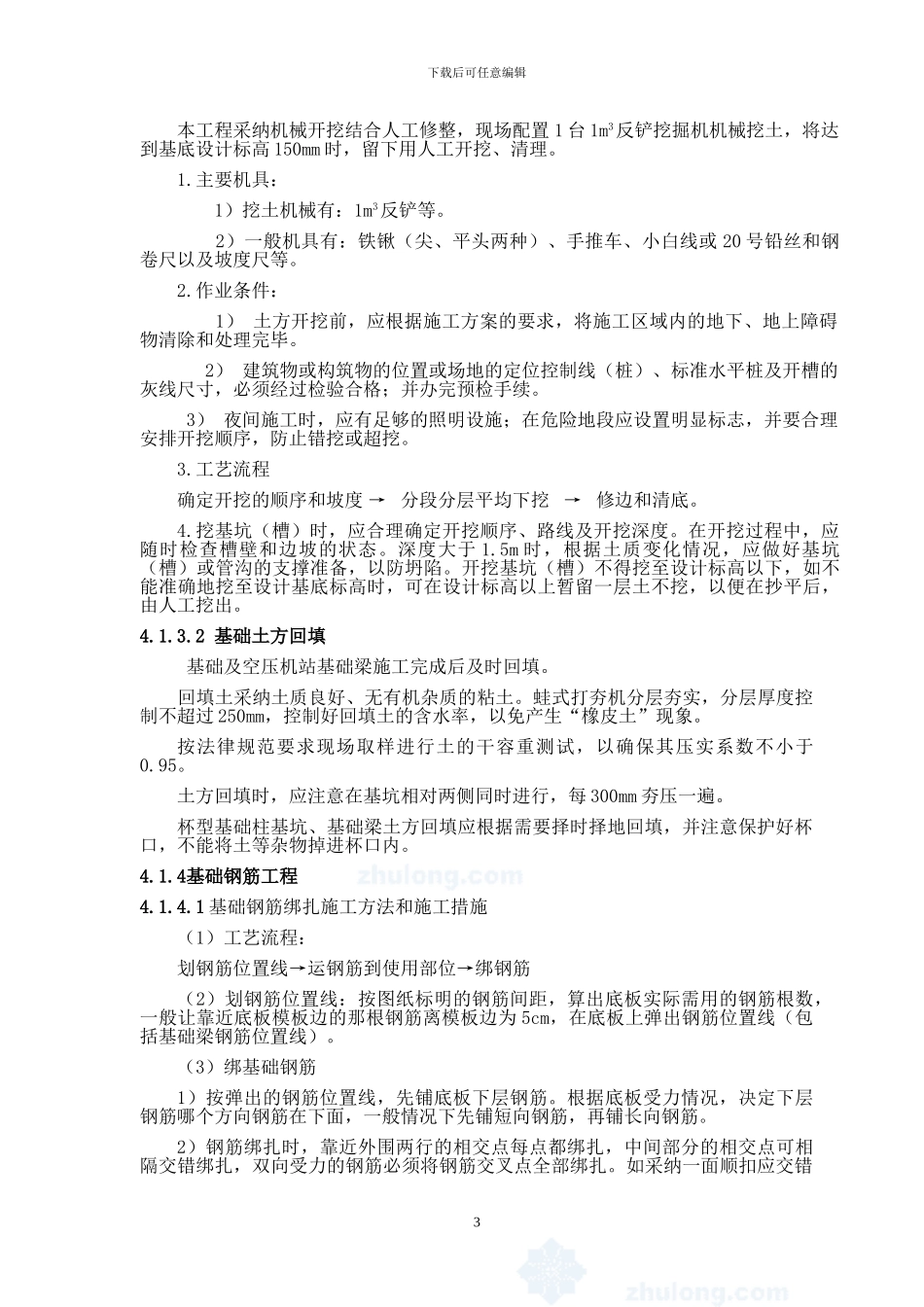

2 作业条件在图纸会审后,根据工程特点、计划工期及现场环境等完成分部分项混凝土结构,尤其是预制构件的模板设计和模板配料工
