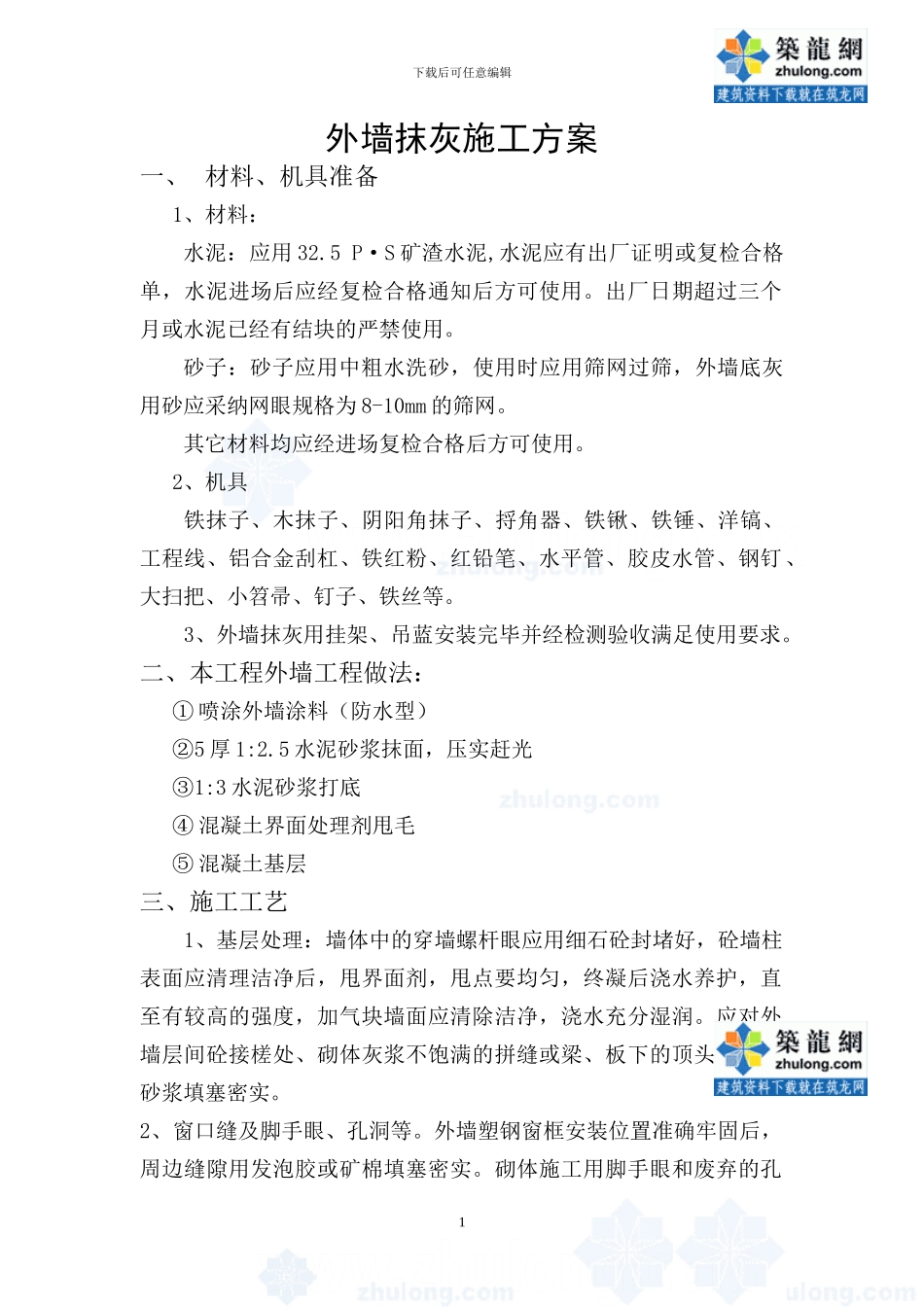

下载后可任意编辑外墙抹灰施工方案一、 材料、机具准备1、材料:水泥:应用 32
5 P·S 矿渣水泥,水泥应有出厂证明或复检合格单,水泥进场后应经复检合格通知后方可使用
出厂日期超过三个月或水泥已经有结块的严禁使用
砂子:砂子应用中粗水洗砂,使用时应用筛网过筛,外墙底灰用砂应采纳网眼规格为 8-10mm 的筛网
其它材料均应经进场复检合格后方可使用
2、机具铁抹子、木抹子、阴阳角抹子、捋角器、铁锹、铁锤、洋镐、工程线、铝合金刮杠、铁红粉、红铅笔、水平管、胶皮水管、钢钉、大扫把、小笤帚、钉子、铁丝等
3、外墙抹灰用挂架、吊蓝安装完毕并经检测验收满足使用要求
二、本工程外墙工程做法:① 喷涂外墙涂料(防水型)②5 厚 1:2
5 水泥砂浆抹面,压实赶光③1:3 水泥砂浆打底④ 混凝土界面处理剂甩毛⑤ 混凝土基层三、施工工艺1、基层处理:墙体中的穿墙螺杆眼应用细石砼封堵好,砼墙柱表面应清理洁净后,甩界面剂,甩点要均匀,终凝后浇水养护,直至有较高的强度,加气块墙面应清除洁净,浇水充分湿润
应对外墙层间砼接槎处、砌体灰浆不饱满的拼缝或梁、板下的顶头缝,用砂浆填塞密实

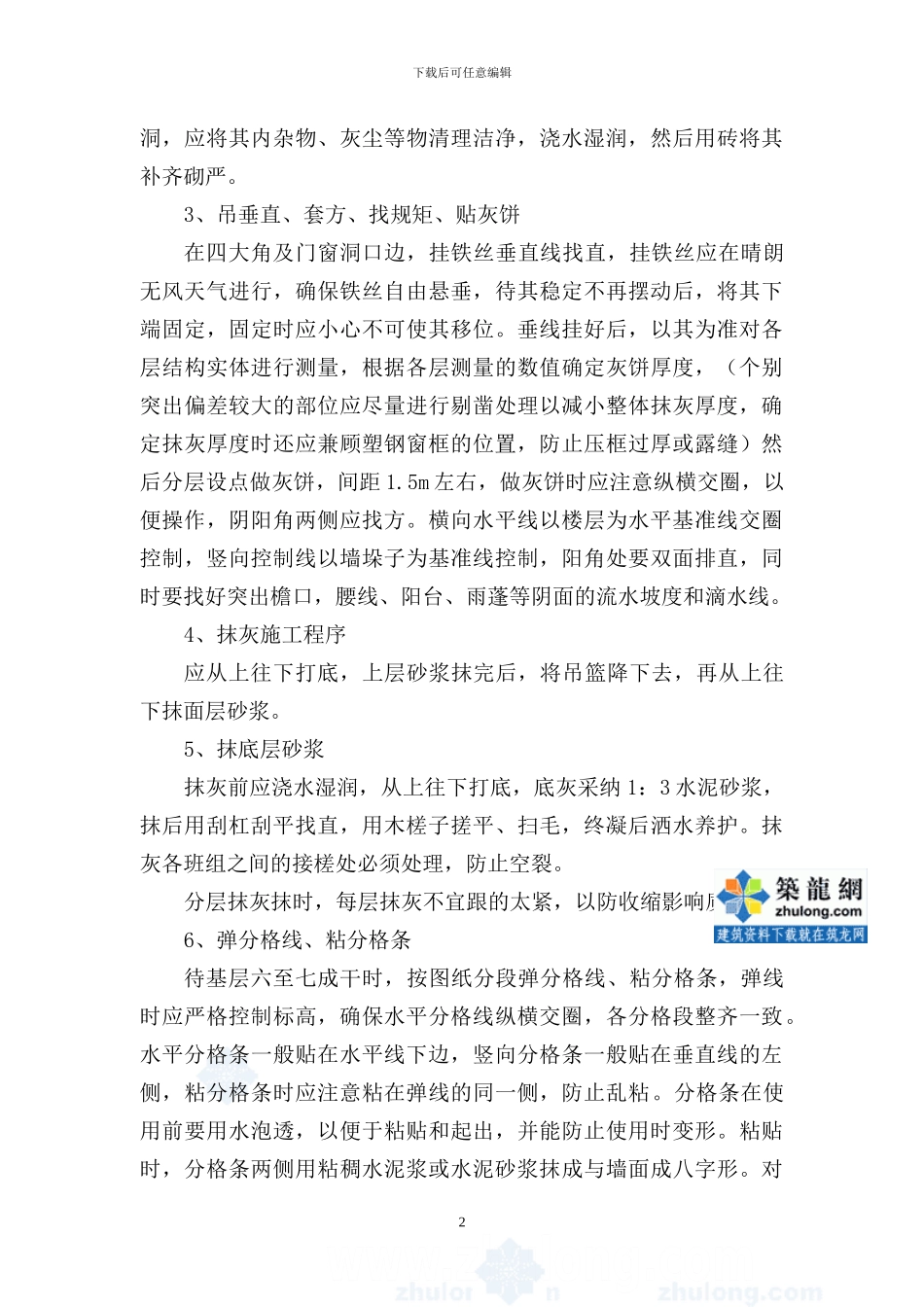

2、窗口缝及脚手眼、孔洞等
外墙塑钢窗框安装位置准确牢固后,周边缝隙用发泡胶或矿棉填塞密实
砌体施工用脚手眼和废弃的孔1下载后可任意编辑洞,应将其内杂物、灰尘等物清理洁净,浇水湿润,然后用砖将其补齐砌严
3、吊垂直、套方、找规矩、贴灰饼在四大角及门窗洞口边,挂铁丝垂直线找直,挂铁丝应在晴朗无风天气进行,确保铁丝自由悬垂,待其稳定不再摆动后,将其下端固定,固定时应小心不可使其移位
垂线挂好后,以其为准对各层结构实体进行测量,根据各层测量的数值确定灰饼厚度,(个别突出偏差较大的部位应尽量进行剔凿处理以减小整体抹灰厚度,确定抹灰厚度时还应兼顾塑钢窗框的位置,防止压框过厚或露缝)然后分层设点做灰饼,间距 1

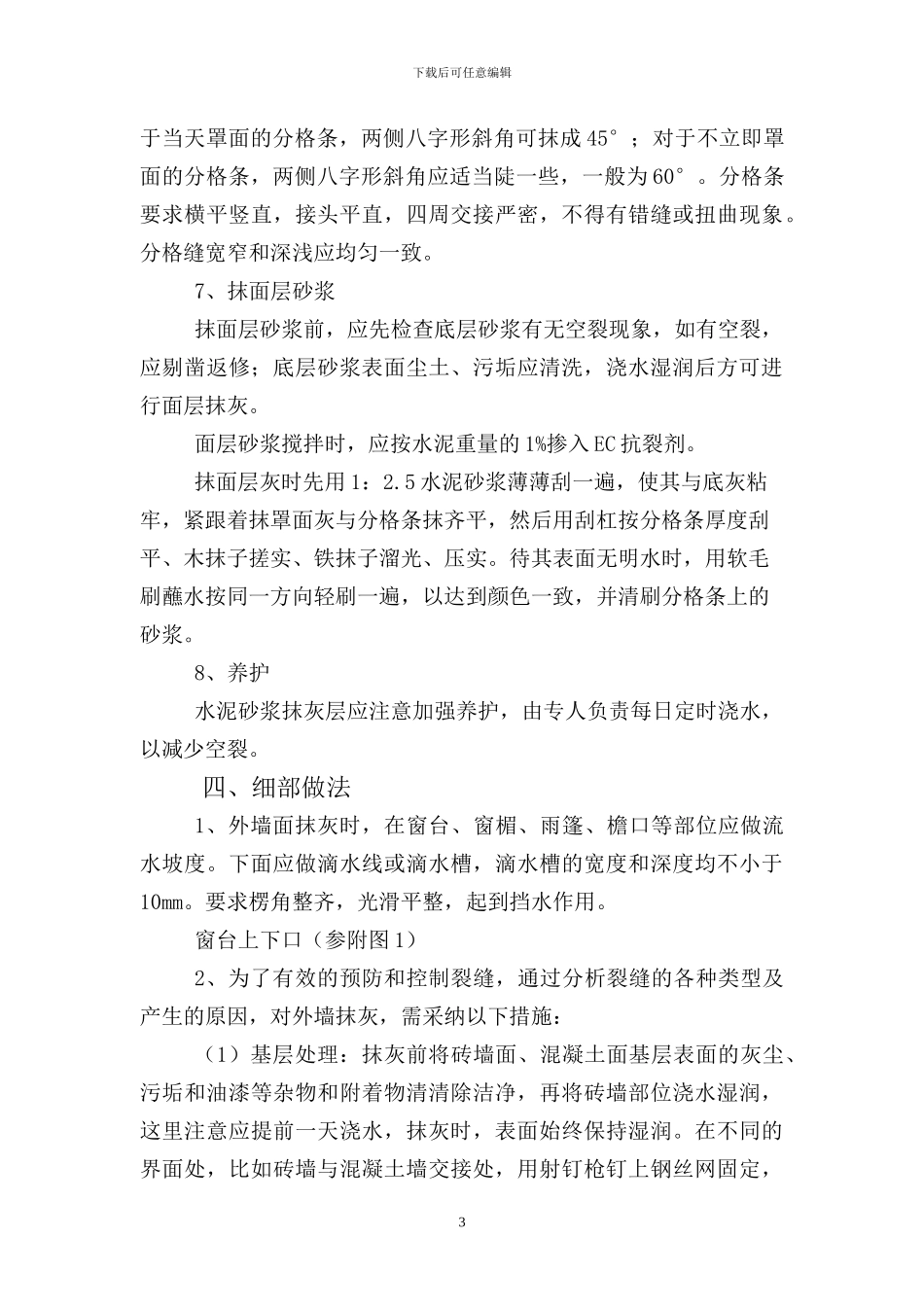

5m 左右,做灰饼时
