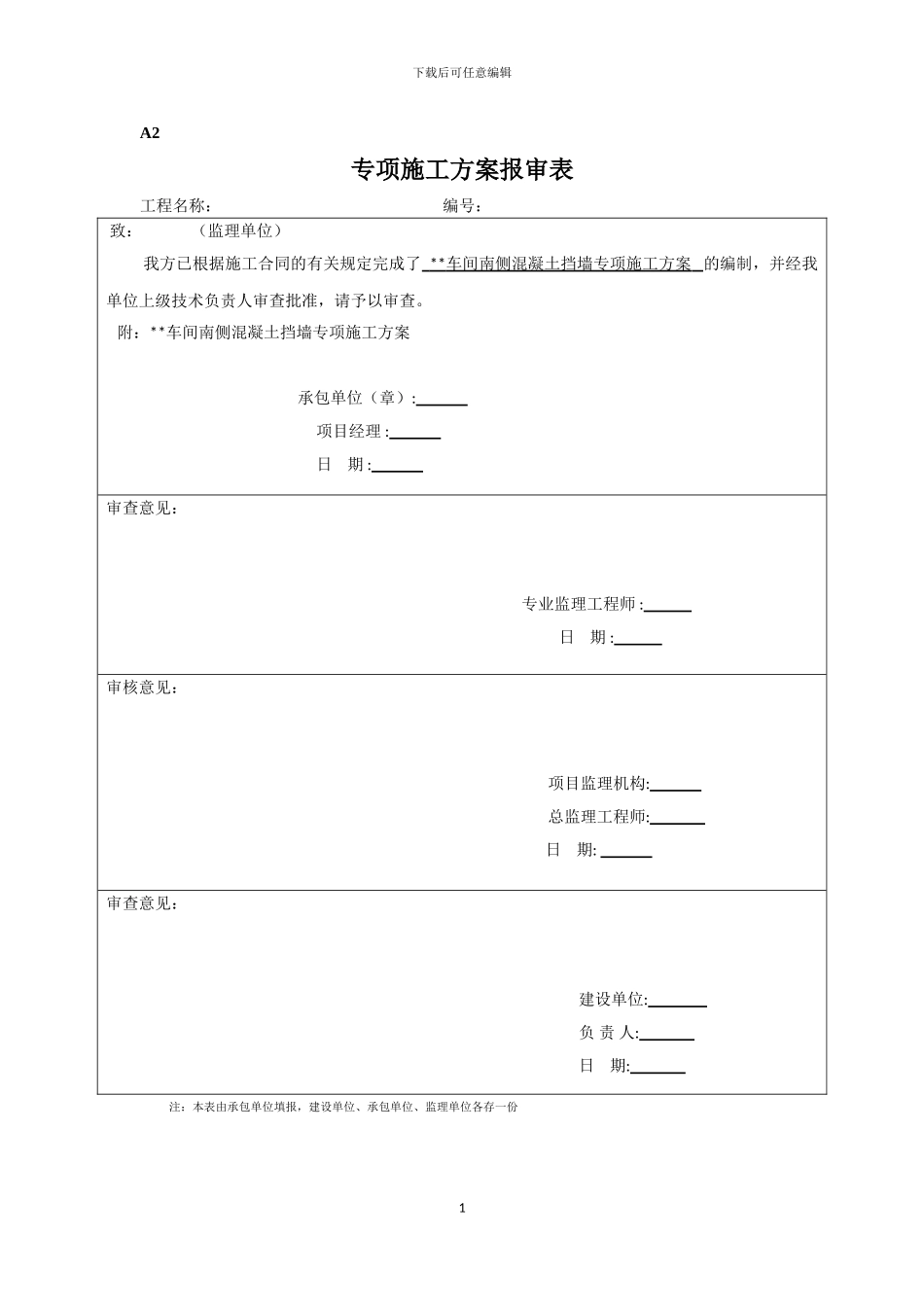

下载后可任意编辑A2专项施工方案报审表工程名称: 编号: 致: (监理单位)我方已根据施工合同的有关规定完成了 ** 车间南侧混凝土挡墙专项施工方案 的编制,并经我单位上级技术负责人审查批准,请予以审查

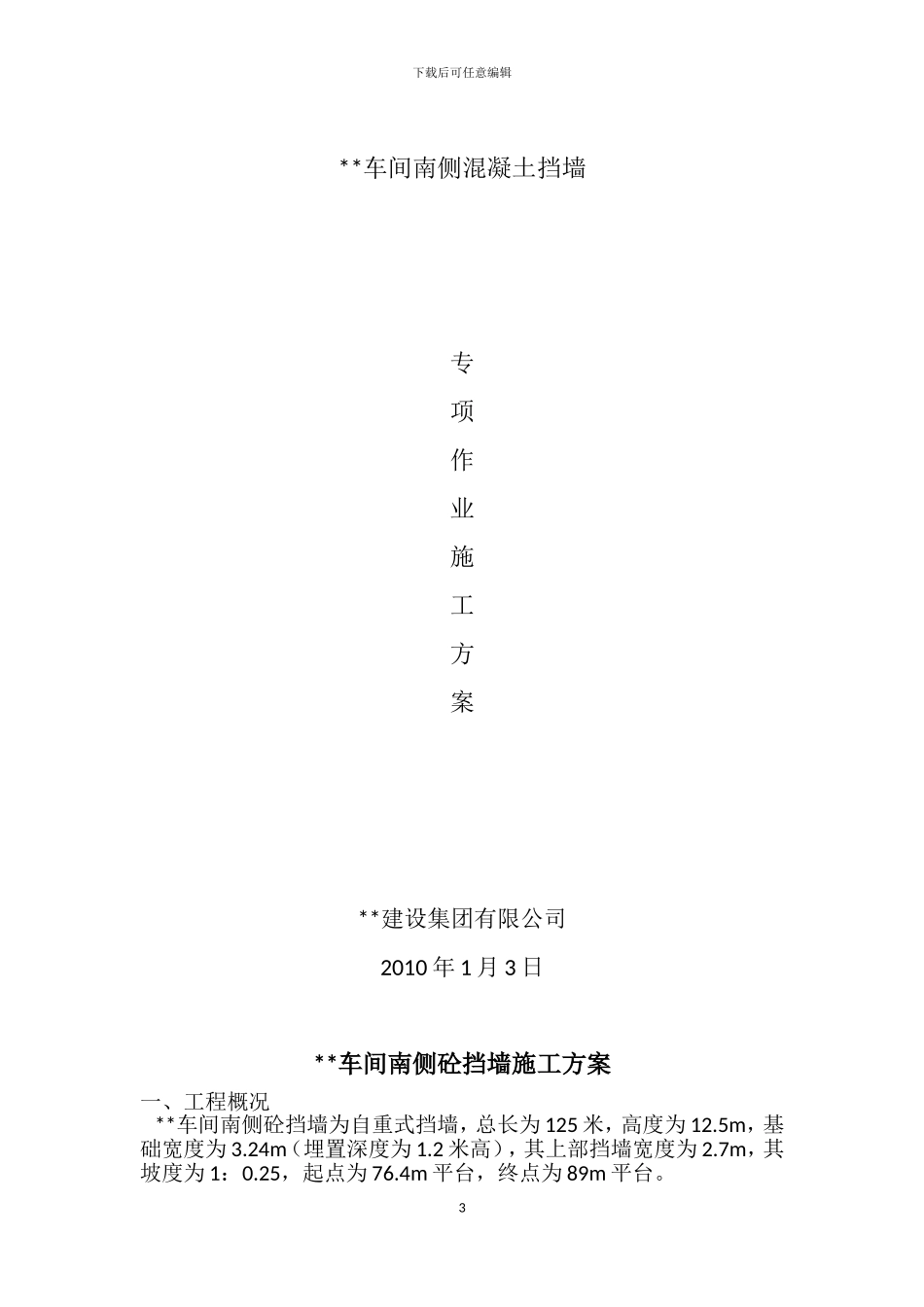

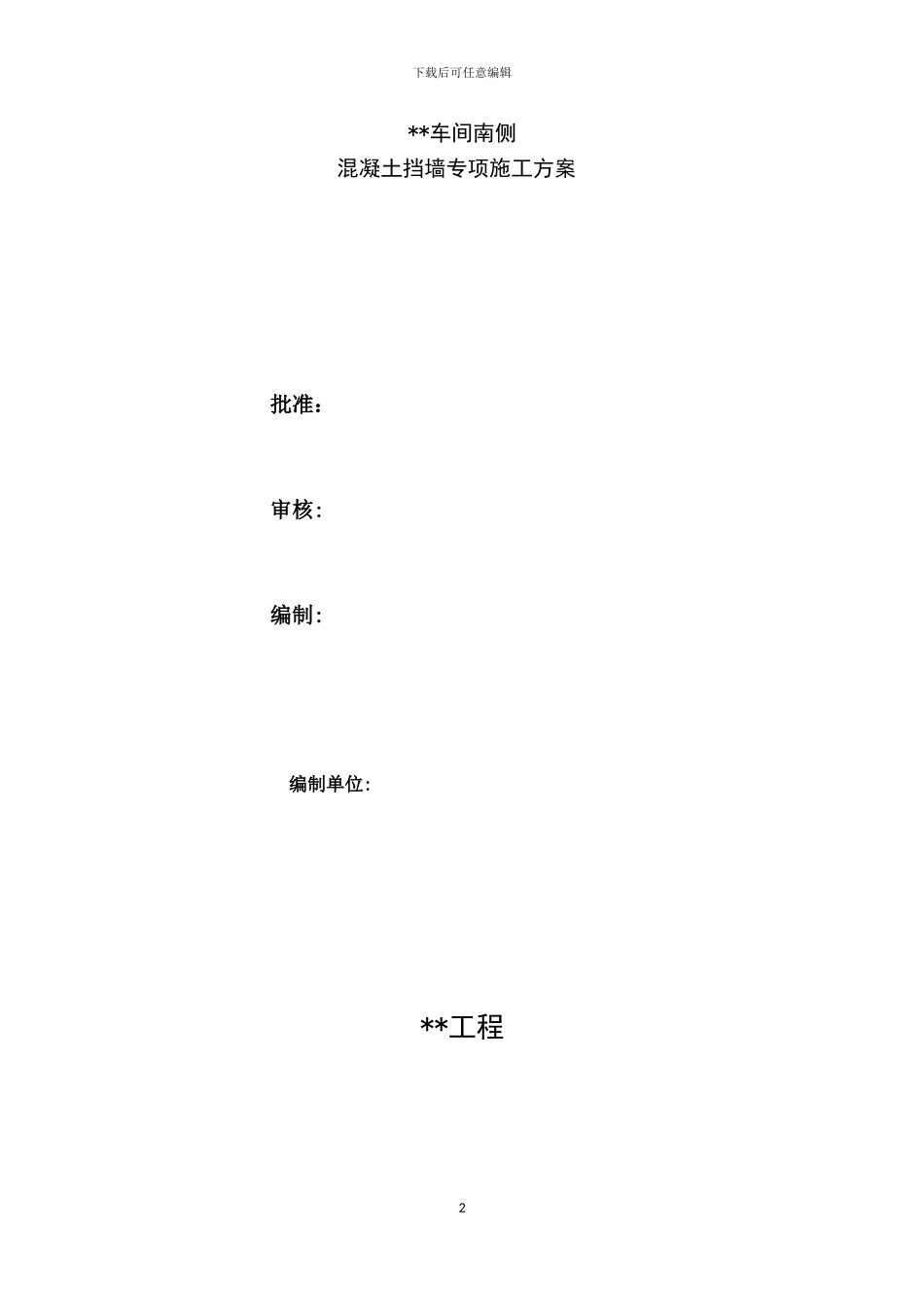

附:**车间南侧混凝土挡墙专项施工方案 承包单位(章): 项目经理 : 日 期 : 审查意见:专业监理工程师 : 日 期 : 审核意见:项目监理机构: 总监理工程师: 日 期: 审查意见:建设单位: 负 责 人: 日 期: 注:本表由承包单位填报,建设单位、承包单位、监理单位各存一份1下载后可任意编辑**车间南侧混凝土挡墙专项施工方案 批准:审核: 编制: 编制单位: **工程2下载后可任意编辑**车间南侧混凝土挡墙专项作业施工方案**建设集团有限公司2010 年 1 月 3 日**车间南侧砼挡墙施工方案一、工程概况 **车间南侧砼挡墙为自重式挡墙,总长为 125 米,高度为 12
5m,基础宽度为 3
24m(埋置深度为 1
2 米高),其上部挡墙宽度为 2
7m,其坡度为 1:0
25,起点为 76
4m 平台,终点为 89m 平台
3下载后可任意编辑 本挡墙采纳 C15 素砼浇注,每隔 15 米设置一条 3cm 宽的伸缩缝,缝中填设沥青麻丝,沿内外顶三方填塞,深度不小于 150mm,分别沿墙高 2m 处、5
5m 处、9m 处通长每隔 2 米设置一个泄水孔
整个挡墙大样见下图所示:二、施工部署 2
1 施工总体部署 根据现场实际地形及原有山体放炮的形状,采纳如下方法进行施工,以确保整个挡墙的顺利进行: 1)、沿西头挡墙 40m 段 6
4m 以下由于不能只有 2
2m,不能两边支设模板,只能采纳单边支模,在砼内埋设¢8 钢筋@500 拉筋以固定模板,见附图一所示
4m 以上由于下大雨坍方较大,有 1 米多的工作面,可采纳双面支设模板的方法进行施工
