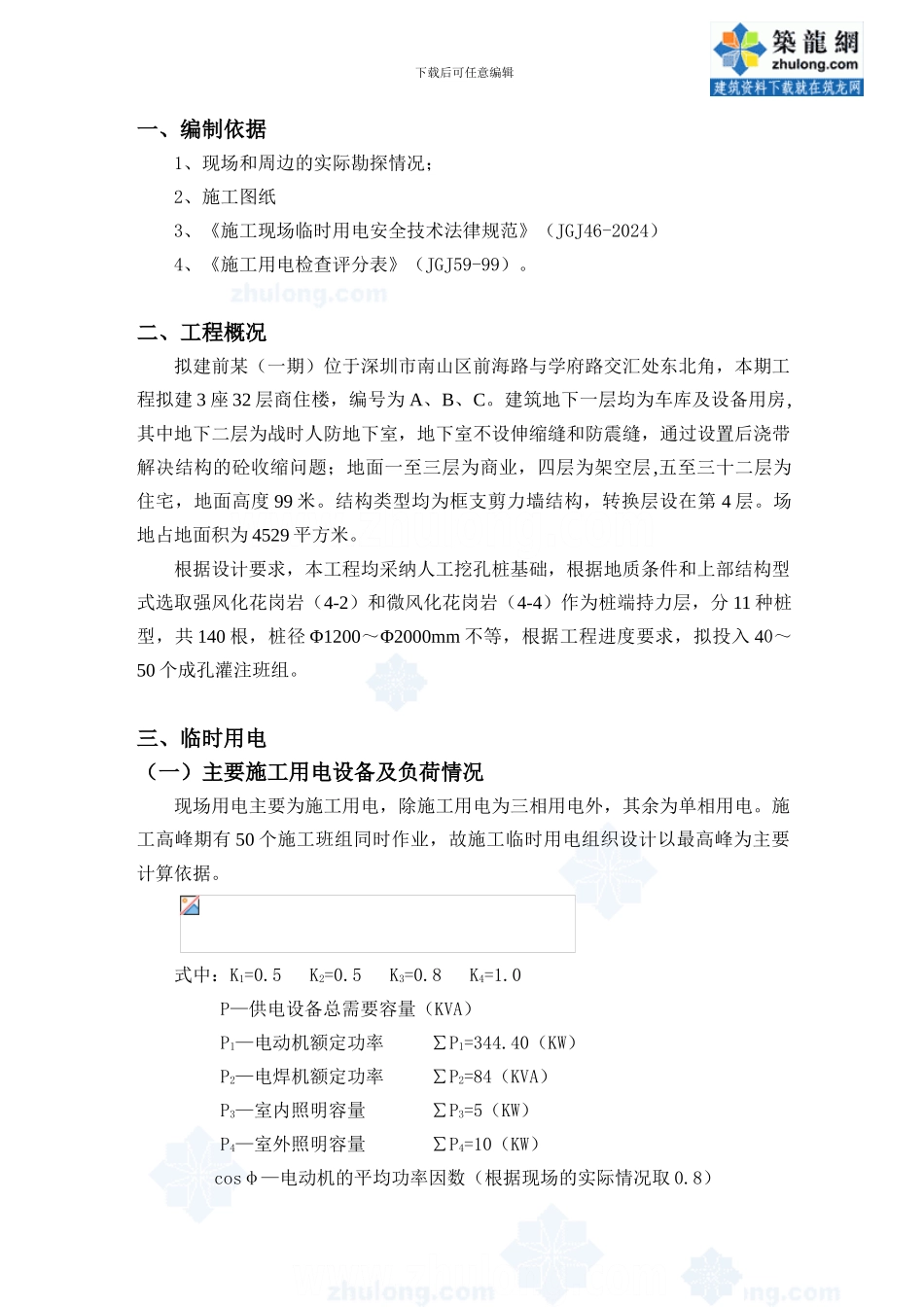

下载后可任意编辑一、编制依据1、现场和周边的实际勘探情况;2、施工图纸3、《施工现场临时用电安全技术法律规范》(JGJ46-2024)4、《施工用电检查评分表》(JGJ59-99)
二、工程概况拟建前某(一期)位于深圳市南山区前海路与学府路交汇处东北角,本期工程拟建 3 座 32 层商住楼,编号为 A、B、C
建筑地下一层均为车库及设备用房,其中地下二层为战时人防地下室,地下室不设伸缩缝和防震缝,通过设置后浇带解决结构的砼收缩问题;地面一至三层为商业,四层为架空层,五至三十二层为住宅,地面高度 99 米
结构类型均为框支剪力墙结构,转换层设在第 4 层
场地占地面积为 4529 平方米
根据设计要求,本工程均采纳人工挖孔桩基础,根据地质条件和上部结构型式选取强风化花岗岩(4-2)和微风化花岗岩(4-4)作为桩端持力层,分 11 种桩型,共 140 根,桩径 Φ1200~Φ2000mm 不等,根据工程进度要求,拟投入 40~50 个成孔灌注班组
三、临时用电(一)主要施工用电设备及负荷情况现场用电主要为施工用电,除施工用电为三相用电外,其余为单相用电
施工高峰期有 50 个施工班组同时作业,故施工临时用电组织设计以最高峰为主要计算依据
式中:K1=0
5 K2=0
5 K3=0
8 K4=1
0 P—供电设备总需要容量(KVA) P1—电动机额定功率 ∑P1=344
40(KW) P2—电焊机额定功率 ∑P2=84(KVA) P3—室内照明容量 ∑P3=5(KW) P4—室外照明容量 ∑P4=10(KW) cosφ—电动机的平均功率因数(根据现场的实际情况取 0
8)下载后可任意编辑P=1
5×84+0

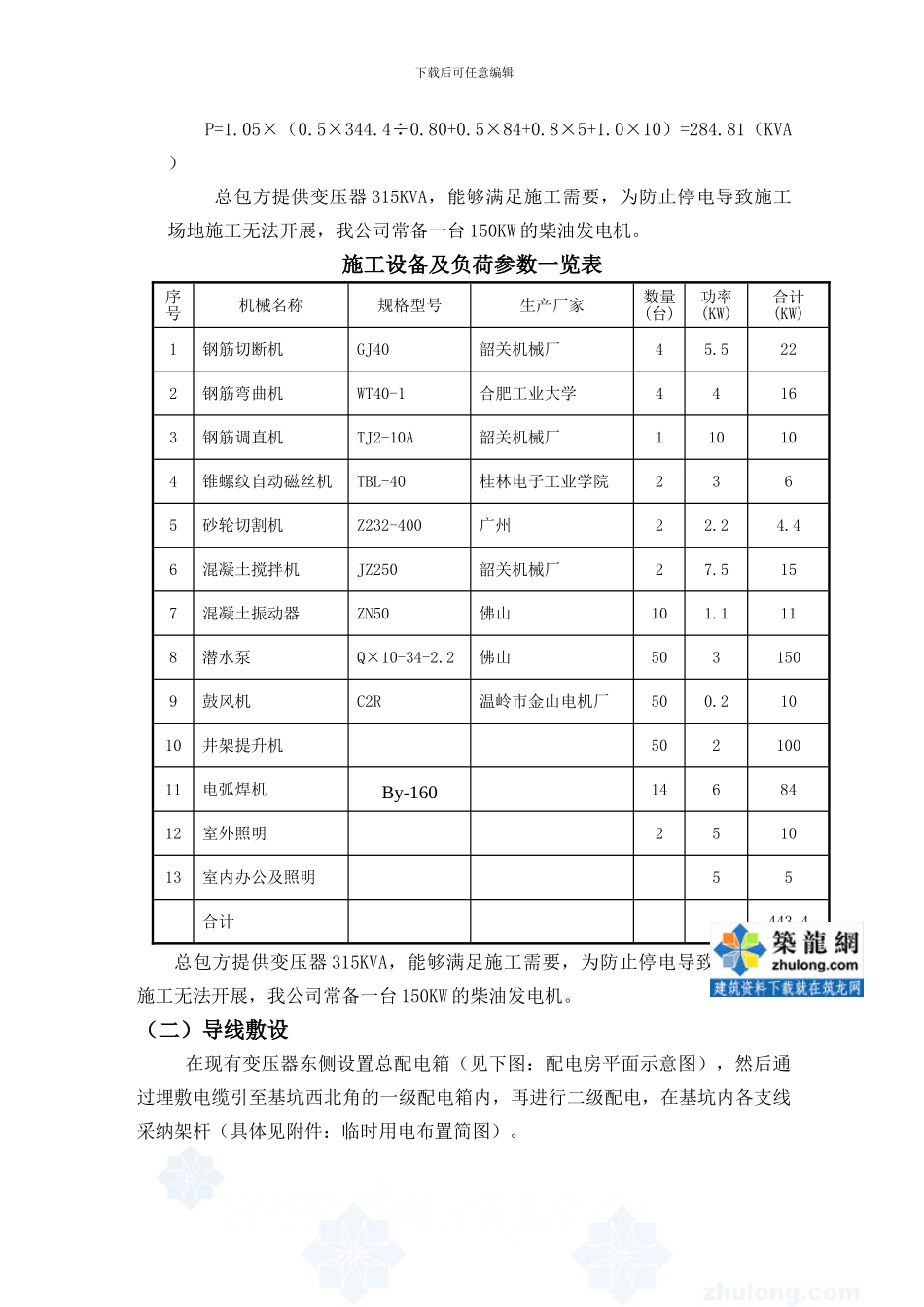

0×10)=284
81(KVA)总包方提供变压器 315KVA,能够满足施工需要,为防止停电导致施工场地施工无法开展,
