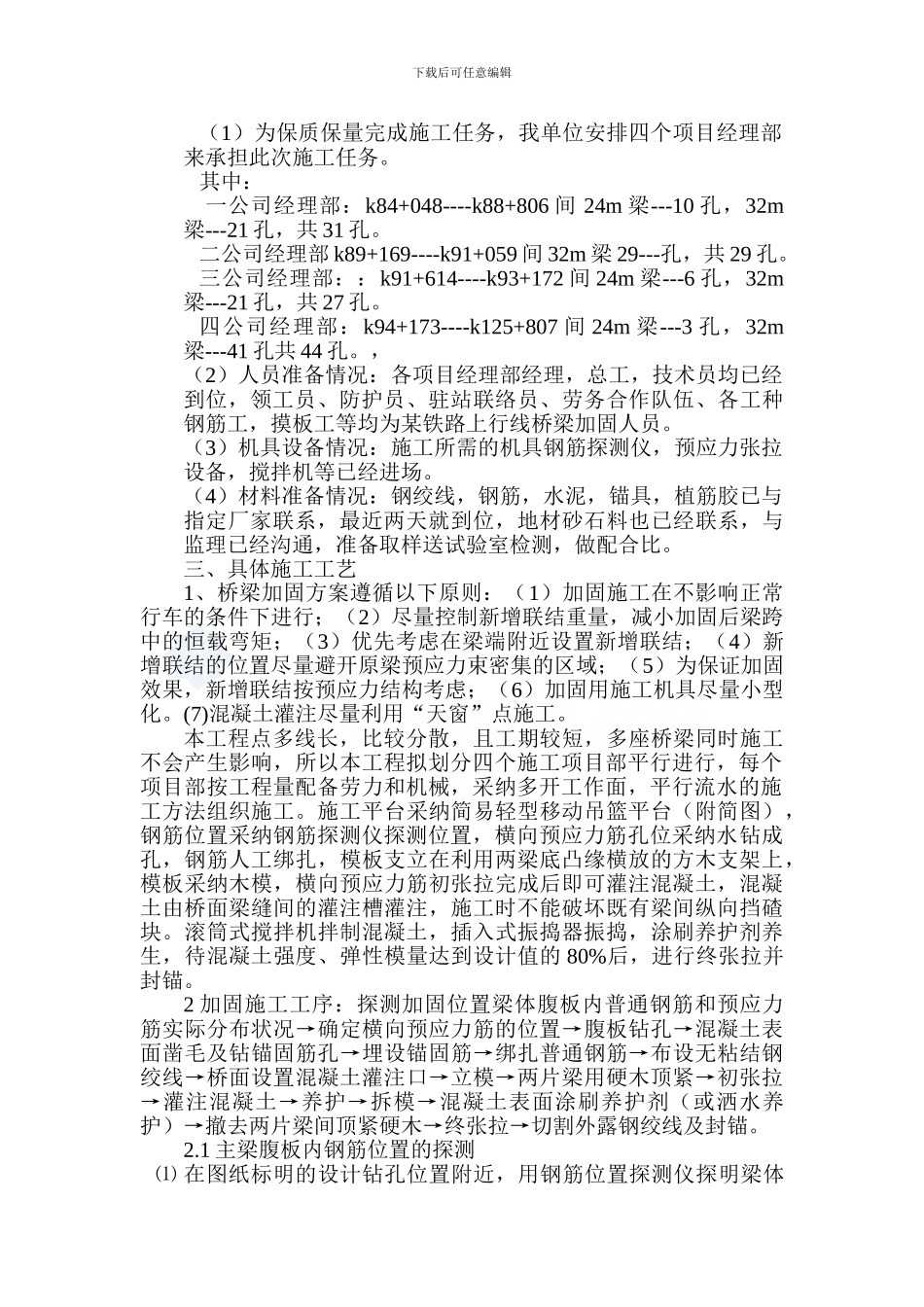

下载后可任意编辑某桥梁横向加固工程施工方案一.工程概况:某铁路下行线 24m、32m 桥梁横向加固工程由 XXX 承担施工,施工合同段为某标段,施工里程为 k83+500---k126+000,主要工程量共计 17 座桥 131 孔,,其中 24m 梁---19 孔,32m 梁---112 孔
二、施工安排1 工期安排:我单位计划: 年 7 月 1 日正式开工至 年 10 月 26 日竣工
2.施工准备情况:下载后可任意编辑(1)为保质保量完成施工任务,我单位安排四个项目经理部来承担此次施工任务
其中:一公司经理部:k84+048----k88+806 间 24m 梁---10 孔,32m梁---21 孔,共 31 孔
二公司经理部 k89+169----k91+059 间 32m 梁 29---孔,共 29 孔
三公司经理部::k91+614----k93+172 间 24m 梁---6 孔,32m梁---21 孔,共 27 孔
四公司经理部:k94+173----k125+807 间 24m 梁---3 孔,32m梁---41 孔共 44 孔
,(2)人员准备情况:各项目经理部经理,总工,技术员均已经到位,领工员、防护员、驻站联络员、劳务合作队伍、各工种钢筋工,摸板工等均为某铁路上行线桥梁加固人员
(3)机具设备情况:施工所需的机具钢筋探测仪,预应力张拉设备,搅拌机等已经进场
(4)材料准备情况:钢绞线,钢筋,水泥,锚具,植筋胶已与指定厂家联系,最近两天就到位,地材砂石料也已经联系,与监理已经沟通,准备取样送试验室检测,做配合比
三、具体施工工艺1、桥梁加固方案遵循以下原则:(1)加固施工在不影响正常行车的条件下进行;(2)尽量控制新增联结重量,减小加固后梁跨中的恒载弯矩;(3)优先考虑在梁端附近设置新增联结;(4)新增联结的位置尽量避开原梁预应力束密集的区域;(5)为
