】 重点、难点工程─── 路地道施工方案 路地道双向 6 车道,地道设有暗埋段和两段敞开段,其中暗埋段长约 133m,两段敞开段长约215m 和 265m,总长 613m,地道路面宽度 12
采纳结构为坞式结构(敞开段)+箱式结构(暗埋段)
1 地道施工方案整个地道分为 29 个结构段,其中坞式结构 21 段,(西侧 12 段,东侧 9 段)和箱涵式结构 8 段

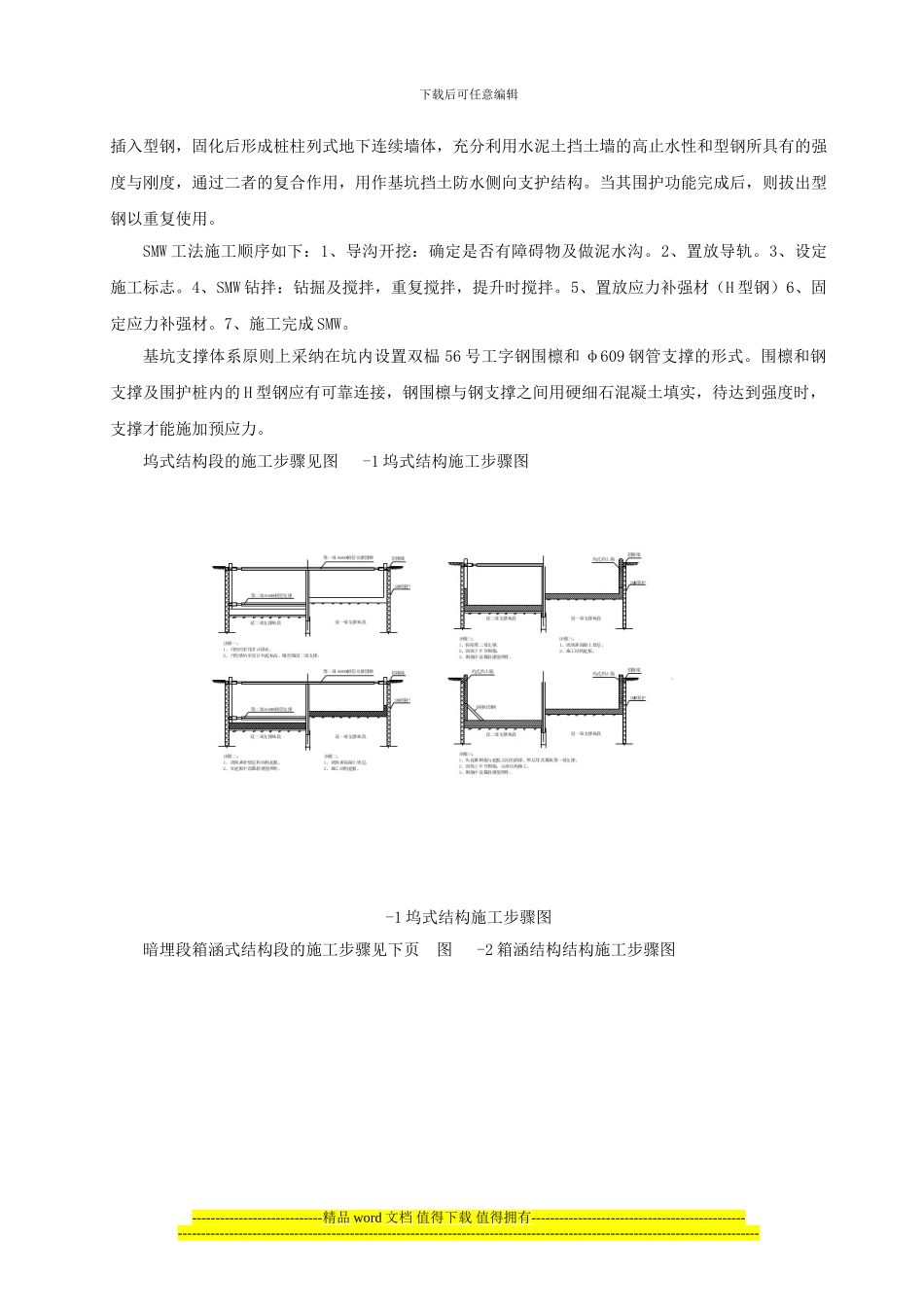

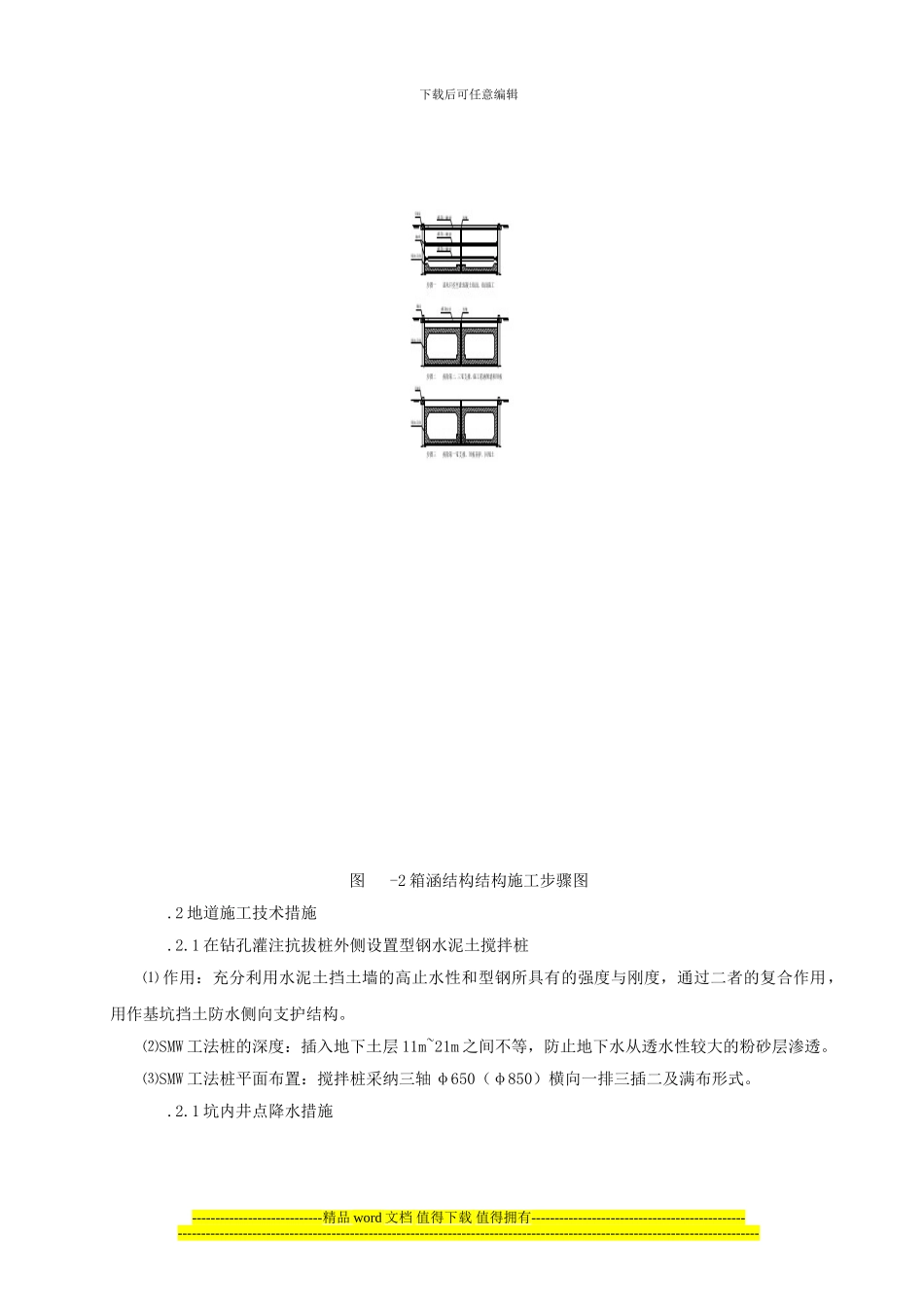

地道的施工顺序以“先深后浅,先难后易”为原则,最先施工的地道中间 8 段涵式结构,再分别实施两侧的坞式段结构段,直至地道贯穿
基坑围护结构采纳 SMW 工法,该工法是在水泥土深层搅拌桩中插入型钢所形成的一种地下连续墙施工方法
其原理是,以 SMW 法专用机具,用水泥土作为固化剂与地基土进行原位的强制性搅拌,并----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑插入型钢,固化后形成桩柱列式地下连续墙体,充分利用水泥土挡土墙的高止水性和型钢所具有的强度与刚度,通过二者的复合作用,用作基坑挡土防水侧向支护结构
当其围护功能完成后,则拔出型钢以重复使用
SMW 工法施工顺序如下:1、导沟开挖:确定是否有障碍物及做泥水沟
2、置放导轨
3、设定施工标志
4、SMW 钻拌:钻掘及搅拌,重复搅拌,提升时
