下载后可任意编辑****锅炉房设备拆除工程施工组织设计中煤第****工程处下载后可任意编辑****锅炉房设备拆除工程施工组织设计第一章前言我公司被确认参加****锅炉房设备拆除工程的投标,表示十分感谢
在仔细阅读招文件和现场细心勘察的基础上,组织了本次工程的投标工作
本施工组织设计是我公司对****锅炉房设备拆除工程的投标文件之一
它体现了我公司对此工程的整体构思和部署
若我们有幸中标,我们将遵循国家的技术管理标准的有关规定以及我公司的质量体系文件根据施工组织设计所确定的原则编制详细的施工方案
保证优质、高速、安全、文明的完成建设任务
二、施工前的准备工作施工前准备工作是保证安装工作顺利进行的先决条件
必须做好以下准备工作:1.熟悉技术文件,设计图纸和有关资料2.勘查施工现场3.编制施工组织设计三、施工方案1、拆除井工锅炉设备(****井工锅炉房锅炉及辅助设备拆除明细)(1)卧式组装水管蒸汽锅炉 SZL8-1

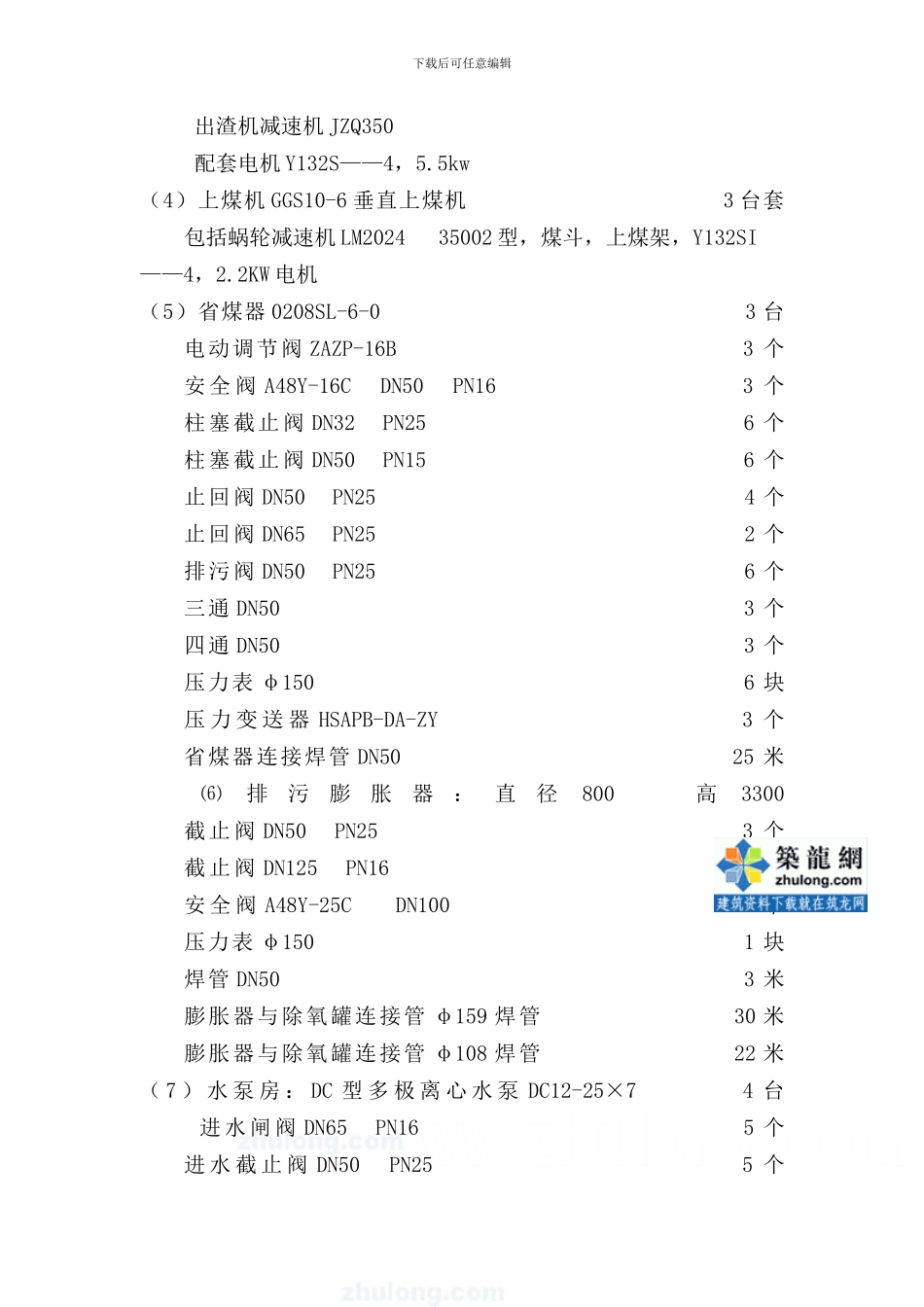

25-AⅡ 3 台(2)炉排减速机三档六速机械变速器 ZJ10W 3 台套包括配套电机 YD1008/4 3 台(3) 联合出渣机 4701-Ⅱ 1 台套 包括刮板 52 米,机槽,轮下载后可任意编辑 出渣机减速机 JZQ350 配套电机 Y132S——4,5
5kw (4)上煤机 GGS10-6 垂直上煤机 3 台套包括蜗轮减速机 LM2024 35002 型,煤斗,上煤架,Y132SI——4,2
2KW 电机(5)省煤器 0208SL-6-0 3 台电动调节阀 ZAZP-16B 3 个安 全 阀 A48Y-16C DN50 PN16 3 个柱塞截止阀 DN32 PN25 6 个柱塞截止阀 DN50 PN15 6 个止回阀 DN50 PN25 4 个止回阀 DN65 PN25 2 个排污阀 DN50 PN25 6 个三通 DN50 3 个四通 DN50 3 个压力表
