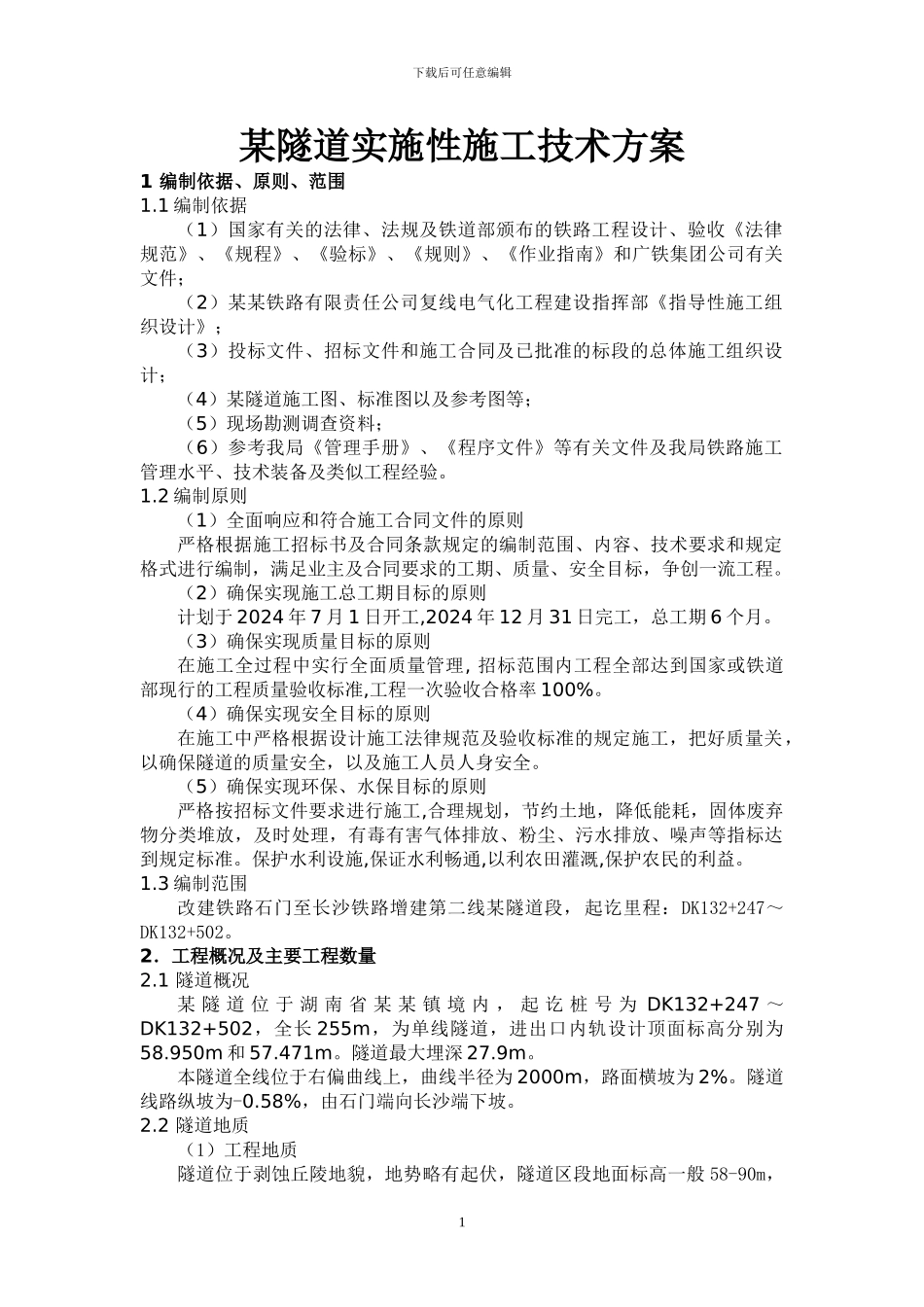

下载后可任意编辑某隧道实施性施工技术方案1 编制依据、原则、范围1
1 编制依据(1)国家有关的法律、法规及铁道部颁布的铁路工程设计、验收《法律规范》、《规程》、《验标》、《规则》、《作业指南》和广铁集团公司有关文件;(2)某某铁路有限责任公司复线电气化工程建设指挥部《指导性施工组织设计》;(3)投标文件、招标文件和施工合同及已批准的标段的总体施工组织设计;(4)某隧道施工图、标准图以及参考图等;(5)现场勘测调查资料;(6)参考我局《管理手册》、《程序文件》等有关文件及我局铁路施工管理水平、技术装备及类似工程经验
2 编制原则(1)全面响应和符合施工合同文件的原则严格根据施工招标书及合同条款规定的编制范围、内容、技术要求和规定格式进行编制,满足业主及合同要求的工期、质量、安全目标,争创一流工程

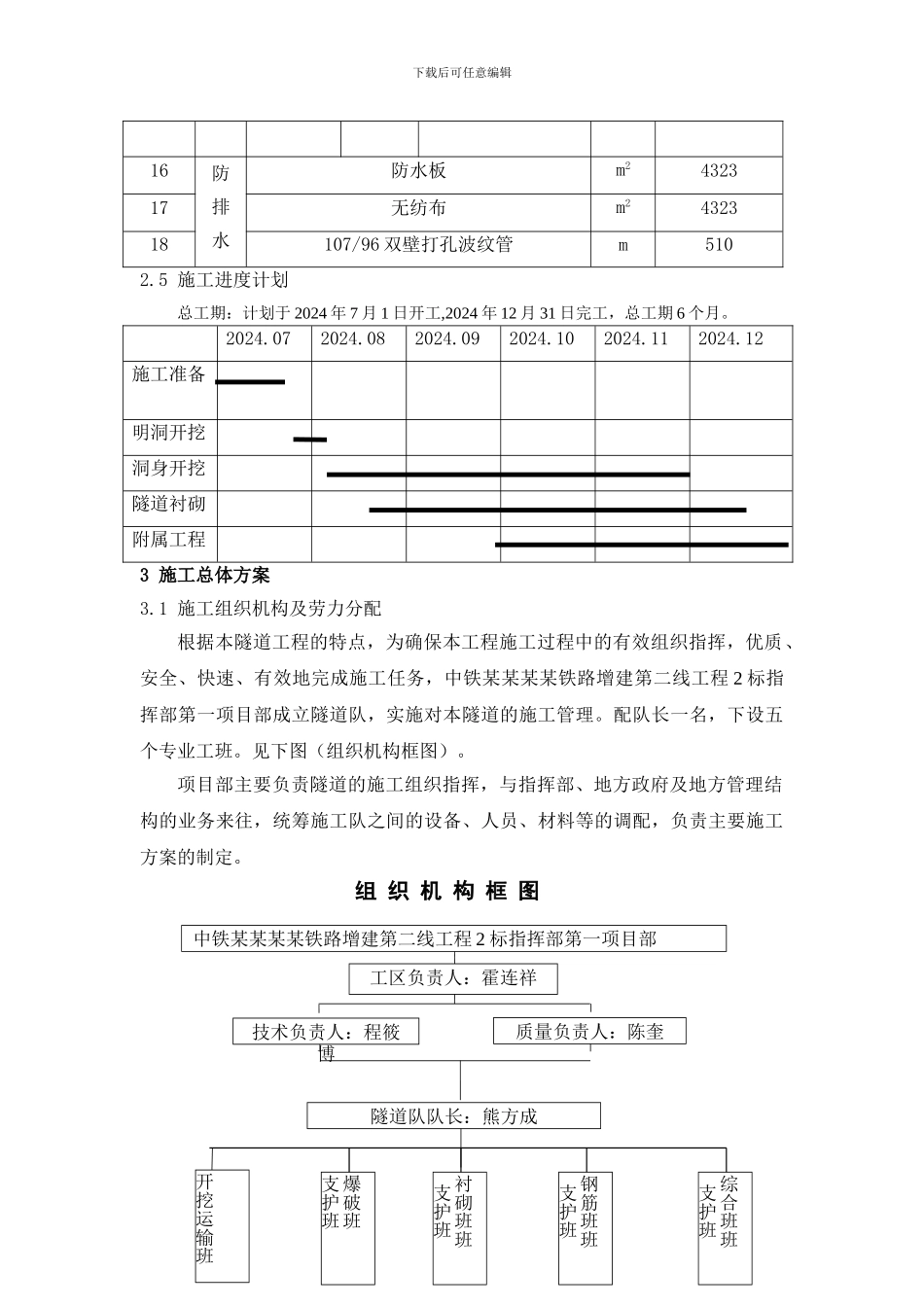

(2)确保实现施工总工期目标的原则计划于 2024 年 7 月 1 日开工,2024 年 12 月 31 日完工,总工期 6 个月
(3)确保实现质量目标的原则在施工全过程中实行全面质量管理, 招标范围内工程全部达到国家或铁道部现行的工程质量验收标准,工程一次验收合格率 100%
(4)确保实现安全目标的原则在施工中严格根据设计施工法律规范及验收标准的规定施工,把好质量关,以确保隧道的质量安全,以及施工人员人身安全
(5)确保实现环保、水保目标的原则严格按招标文件要求进行施工,合理规划,节约土地,降低能耗,固体废弃物分类堆放,及时处理,有毒有害气体排放、粉尘、污水排放、噪声等指标达到规定标准
保护水利设施,保证水利畅通,以利农田灌溉,保护农民的利益
3 编制范围改建铁路石门至长沙铁路增建第二线某隧道段,起讫里程:DK132+247~DK132+502

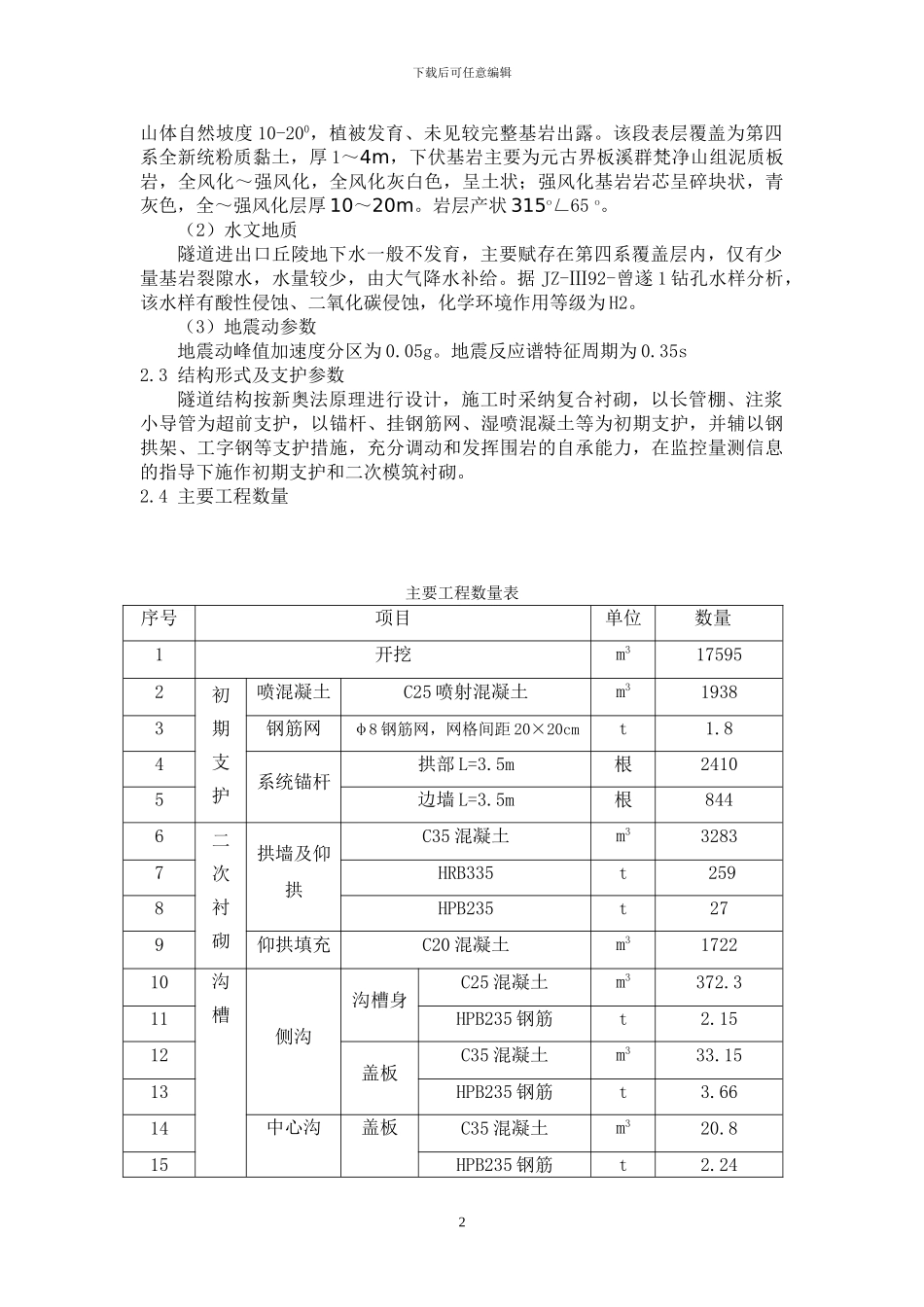

2.工程概况及主要工程数量 2
1 隧道概况 某 隧 道 位 于 湖 南 省 某 某 镇 境 内 , 起 讫 桩 号 为 D
