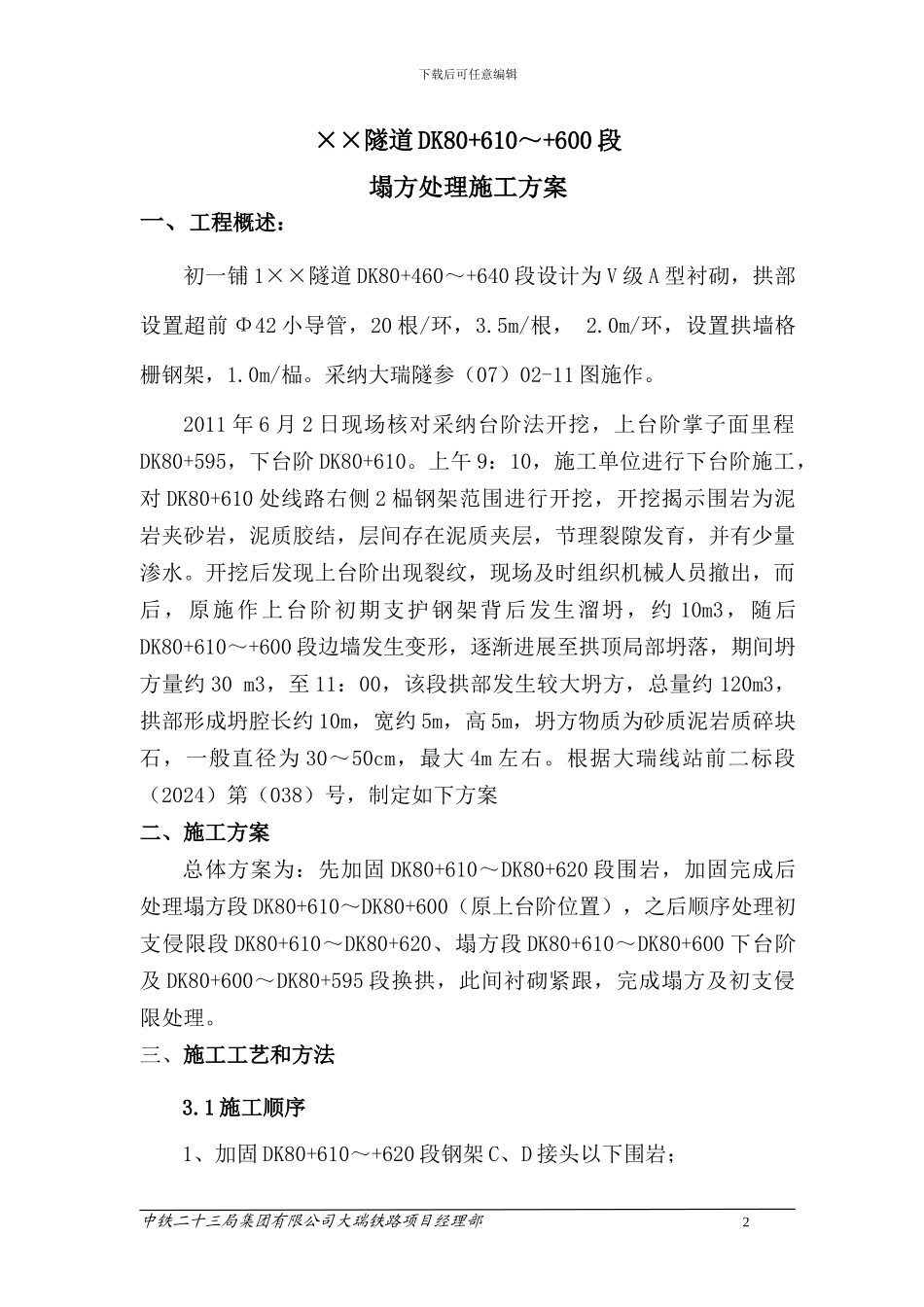

下载后可任意编辑新建铁路大理至瑞丽线大保段站前工程(第二标段)××隧道(DK80+610~+600)段塌方处理施工方案编制: 审批: 二〇一一年七月中铁二十三局集团有限公司大瑞铁路项目经理部 1下载后可任意编辑××隧道 DK80+610~+600 段塌方处理施工方案一、工程概述:初一铺 1××隧道 DK80+460~+640 段设计为 V 级 A 型衬砌,拱部设置超前 Φ42 小导管,20 根/环,3
5m/根, 2
0m/环,设置拱墙格栅钢架,1
采纳大瑞隧参(07)02-11 图施作
2011 年 6 月 2 日现场核对采纳台阶法开挖,上台阶掌子面里程DK80+595,下台阶 DK80+610
上午 9:10,施工单位进行下台阶施工,对 DK80+610 处线路右侧 2 榀钢架范围进行开挖,开挖揭示围岩为泥岩夹砂岩,泥质胶结,层间存在泥质夹层,节理裂隙发育,并有少量渗水
开挖后发现上台阶出现裂纹,现场及时组织机械人员撤出,而后,原施作上台阶初期支护钢架背后发生溜坍,约 10m3,随后DK80+610~+600 段边墙发生变形,逐渐进展至拱顶局部坍落,期间坍方量约 30 m3,至 11:00,该段拱部发生较大坍方,总量约 120m3,拱部形成坍腔长约 10m,宽约 5m,高 5m,坍方物质为砂质泥岩质碎块石,一般直径为 30~50cm,最大 4m 左右
根据大瑞线站前二标段(2024)第(038)号,制定如下方案二、施工方案总体方案为:先加固 DK80+610~DK80+620 段围岩,加固完成后处理塌方段 DK80+610~DK80+600(原上台阶位置),之后顺序处理初支侵限段 DK80+610~DK80+620、塌方段 DK80+610~DK80+600 下台阶及 DK80+600~DK80+595 段换拱,此间衬砌紧跟,完成塌方及初支侵限处理
