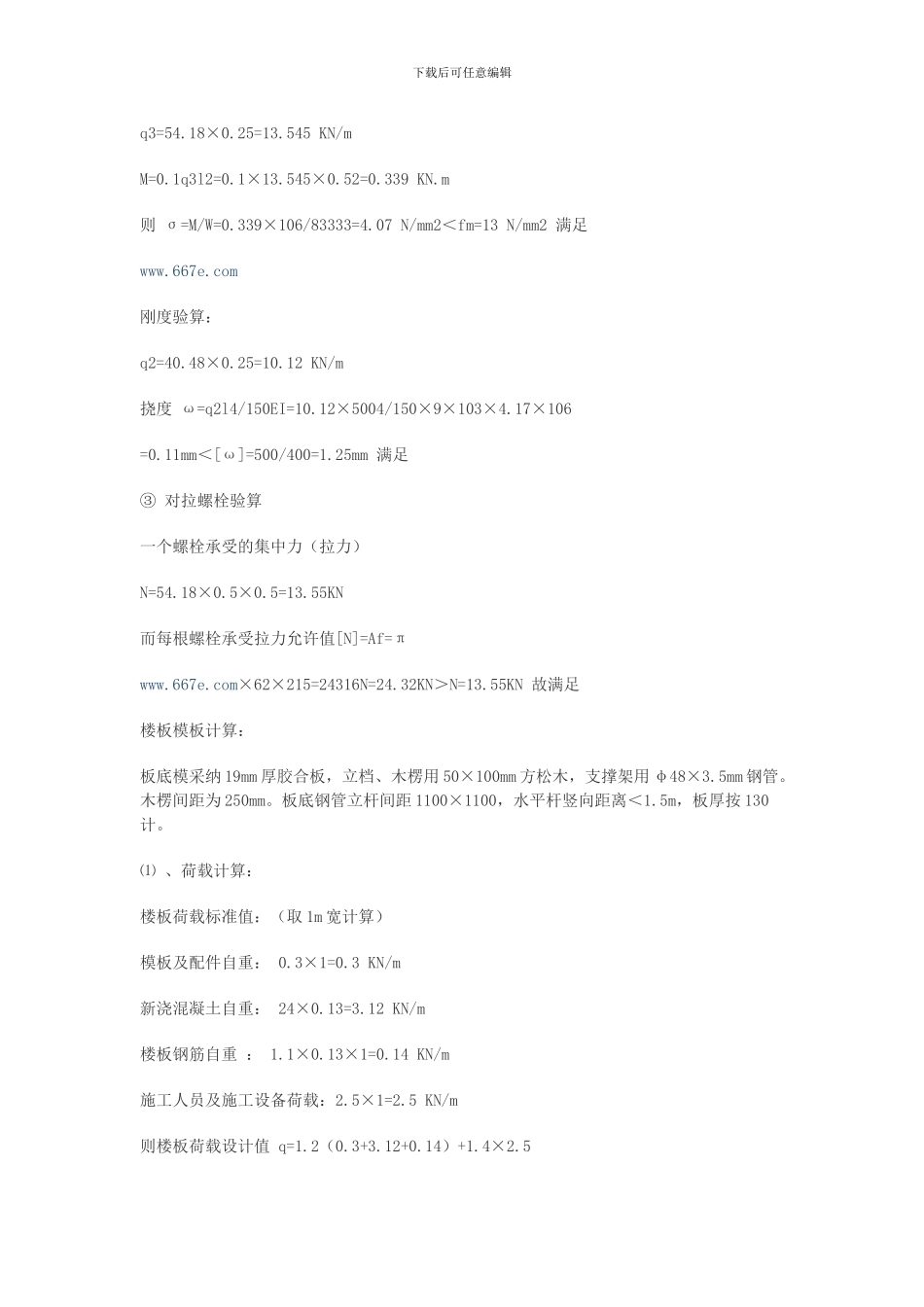

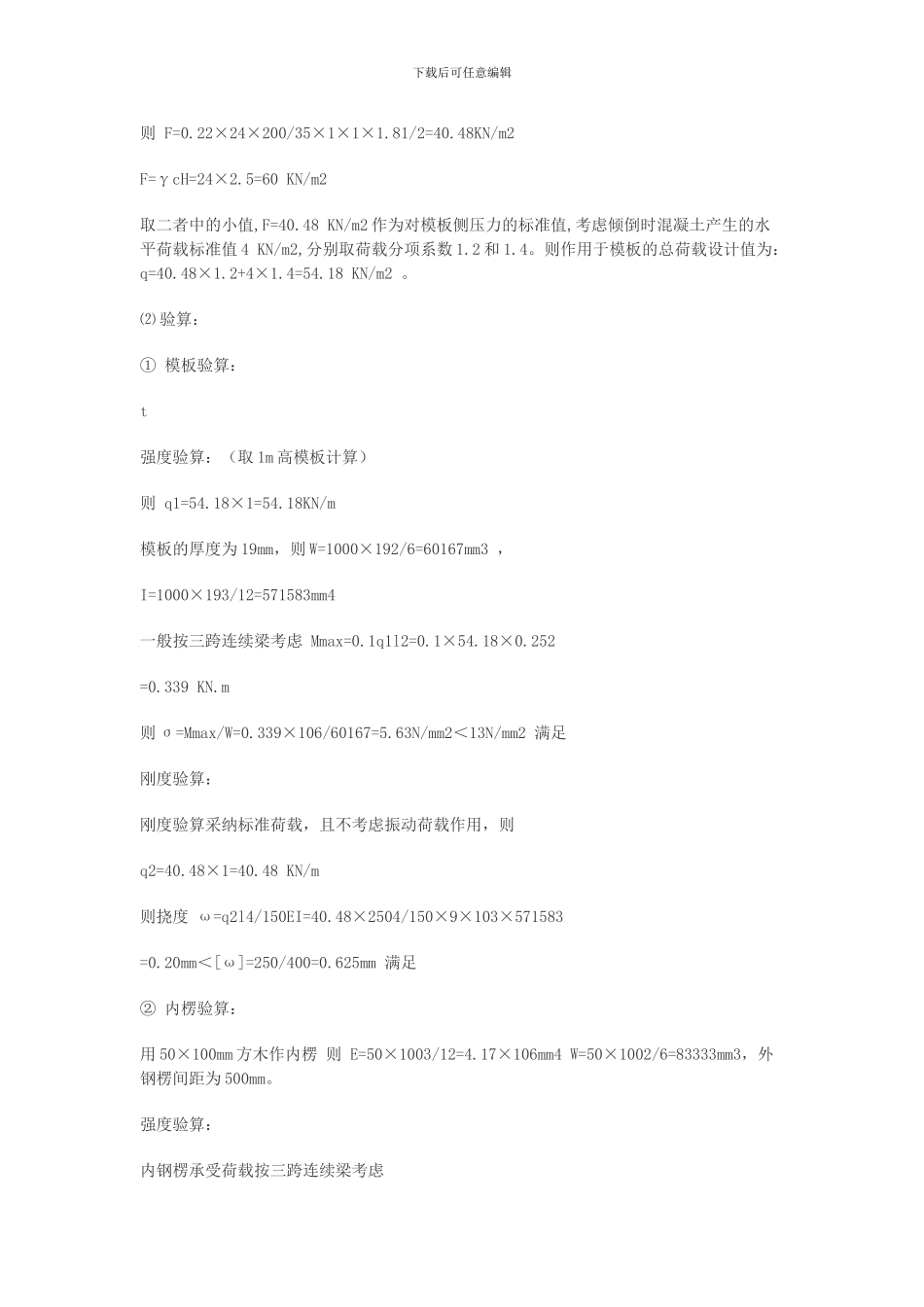

下载后可任意编辑某高层建筑模板施工方案工程概况: 1.公安交通指挥中心大楼,地上二十三层,地下一层,建筑物总高为 92.85 米。工程造价为 7909 万元,总建筑面积为 31997.4m2,其中地上建筑面积为 27252.5m2,地下面积为4744.9m2,占地面积为 2641.8m2。±0.000,相当于黄海高程 7.95 米。 结构类型为一类高层建筑,框剪结构、框架结构,合同工期 645 天,开工日期为 2002 年 12月 29 日,计划竣工日期为 2004 年 10 月 2 日。合同质量等级为市优良。 2.本模板工程:剪力墙、矩形柱采纳木胶合板:1830×915×19,松木方:2000×95×50;圆形柱采纳定型圆弧钢模型,同时采纳松木板加工配制定型模;梁、板模采纳木胶合板及木方。模型支撑体系为钢管满堂脚手架;核心筒采纳木胶合板拼装大模型;楼梯底模采纳木胶合板,踏步侧模采纳松木板 50 厚;厨房、卫生间、走道等与楼层的高差用木方栏挡。 二、模板工程材料要求: 模板工程所需用的材料,选用材质较好的进场,必须要求作相应的检测,木胶合板要作试验后,达到合格要求后方允许使用。松木方、钢管、扣件、松木板、定型模型材料、PVC塑料穿墙管、穿墙对拉螺栓、脱模剂、山型卡等应符合有关验收标准规定。 三、模板计算: 柱模板计算: www.667e.com柱截面取 1100×1100,混凝土浇筑时温度为 20℃,混凝土重力密度 γc=24KN/m3,实行分节浇筑混凝土,每节浇筑高度 2m,浇筑速度 v=2m/h。柱模板用 19 厚胶合板,内楞用φ48×3.5 钢管,间距@300,横向间距为@500,对拉螺栓每两面距@500 设置。 经验算,柱模板满足强度和刚度要求(计算过程略)。 墙模板计算: 墙厚取 400mm 计算。墙模板用 19 厚胶合板,内楞采纳 50×100mm 方木沿墙高竖向布置,间距 250mm,外楞采纳两根并排钢管,间距为 500mm,对拉螺栓采纳 φ12 钢筋,间距500×500mm。第一排外楞(螺栓)距楼(地)面小于 300mm。混凝土实行分节浇筑,每节浇筑高度 2.5m,混凝土浇筑速度为 1.8m/h,浇筑时温度为 20℃。 ⑴ 荷载计算 墙木模受到的侧压力为: 由 F=0.22γc(200/T+15)β1β2 v1/2 取 β1=β2=1.0 下载后可任意编辑则 F=0.22×24×200/35×1×1×1.81/2=40.48KN/m2 F=γcH=24×2.5=60 KN/m2 取二者中的小值,F=40.48 KN/m2 作为对模板侧压力的标准值,考虑倾倒时混凝土产生的水平荷载标准值 4 KN/m2,分别取荷载分项系数 1.2 和 1.4。则作用于模板...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

阳光书坊+ 关注
实名认证
内容提供者

阳光书坊,传播未来

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
