电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

框架梁施工方案VIP免费

框架梁施工方案_第1页
1/9
框架梁施工方案_第2页
2/9
框架梁施工方案_第3页
3/9

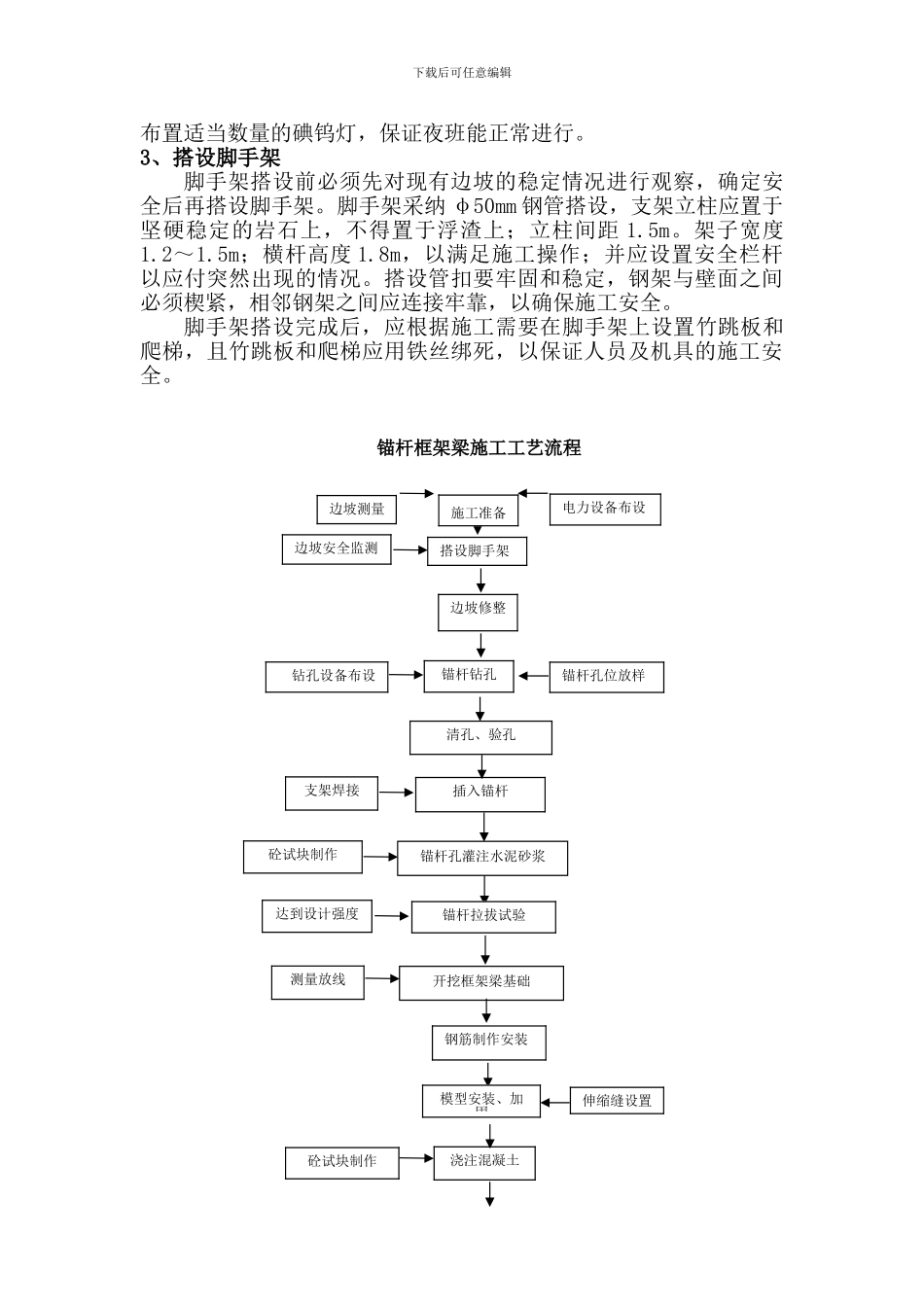

下载后可任意编辑锚杆框架梁施工方案一、工程概况及主要工程数量C5 标以路基挖方为主,强风化岩质挖方边坡段落采纳锚杆框架梁进行防护,框架采纳 C25 混凝土现浇,间距 4m,框架内采纳植生袋填充。主要工程量如下: 序号名 称单位数量1130mm 钻孔m17836.582Φ28kg111007.963Φ16kg109182.324ɸ8kg27935.485C25 框架梁混凝土m31221.946注浆m32097.797填充植生袋m217500.41二、施工准备1、锚杆框架梁施工前,应将基底、坡面表面风化、松软土石清除;2、混凝土各组成材料(水泥、钢筋、砂、碎石)、钢筋等材料进场后必须经试验,试验符合施工法律规范要求并经过监理同意方可使用;3、锚杆框架梁施工前,应在坡顶上方和下部做好排、截水及防渗设施。三、人员安排我单位选用有多年施工和管理经验的施工和管理人员负责锚杆框架梁施工,现场主管工程师 1 人,测量人员 2 人,试验人员 1 人。 四、机械配置我单位配备了先进的施工机械以满足施工的需要,具体详见设备进场报验单。五、锚杆框架梁施工1、测量放线测量组需对边坡按设计坡率进行放样,并用横纵交叉广线拉直,以便确定边坡修整的情况,且测量组需做好书面和现场的技术交底工作。2、电力设备布置架设好电力主线路(布线按现场具体情况确定),在施工周围下载后可任意编辑布置适当数量的碘钨灯,保证夜班能正常进行。3、搭设脚手架脚手架搭设前必须先对现有边坡的稳定情况进行观察,确定安全后再搭设脚手架。脚手架采纳 φ50mm 钢管搭设,支架立柱应置于坚硬稳定的岩石上,不得置于浮渣上;立柱间距 1.5m。架子宽度1.2~1.5m;横杆高度 1.8m,以满足施工操作;并应设置安全栏杆以应付突然出现的情况。搭设管扣要牢固和稳定,钢架与壁面之间必须楔紧,相邻钢架之间应连接牢靠,以确保施工安全。 脚手架搭设完成后,应根据施工需要在脚手架上设置竹跳板和爬梯,且竹跳板和爬梯应用铁丝绑死,以保证人员及机具的施工安全。锚杆框架梁施工工艺流程施工准备插入锚杆达到设计强度锚杆孔位放样边坡修整锚杆钻孔清孔、验孔锚杆拉拔试验浇注混凝土钢筋制作安装砼试块制作锚杆孔灌注水泥砂浆开挖框架梁基础钻孔设备布设砼试块制作伸缩缝设置边坡测量搭设脚手架电力设备布设边坡安全监测支架焊接模型安装、加固测量放线下载后可任意编辑4、边坡修整应先清除受喷面和边坡底部的岩渣、浮土和回弹物料,凿毛光滑岩面,防止出现失脚现象,再根据放样技术交底,对边坡进行修整,过高则用风镐凿...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

框架梁施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
