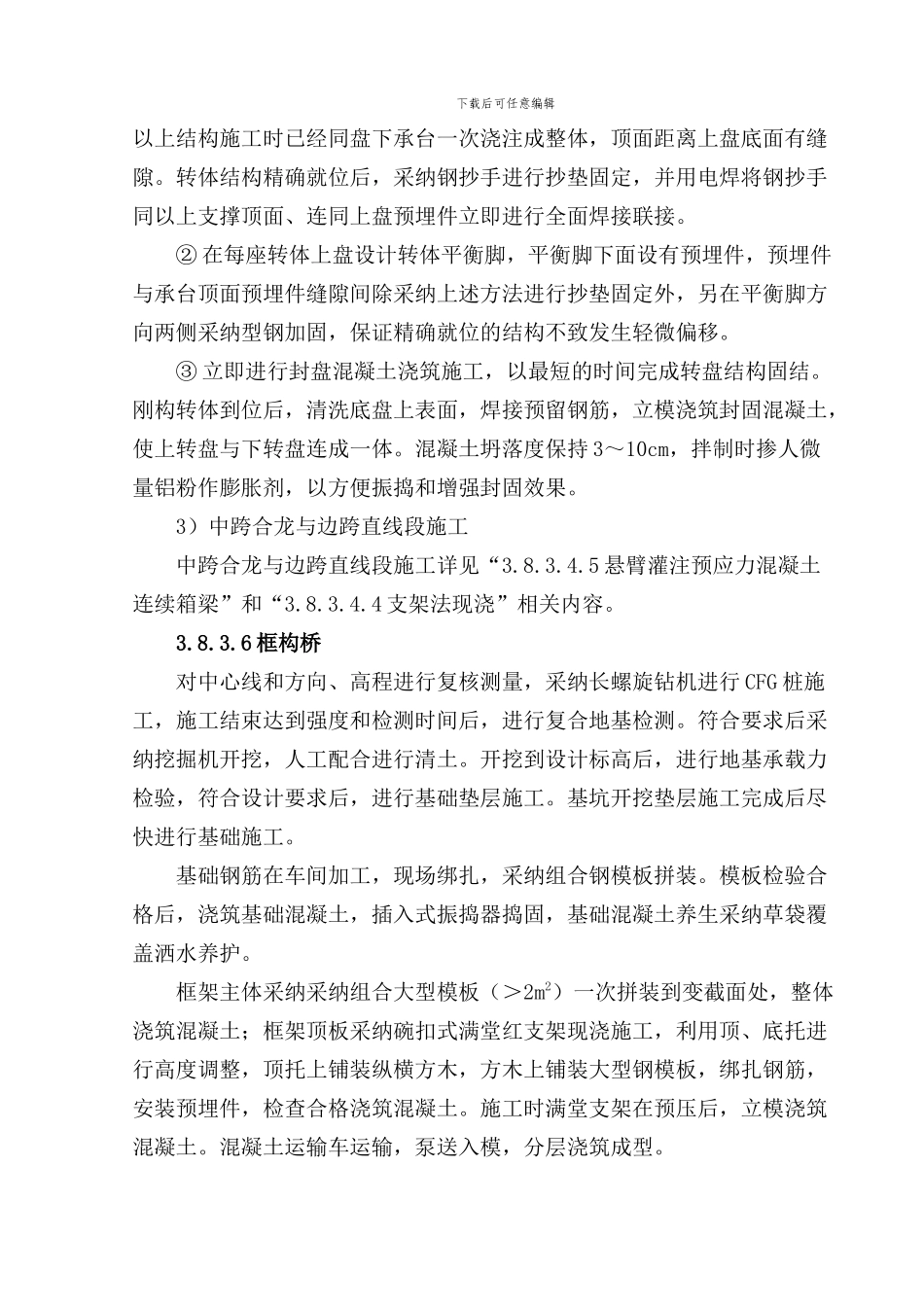

下载后可任意编辑以上结构施工时已经同盘下承台一次浇注成整体,顶面距离上盘底面有缝隙
转体结构精确就位后,采纳钢抄手进行抄垫固定,并用电焊将钢抄手同以上支撑顶面、连同上盘预埋件立即进行全面焊接联接
② 在每座转体上盘设计转体平衡脚,平衡脚下面设有预埋件,预埋件与承台顶面预埋件缝隙间除采纳上述方法进行抄垫固定外,另在平衡脚方向两侧采纳型钢加固,保证精确就位的结构不致发生轻微偏移
③ 立即进行封盘混凝土浇筑施工,以最短的时间完成转盘结构固结
刚构转体到位后,清洗底盘上表面,焊接预留钢筋,立模浇筑封固混凝土,使上转盘与下转盘连成一体
混凝土坍落度保持 3~10cm,拌制时掺人微量铝粉作膨胀剂,以方便振捣和增强封固效果
3)中跨合龙与边跨直线段施工中跨合龙与边跨直线段施工详见“3
5 悬臂灌注预应力混凝土连续箱梁”和“3
4 支架法现浇”相关内容
6 框构桥对中心线和方向、高程进行复核测量,采纳长螺旋钻机进行 CFG 桩施工,施工结束达到强度和检测时间后,进行复合地基检测
符合要求后采纳挖掘机开挖,人工配合进行清土
开挖到设计标高后,进行地基承载力检验,符合设计要求后,进行基础垫层施工
基坑开挖垫层施工完成后尽快进行基础施工
基础钢筋在车间加工,现场绑扎,采纳组合钢模板拼装
模板检验合格后,浇筑基础混凝土,插入式振捣器捣固,基础混凝土养生采纳草袋覆盖洒水养护
框架主体采纳采纳组合大型模板(>2m2)一次拼装到变截面处,整体浇筑混凝土;框架顶板采纳碗扣式满堂红支架现浇施工,利用顶、底托进行高度调整,顶托上铺装纵横方木,方木上铺装大型钢模板,绑扎钢筋,安装预埋件,检查合格浇筑混凝土
施工时满堂支架在预压后,立模浇筑混凝土
混凝土运输车运输,泵送入模,分层浇筑成型
下载后可任意编辑混凝土浇筑前,对模板、钢筋及预埋件进行检查,并做好记录,经监理工程师认可后
