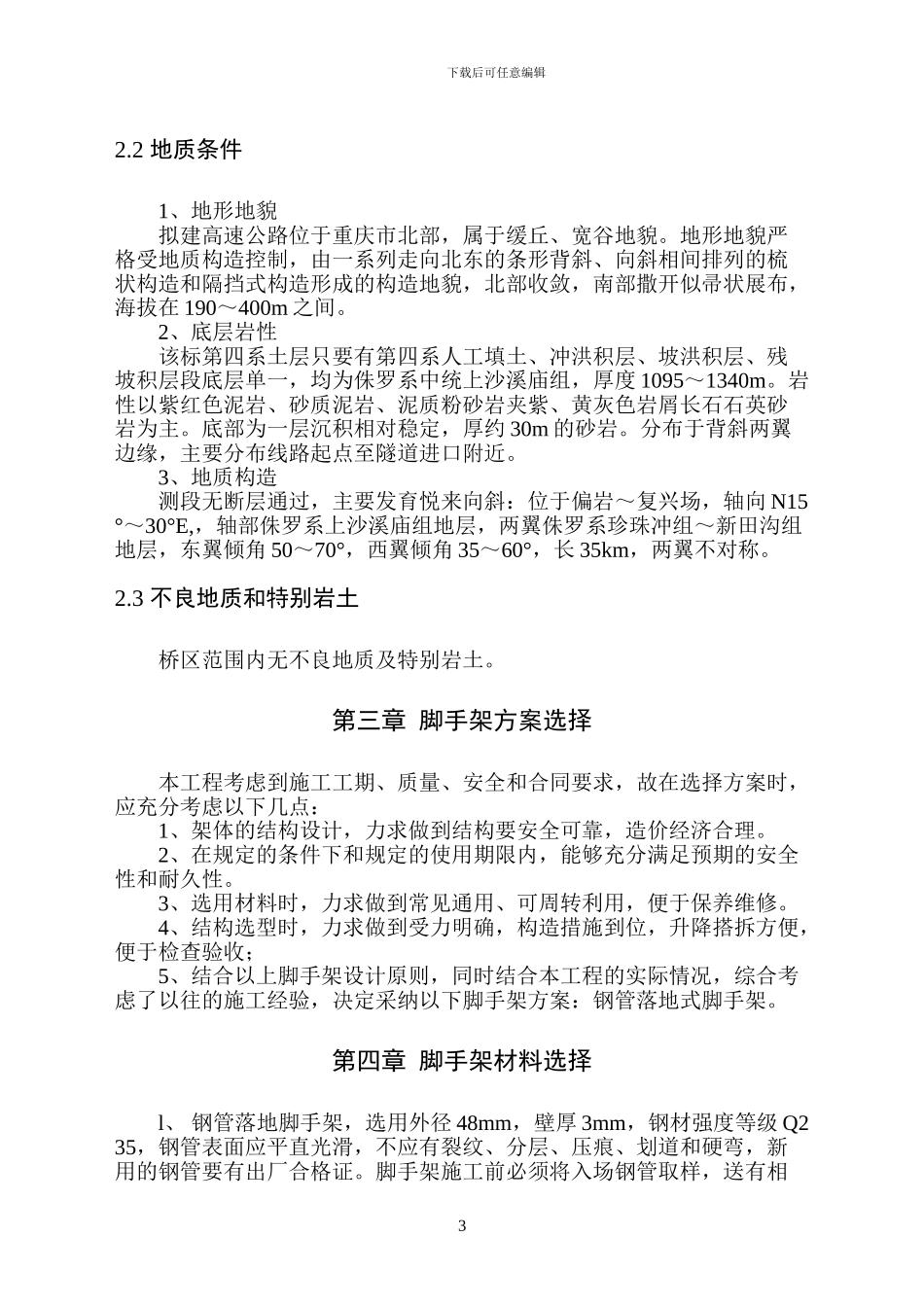

下载后可任意编辑重庆渝北至四川广安高速公路(重庆段)土建第一分部(K3+257
35~K22+500)桥墩脚手架施工方案 审批: 审核: 编制: 中国水电集团路桥工程有限公司渝广高速公路总承包部部二 Ο 一三年八月第一章 编制依据及目的1
1 编制依据1、《建筑施工计算手册》、《建筑施工手册》、《钢结构设计法律规范》GB50017-2024 、建筑结构荷载法律规范》GB50009-2001、《建筑1施工脚手架有用手册(含垂直运输设施)》、《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2001 、《建筑地基基础设计法律规范》GB50007-2024、《建筑施工安全检查标准》JGJ59-99 中国建筑工业出版社;2、渝广高速公路土建一分部桥梁设计图纸
2 编制目的为保证渝广高速公路土建一分部桥梁墩台施工安全,特编制此方案
3 使用范围本方案适用渝广高速公路土建一分部桥梁墩台脚手架施工
第二章 工程概况2
1 工程概况渝广高速公路土建第一分部,K-1+664
637~K22+500,全长 22
835km,公路等级为高速公路,设计时速为 100Km/h
根据总承包方要求 K3+257m 段之前临时不施工(二期建设),一期工程由 K3+257 至 K22+500,长约 19
243km,主要建筑物有互通立交 2 处、特大桥 1 座(计长 1498m)、大桥 4 座(计长 912
6m)、中桥 2 座(计长 101m)、框架桥 1 座(计长 208m)、分离式立交(车行天桥)3 座(计长 164m)、人行天桥3 座(计长 146m)1、桥梁名称:特大桥 1 座:黑水滩河特大桥,大桥 4 座:周家沟大桥、青龙咀大桥、白杨湾大桥、陡梯 1#大桥,中桥 2 座:龙井湾中桥、陡梯 2#中桥,桥梁总长 3639
6m;2、跨径:本标段共有 20m、30m、40m 三种跨径
