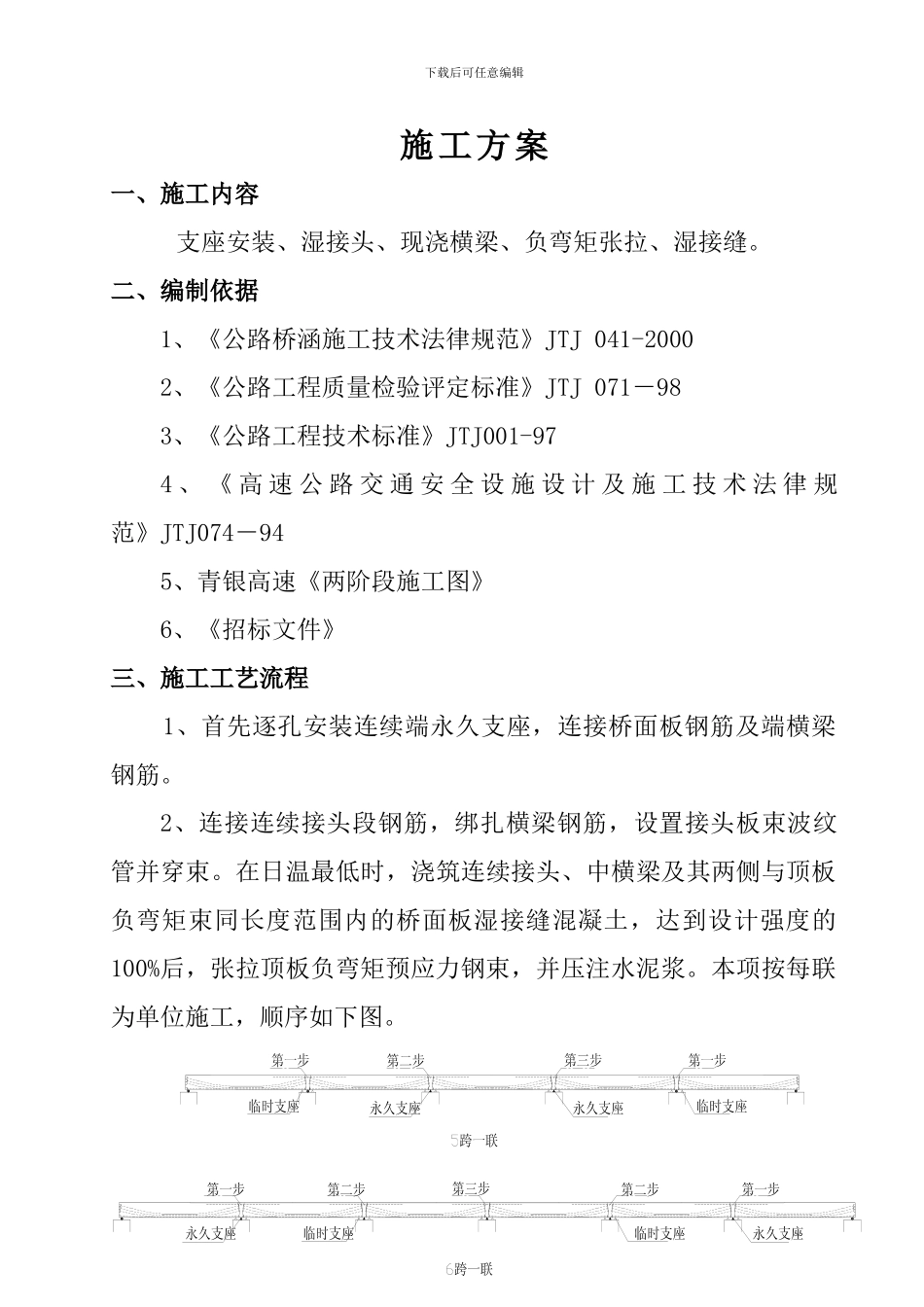

下载后可任意编辑施工方案一、施工内容支座安装、湿接头、现浇横梁、负弯矩张拉、湿接缝
二、编制依据1、《公路桥涵施工技术法律规范》JTJ 041-20002、《公路工程质量检验评定标准》JTJ 071-983、《公路工程技术标准》JTJ001-974 、 《 高 速 公 路 交 通 安 全 设 施 设 计 及 施 工 技 术 法 律 规范》JTJ074-945、青银高速《两阶段施工图》6、《招标文件》三、施工工艺流程 1、首先逐孔安装连续端永久支座,连接桥面板钢筋及端横梁钢筋
2、连接连续接头段钢筋,绑扎横梁钢筋,设置接头板束波纹管并穿束
在日温最低时,浇筑连续接头、中横梁及其两侧与顶板负弯矩束同长度范围内的桥面板湿接缝混凝土,达到设计强度的100%后,张拉顶板负弯矩预应力钢束,并压注水泥浆
本项按每联为单位施工,顺序如下图

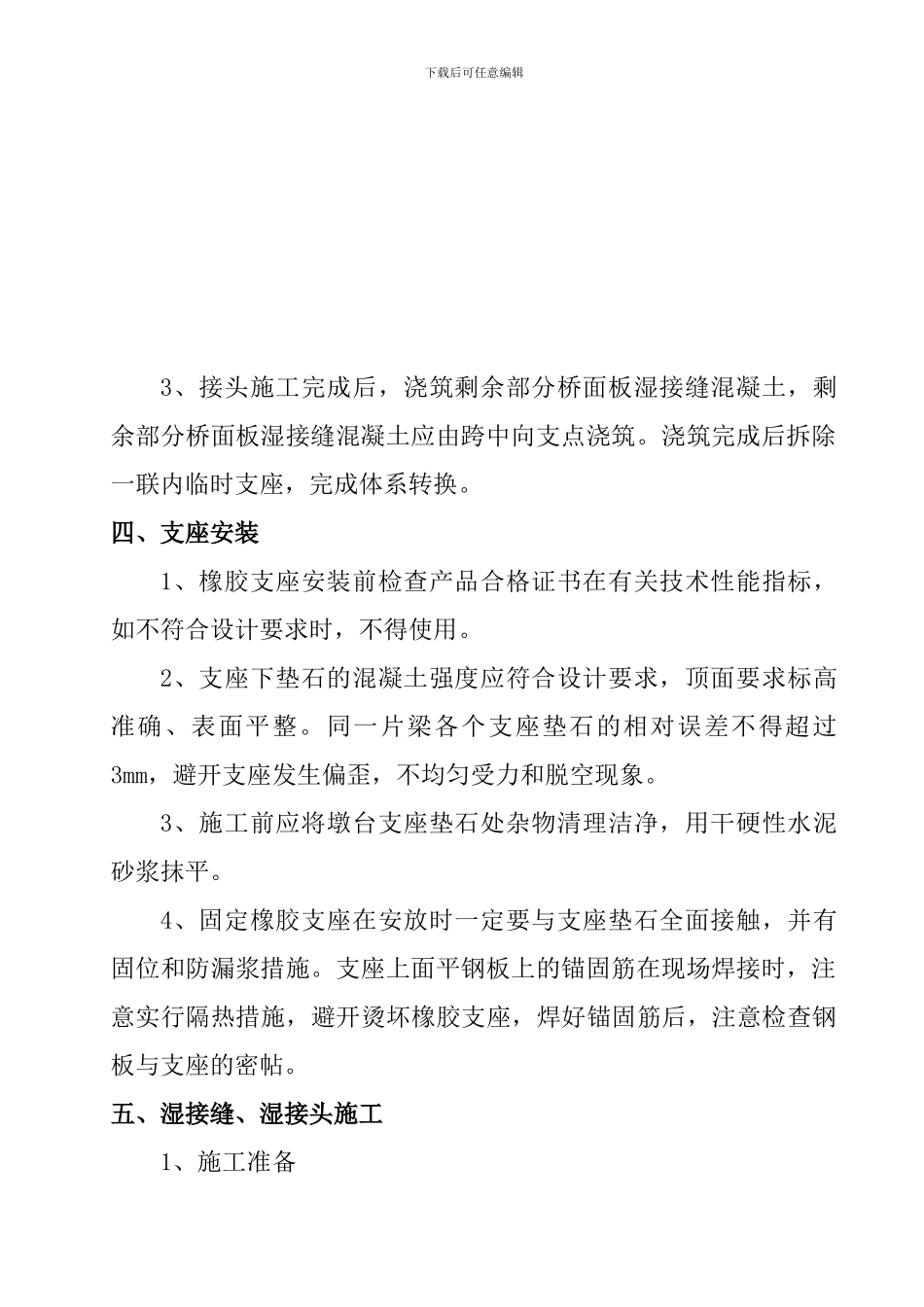

下载后可任意编辑3、接头施工完成后,浇筑剩余部分桥面板湿接缝混凝土,剩余部分桥面板湿接缝混凝土应由跨中向支点浇筑
浇筑完成后拆除一联内临时支座,完成体系转换
四、支座安装1、橡胶支座安装前检查产品合格证书在有关技术性能指标,如不符合设计要求时,不得使用
2、支座下垫石的混凝土强度应符合设计要求,顶面要求标高准确、表面平整
同一片梁各个支座垫石的相对误差不得超过3mm,避开支座发生偏歪,不均匀受力和脱空现象
3、施工前应将墩台支座垫石处杂物清理洁净,用干硬性水泥砂浆抹平
4、固定橡胶支座在安放时一定要与支座垫石全面接触,并有固位和防漏浆措施
支座上面平钢板上的锚固筋在现场焊接时,注意实行隔热措施,避开烫坏橡胶支座,焊好锚固筋后,注意检查钢板与支座的密帖

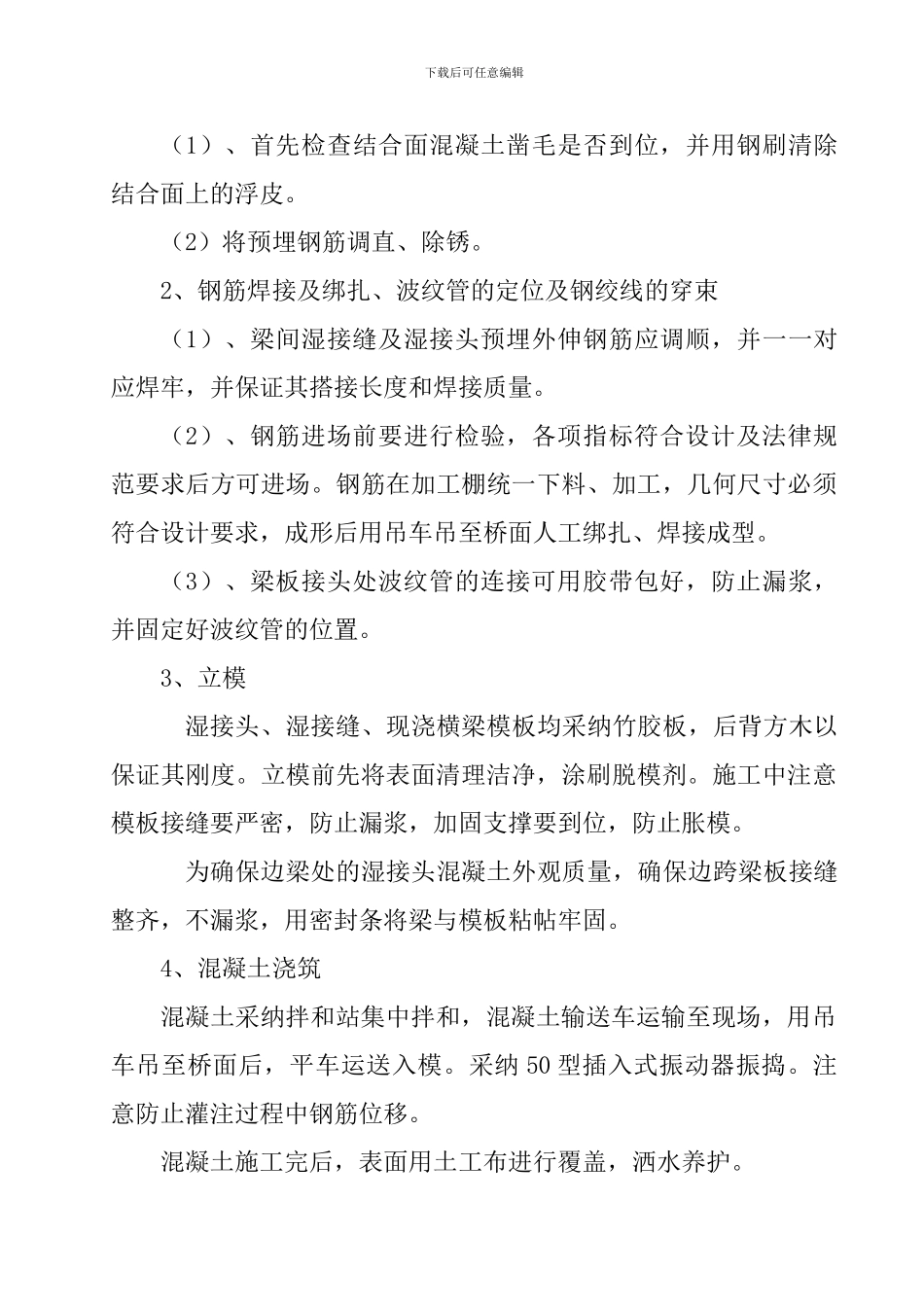

五、湿接缝、湿接头施工1、施工准备下载后可任意编辑(1)、首先检查结合面混凝土凿毛是否到位,并用钢刷清除结合面上的浮皮
(2)将预埋钢筋调直、除锈
2、钢筋焊接及绑扎、波纹管的定位及钢绞线的穿束(1)、梁间
