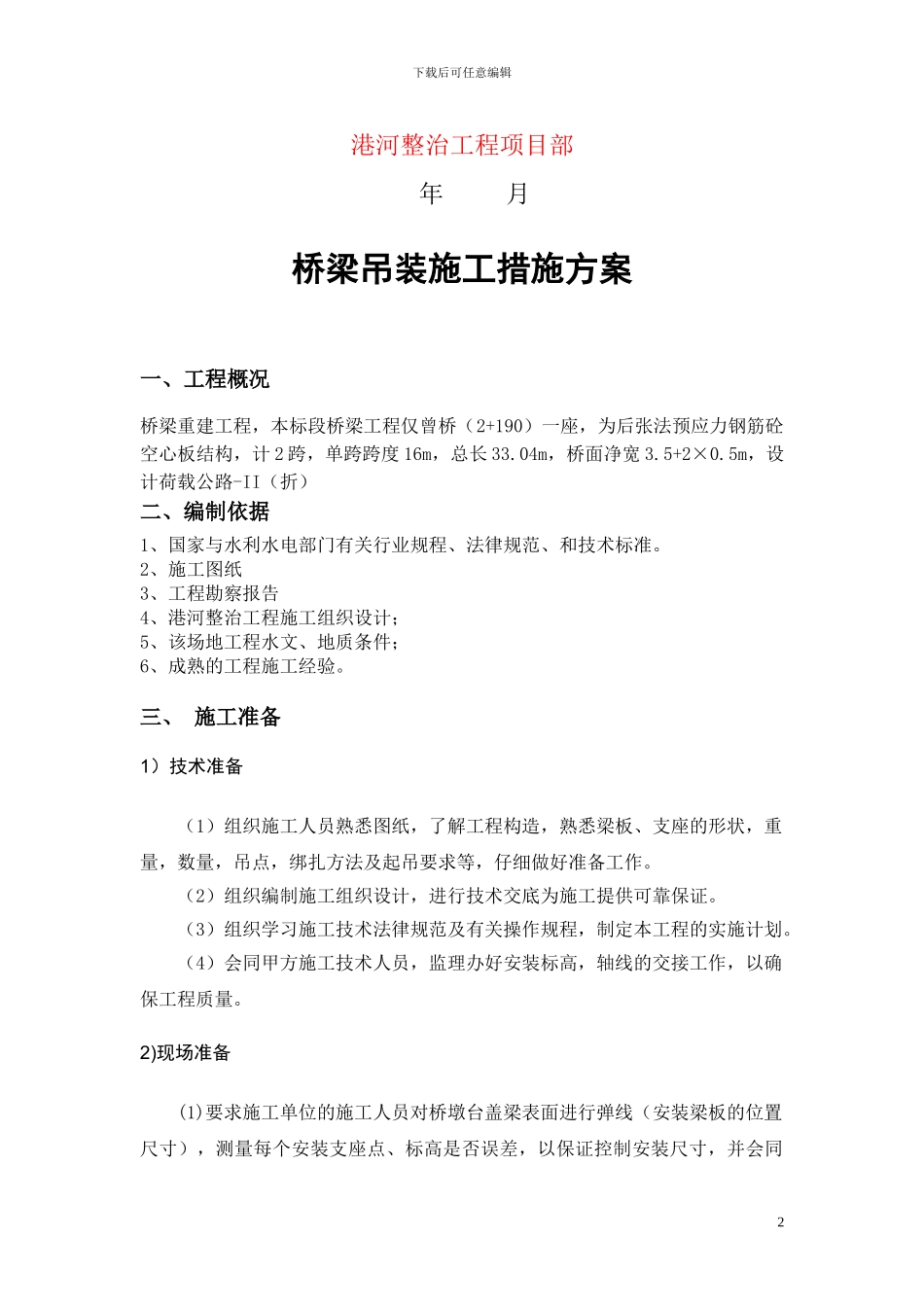

下载后可任意编辑安徽省世行贷款淮河流域重点平原洼地治理工程港河整治工程(合同编号:AH-TJ-XFH-10)桥梁吊装施工措施方案批准: 审核: 编制: 河南中原黄河工程有限公司1下载后可任意编辑港河整治工程项目部 年 月桥梁吊装施工措施方案一、工程概况桥梁重建工程,本标段桥梁工程仅曾桥(2+190)一座,为后张法预应力钢筋砼空心板结构,计 2 跨,单跨跨度 16m,总长 33
04m,桥面净宽 3
5m,设计荷载公路-II(折) 二、编制依据1、国家与水利水电部门有关行业规程、法律规范、和技术标准
2、施工图纸3、工程勘察报告4、港河整治工程施工组织设计;5、该场地工程水文、地质条件;6、成熟的工程施工经验
三、 施工准备 1)技术准备(1)组织施工人员熟悉图纸,了解工程构造,熟悉梁板、支座的形状,重量,数量,吊点,绑扎方法及起吊要求等,仔细做好准备工作
(2)组织编制施工组织设计,进行技术交底为施工提供可靠保证
(3)组织学习施工技术法律规范及有关操作规程,制定本工程的实施计划
(4)会同甲方施工技术人员,监理办好安装标高,轴线的交接工作,以确保工程质量
2)现场准备(1)要求施工单位的施工人员对桥墩台盖梁表面进行弹线(安装梁板的位置尺寸),测量每个安装支座点、标高是否误差,以保证控制安装尺寸,并会同2下载后可任意编辑监理进行复核验收
(2)桥台安装现场,予制梁场及车辆经过的地方,都需要平整压实,以确保车辆运输,梁板安全
(3)梁板吊装前(吊车进场)清除地面、空中障碍物
(4)梁板安装施工现场设警戒线,禁止闲杂人员进入警戒区域内

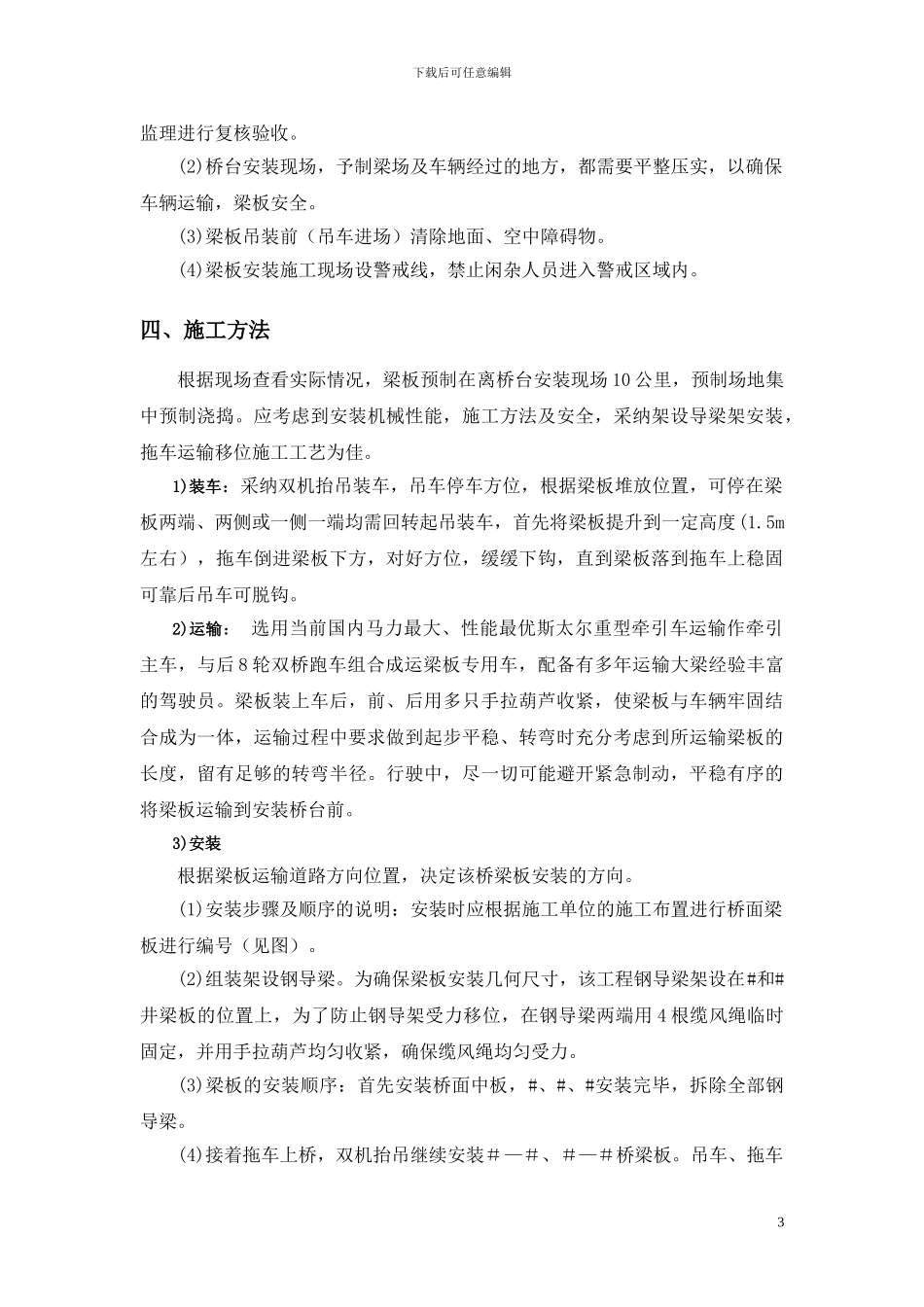

四、施工方法根据现场查看实际情况,梁板预制在离桥台安装现场 10 公里,预制场地集中预制浇捣
应考虑到安装机械性能,施工方法及安全,采纳架设导梁架安装,拖车运输移位施工工艺为佳
1)装车:采纳双机抬吊装车,吊车停车方位,根据梁板堆放位
