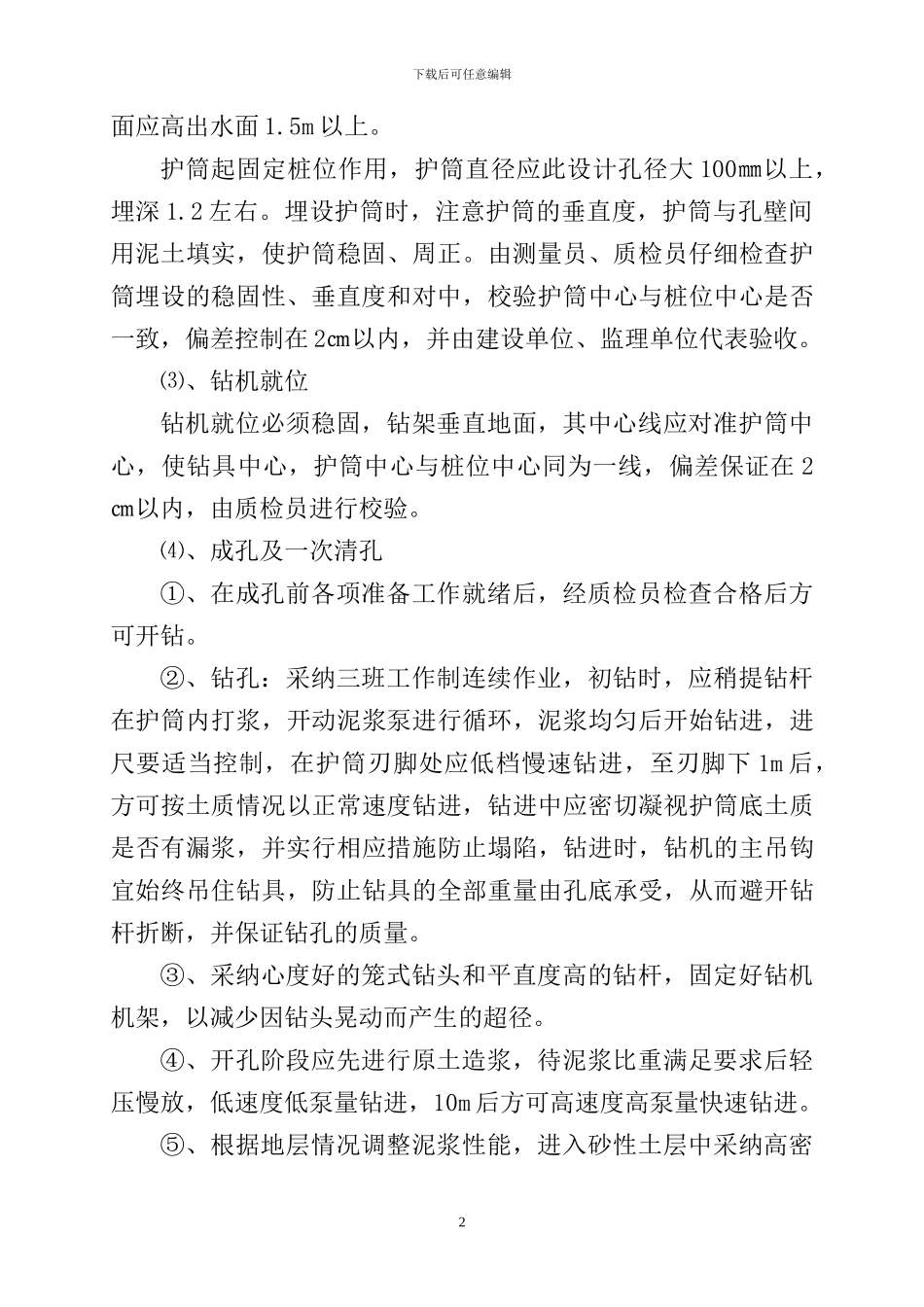

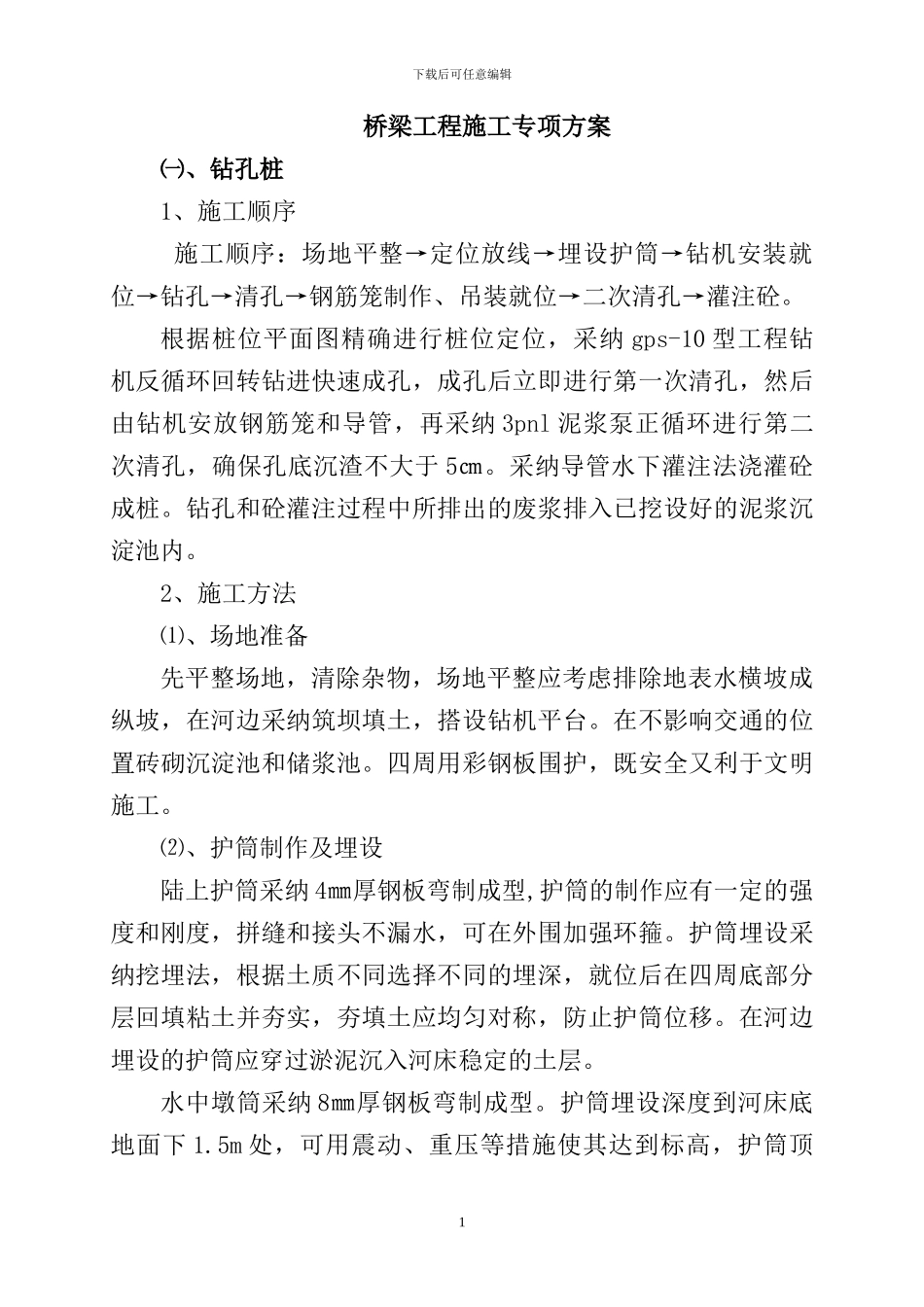

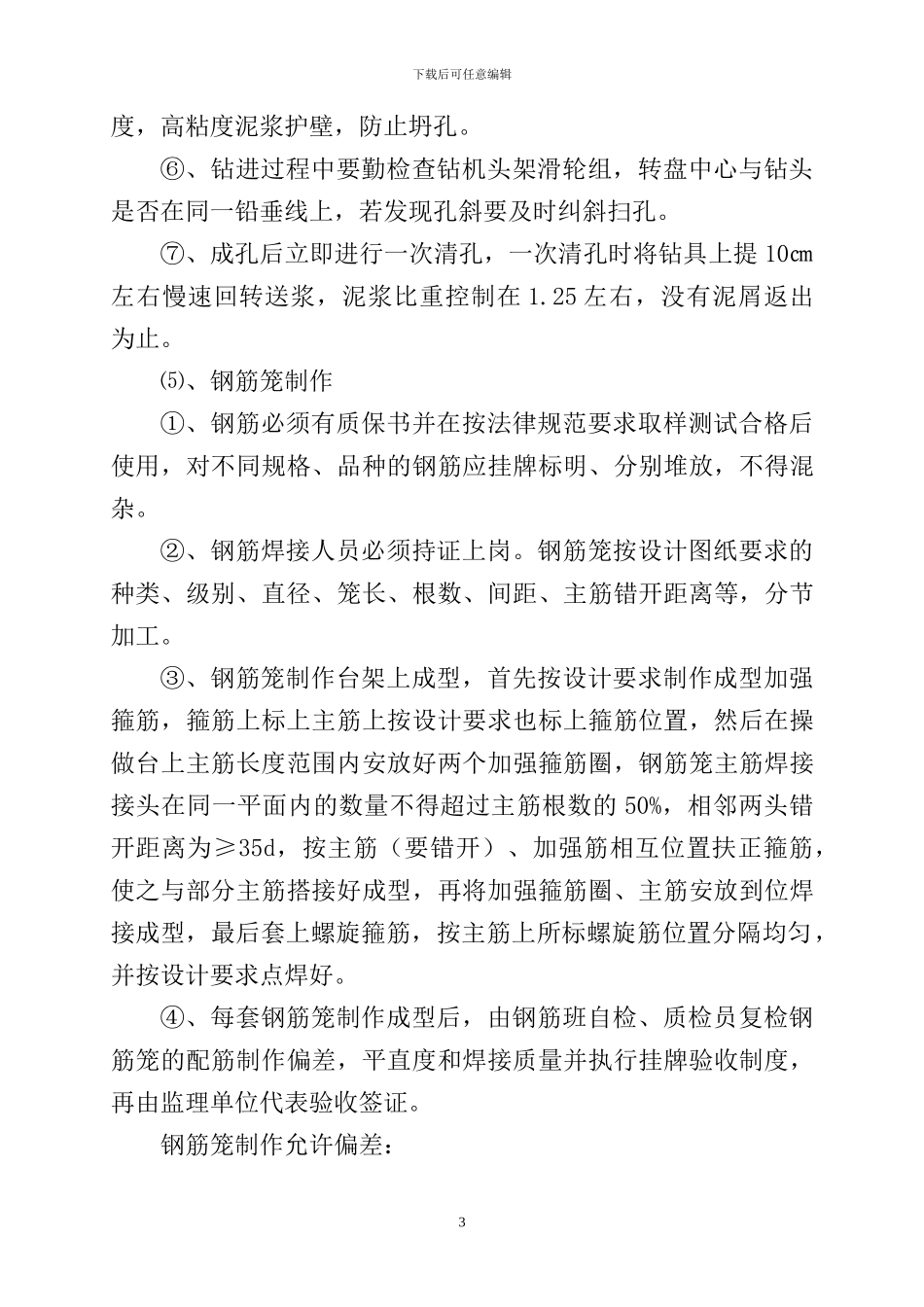

下载后可任意编辑桥梁工程施工专项方案㈠、钻孔桩1、施工顺序 施工顺序:场地平整→定位放线→埋设护筒→钻机安装就位→钻孔→清孔→钢筋笼制作、吊装就位→二次清孔→灌注砼
根据桩位平面图精确进行桩位定位,采纳 gps-10 型工程钻机反循环回转钻进快速成孔,成孔后立即进行第一次清孔,然后由钻机安放钢筋笼和导管,再采纳 3pnl 泥浆泵正循环进行第二次清孔,确保孔底沉渣不大于 5㎝
采纳导管水下灌注法浇灌砼成桩
钻孔和砼灌注过程中所排出的废浆排入已挖设好的泥浆沉淀池内
2、施工方法⑴、场地准备先平整场地,清除杂物,场地平整应考虑排除地表水横坡成纵坡,在河边采纳筑坝填土,搭设钻机平台
在不影响交通的位置砖砌沉淀池和储浆池
四周用彩钢板围护,既安全又利于文明施工
⑵、护筒制作及埋设陆上护筒采纳 4㎜厚钢板弯制成型,护筒的制作应有一定的强度和刚度,拼缝和接头不漏水,可在外围加强环箍
护筒埋设采纳挖埋法,根据土质不同选择不同的埋深,就位后在四周底部分层回填粘土并夯实,夯填土应均匀对称,防止护筒位移
在河边埋设的护筒应穿过淤泥沉入河床稳定的土层
水中墩筒采纳 8㎜厚钢板弯制成型
护筒埋设深度到河床底地面下 1
5m 处,可用震动、重压等措施使其达到标高,护筒顶1下载后可任意编辑面应高出水面 1
护筒起固定桩位作用,护筒直径应此设计孔径大 100㎜以上,埋深 1
埋设护筒时,注意护筒的垂直度,护筒与孔壁间用泥土填实,使护筒稳固、周正
由测量员、质检员仔细检查护筒埋设的稳固性、垂直度和对中,校验护筒中心与桩位中心是否一致,偏差控制在 2㎝以内,并由建设单位、监理单位代表验收
⑶、钻机就位钻机就位必须稳固,钻架垂直地面,其中心线应对准护筒中心,使钻具中心,护筒中心与桩位中心同为一线,偏差保证在 2㎝以内,由质检员进行校验
⑷、成孔及一次清孔①、在成孔前各项准备工作就绪后,经质
