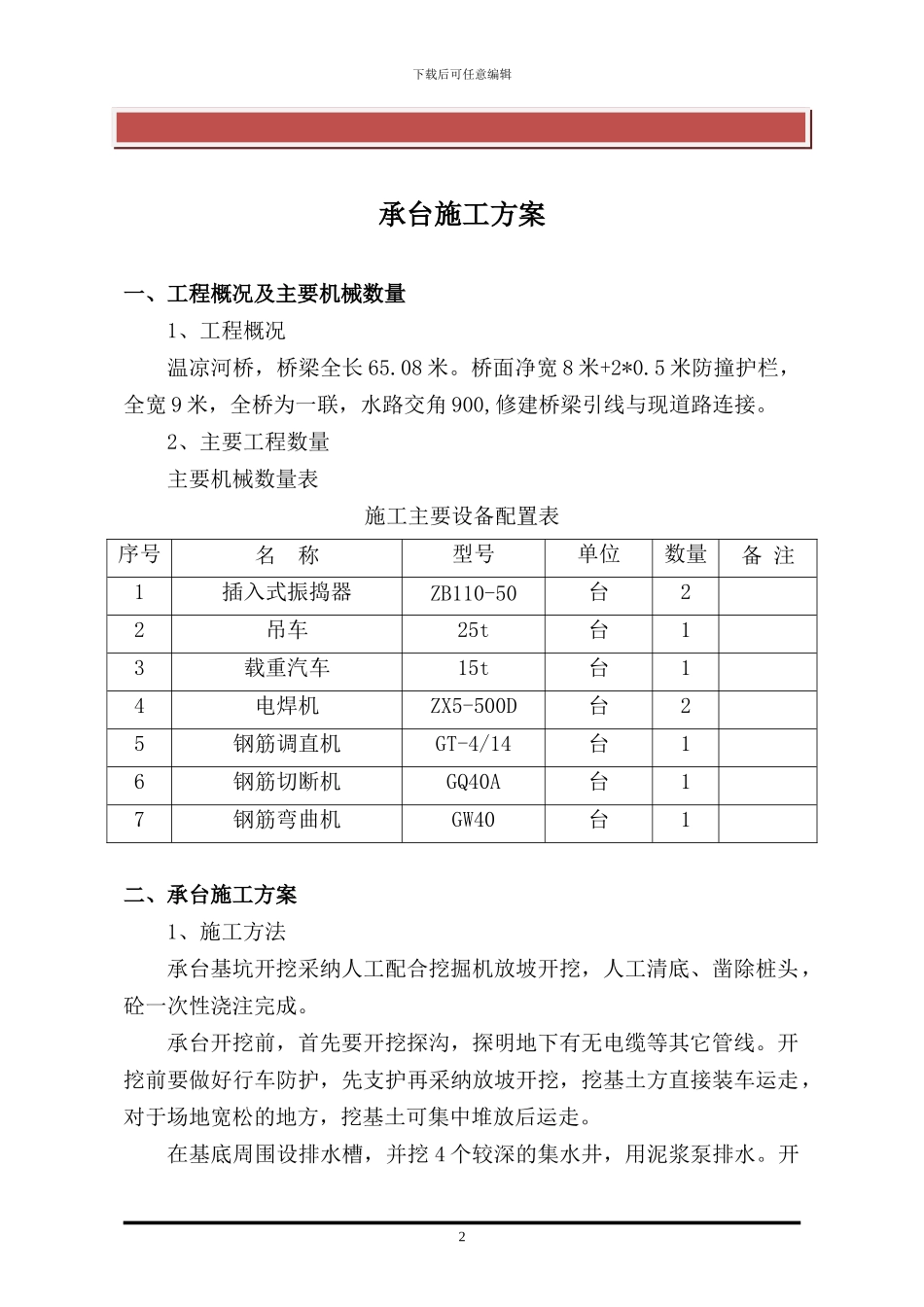

下载后可任意编辑承台施工方案一、工程概况及主要机械数量1、工程概况温凉河桥,桥梁全长 65
桥面净宽 8 米+2*0
5 米防撞护栏,全宽 9 米,全桥为一联,水路交角 900,修建桥梁引线与现道路连接
2、主要工程数量主要机械数量表施工主要设备配置表序号名 称型号单位数量备 注1插入式振捣器ZB110-50台22吊车25t台13载重汽车15t台14电焊机ZX5-500D台25钢筋调直机GT-4/14台16钢筋切断机GQ40A台17钢筋弯曲机GW40台1二、承台施工方案1、施工方法承台基坑开挖采纳人工配合挖掘机放坡开挖,人工清底、凿除桩头,砼一次性浇注完成
承台开挖前,首先要开挖探沟,探明地下有无电缆等其它管线
开挖前要做好行车防护,先支护再采纳放坡开挖,挖基土方直接装车运走,对于场地宽松的地方,挖基土可集中堆放后运走
在基底周围设排水槽,并挖 4 个较深的集水井,用泥浆泵排水

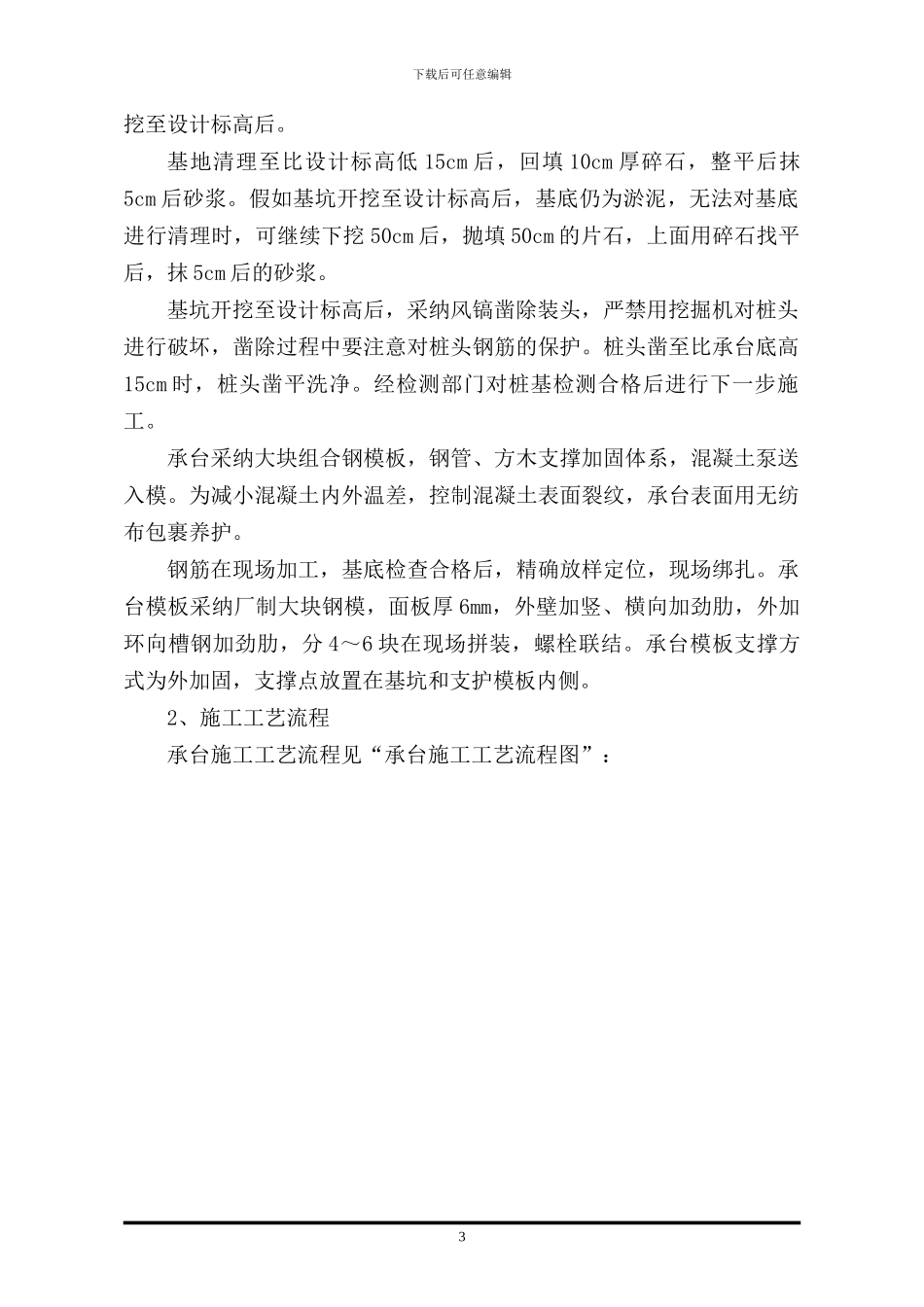

开2下载后可任意编辑挖至设计标高后
基地清理至比设计标高低 15cm 后,回填 10cm 厚碎石,整平后抹5cm 后砂浆
假如基坑开挖至设计标高后,基底仍为淤泥,无法对基底进行清理时,可继续下挖 50cm 后,抛填 50cm 的片石,上面用碎石找平后,抹 5cm 后的砂浆
基坑开挖至设计标高后,采纳风镐凿除装头,严禁用挖掘机对桩头进行破坏,凿除过程中要注意对桩头钢筋的保护
桩头凿至比承台底高15cm 时,桩头凿平洗净
经检测部门对桩基检测合格后进行下一步施工
承台采纳大块组合钢模板,钢管、方木支撑加固体系,混凝土泵送入模
为减小混凝土内外温差,控制混凝土表面裂纹,承台表面用无纺布包裹养护
钢筋在现场加工,基底检查合格后,精确放样定位,现场绑扎
承台模板采纳厂制大块钢模,面板厚 6mm
