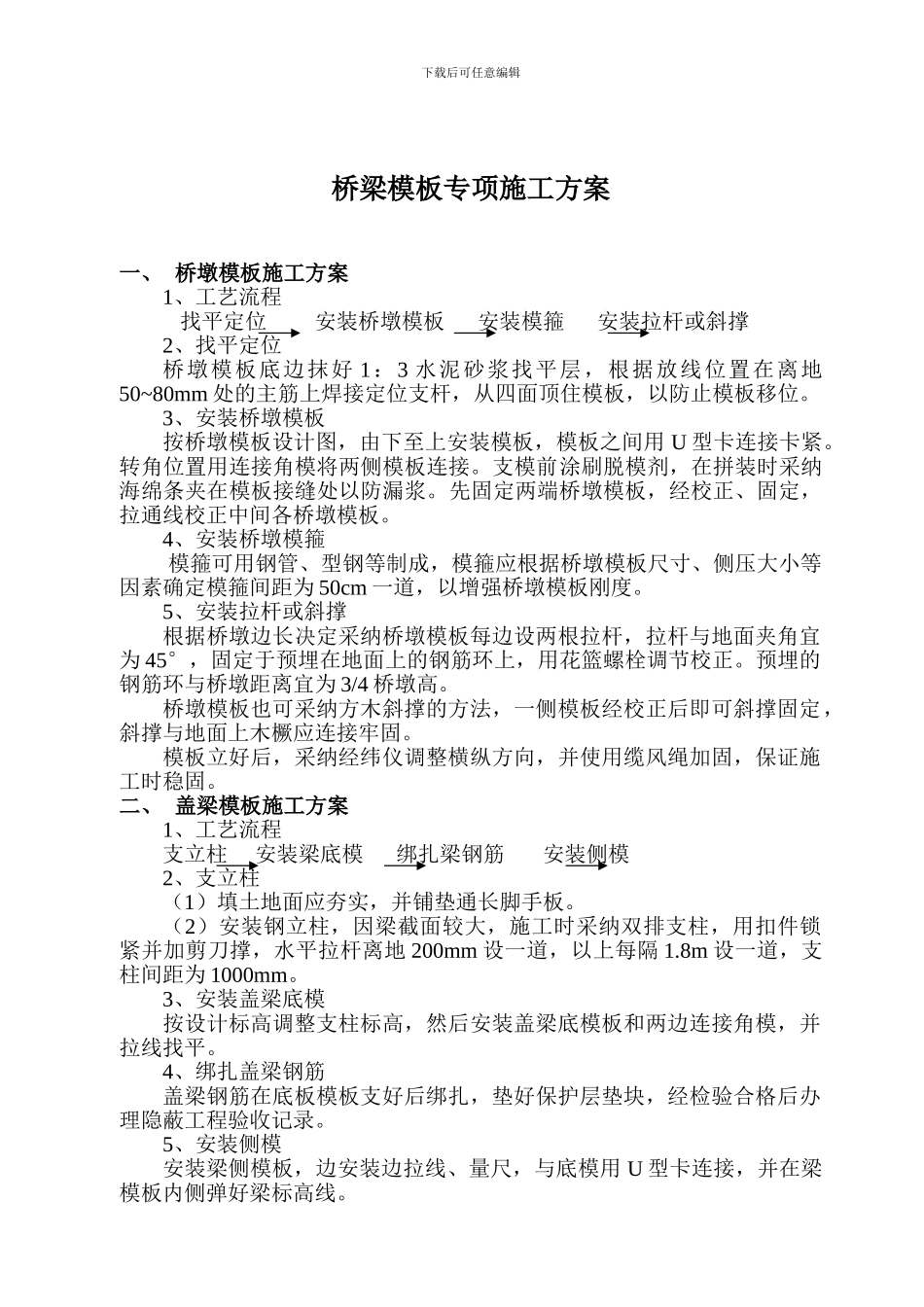

下载后可任意编辑桥梁模板专项施工方案一、 桥墩模板施工方案1、工艺流程找平定位安装桥墩模板 安装模箍 安装拉杆或斜撑2、找平定位桥墩模板底边抹好 1:3 水泥砂浆找平层,根据放线位置在离地50~80mm 处的主筋上焊接定位支杆,从四面顶住模板,以防止模板移位。3、安装桥墩模板按桥墩模板设计图,由下至上安装模板,模板之间用 U 型卡连接卡紧。转角位置用连接角模将两侧模板连接。支模前涂刷脱模剂,在拼装时采纳海绵条夹在模板接缝处以防漏浆。先固定两端桥墩模板,经校正、固定,拉通线校正中间各桥墩模板。4、安装桥墩模箍 模箍可用钢管、型钢等制成,模箍应根据桥墩模板尺寸、侧压大小等因素确定模箍间距为 50cm 一道,以增强桥墩模板刚度。5、安装拉杆或斜撑根据桥墩边长决定采纳桥墩模板每边设两根拉杆,拉杆与地面夹角宜为 45°,固定于预埋在地面上的钢筋环上,用花篮螺栓调节校正。预埋的钢筋环与桥墩距离宜为 3/4 桥墩高。桥墩模板也可采纳方木斜撑的方法,一侧模板经校正后即可斜撑固定,斜撑与地面上木橛应连接牢固。模板立好后,采纳经纬仪调整横纵方向,并使用缆风绳加固,保证施工时稳固。二、 盖梁模板施工方案1、工艺流程支立柱 安装梁底模 绑扎梁钢筋 安装侧模2、支立柱(1)填土地面应夯实,并铺垫通长脚手板。(2)安装钢立柱,因梁截面较大,施工时采纳双排支柱,用扣件锁紧并加剪刀撑,水平拉杆离地 200mm 设一道,以上每隔 1.8m 设一道,支柱间距为 1000mm。3、安装盖梁底模按设计标高调整支柱标高,然后安装盖梁底模板和两边连接角模,并拉线找平。4、绑扎盖梁钢筋盖梁钢筋在底板模板支好后绑扎,垫好保护层垫块,经检验合格后办理隐蔽工程验收记录。5、安装侧模安装梁侧模板,边安装边拉线、量尺,与底模用 U 型卡连接,并在梁模板内侧弹好梁标高线。下载后可任意编辑(1)采纳梁卡具时,固定梁侧模板的间距不大于 600mm,夹紧梁卡具,同时安放梁上口卡。因梁高超过 600mm,需加对拉螺栓或对拉扁铁加固。(2)梁板接头的模板根据施工现场实际情况进行设计和加工。三、 承台、系梁模板施工方案1、工艺流程找平定位 安装模板 安装龙骨及支撑2、模板底边抹好 1:3 水泥砂浆找平层,根据放线位置,在离地50~80mm 处的主筋上焊接定位支杆,从四周顶住模板,以防止模板变位。3、根据模板设计图安装模板,模板之间用 U 形卡连接卡紧,转角位置用连接角模将两侧模板连接。4、模板四周采纳木...
