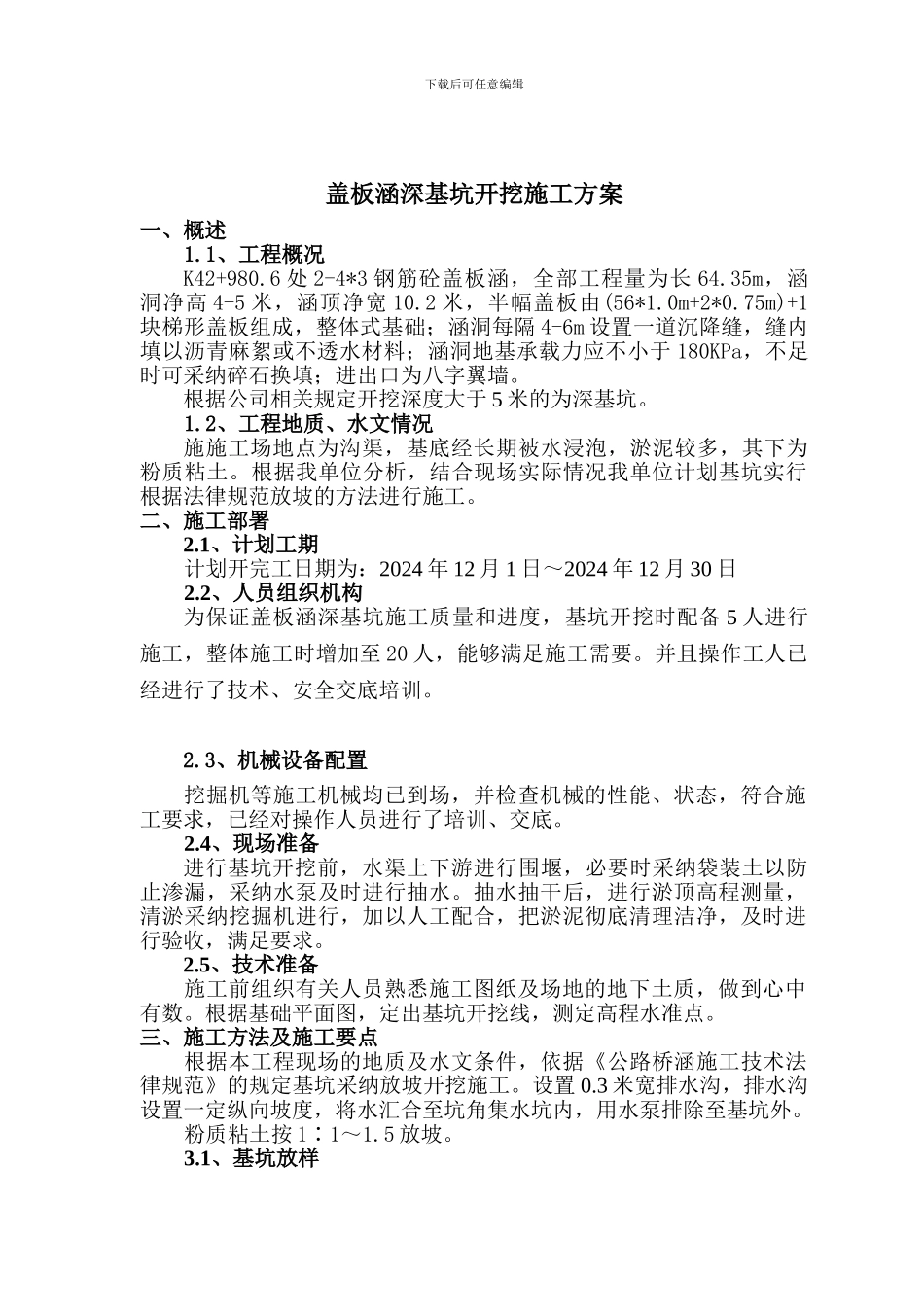

下载后可任意编辑盖板涵深基坑开挖施工方案一、概述1
1、工程概况K42+980
6 处 2-4*3 钢筋砼盖板涵,全部工程量为长 64
35m,涵洞净高 4-5 米,涵顶净宽 10
2 米,半幅盖板由(56*1
0m+2*0
75m)+1块梯形盖板组成,整体式基础;涵洞每隔 4-6m 设置一道沉降缝,缝内填以沥青麻絮或不透水材料;涵洞地基承载力应不小于 180KPa,不足时可采纳碎石换填;进出口为八字翼墙
根据公司相关规定开挖深度大于 5 米的为深基坑
2、工程地质、水文情况施施工场地点为沟渠,基底经长期被水浸泡,淤泥较多,其下为粉质粘土
根据我单位分析,结合现场实际情况我单位计划基坑实行根据法律规范放坡的方法进行施工
二、施工部署2
1、计划工期计划开完工日期为:2024 年 12 月 1 日~2024 年 12 月 30 日2
2、人员组织机构为保证盖板涵深基坑施工质量和进度,基坑开挖时配备 5 人进行施工,整体施工时增加至 20 人,能够满足施工需要
并且操作工人已经进行了技术、安全交底培训
3、机械设备配置挖掘机等施工机械均已到场,并检查机械的性能、状态,符合施工要求,已经对操作人员进行了培训、交底
4、现场准备进行基坑开挖前,水渠上下游进行围堰,必要时采纳袋装土以防止渗漏,采纳水泵及时进行抽水
抽水抽干后,进行淤顶高程测量,清淤采纳挖掘机进行,加以人工配合,把淤泥彻底清理洁净,及时进行验收,满足要求
5、技术准备施工前组织有关人员熟悉施工图纸及场地的地下土质,做到心中有数
根据基础平面图,定出基坑开挖线,测定高程水准点
三、施工方法及施工要点根据本工程现场的地质及水文条件,依据《公路桥涵施工技术法律规范》的规定基坑采纳放坡开挖施工
3 米宽排水沟,排水沟设置一定纵向坡度,将水汇合至坑角集水坑内,用水泵排除至基坑外
粉质粘土按 1∶1~1
