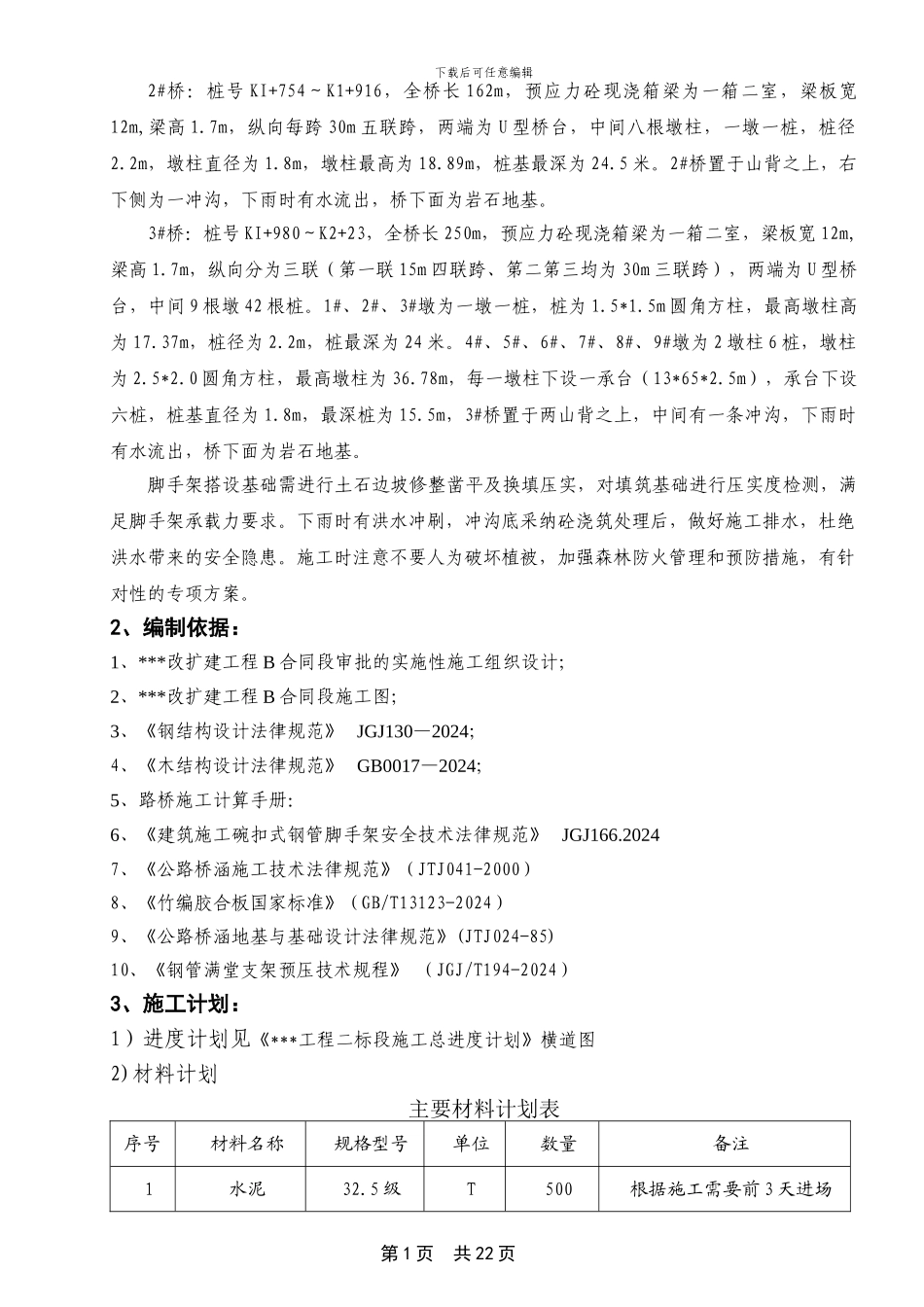

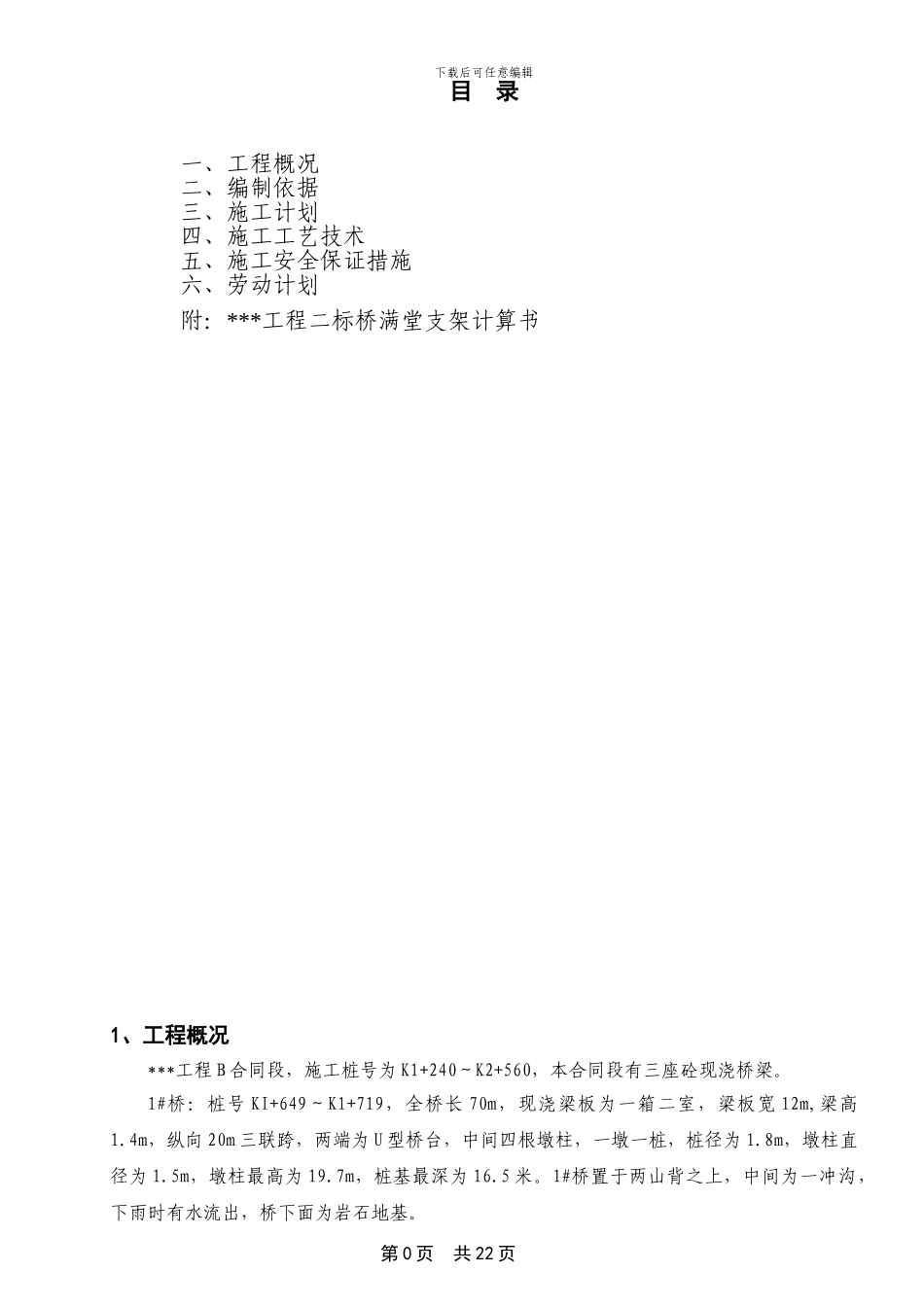

下载后可任意编辑 ***工程二标桥 满堂支架施工专项方案编写: 审核: 批准: ***工程 B 标段项目经理部2024 年 9 月 下载后可任意编辑目 录 一、工程概况 二、编制依据 三、施工计划 四、施工工艺技术 五、施工安全保证措施 六、劳动计划 附:***工程二标桥满堂支架计算书1、工程概况***工程 B 合同段,施工桩号为 K1+240~K2+560,本合同段有三座砼现浇桥梁。1#桥:桩号 KI+649~K1+719,全桥长 70m,现浇梁板为一箱二室,梁板宽 12m,梁高1.4m,纵向 20m 三联跨,两端为 U 型桥台,中间四根墩柱,一墩一桩,桩径为 1.8m,墩柱直径为 1.5m,墩柱最高为 19.7m,桩基最深为 16.5 米。1#桥置于两山背之上,中间为一冲沟,下雨时有水流出,桥下面为岩石地基。 第 0 页 共 22 页下载后可任意编辑2#桥:桩号 KI+754~K1+916,全桥长 162m,预应力砼现浇箱梁为一箱二室,梁板宽12m,梁高 1.7m,纵向每跨 30m 五联跨,两端为 U 型桥台,中间八根墩柱,一墩一桩,桩径2.2m,墩柱直径为 1.8m,墩柱最高为 18.89m,桩基最深为 24.5 米。2#桥置于山背之上,右下侧为一冲沟,下雨时有水流出,桥下面为岩石地基。3#桥:桩号 KI+980~K2+23,全桥长 250m,预应力砼现浇箱梁为一箱二室,梁板宽 12m,梁高 1.7m,纵向分为三联(第一联 15m 四联跨、第二第三均为 30m 三联跨),两端为 U 型桥台,中间 9 根墩 42 根桩。1#、2#、3#墩为一墩一桩,桩为 1.5*1.5m 圆角方柱,最高墩柱高为 17.37m,桩径为 2.2m,桩最深为 24 米。4#、5#、6#、7#、8#、9#墩为 2 墩柱 6 桩,墩柱为 2.5*2.0 圆角方柱,最高墩柱为 36.78m,每一墩柱下设一承台(13*65*2.5m),承台下设六桩,桩基直径为 1.8m,最深桩为 15.5m,3#桥置于两山背之上,中间有一条冲沟,下雨时有水流出,桥下面为岩石地基。脚手架搭设基础需进行土石边坡修整凿平及换填压实,对填筑基础进行压实度检测,满足脚手架承载力要求。下雨时有洪水冲刷,冲沟底采纳砼浇筑处理后,做好施工排水,杜绝洪水带来的安全隐患。施工时注意不要人为破坏植被,加强森林防火管理和预防措施,有针对性的专项方案。2、编制依据:1、***改扩建工程 B 合同段审批的实施性施工组织设计;2、***改扩建工程 B 合同段施工图;3、《钢结构设计法律规范》 JGJ130—2024;4、《木结构设计法律规范》 GB0017—2024;5、路桥施工计算手册:6、《建筑施工碗...
