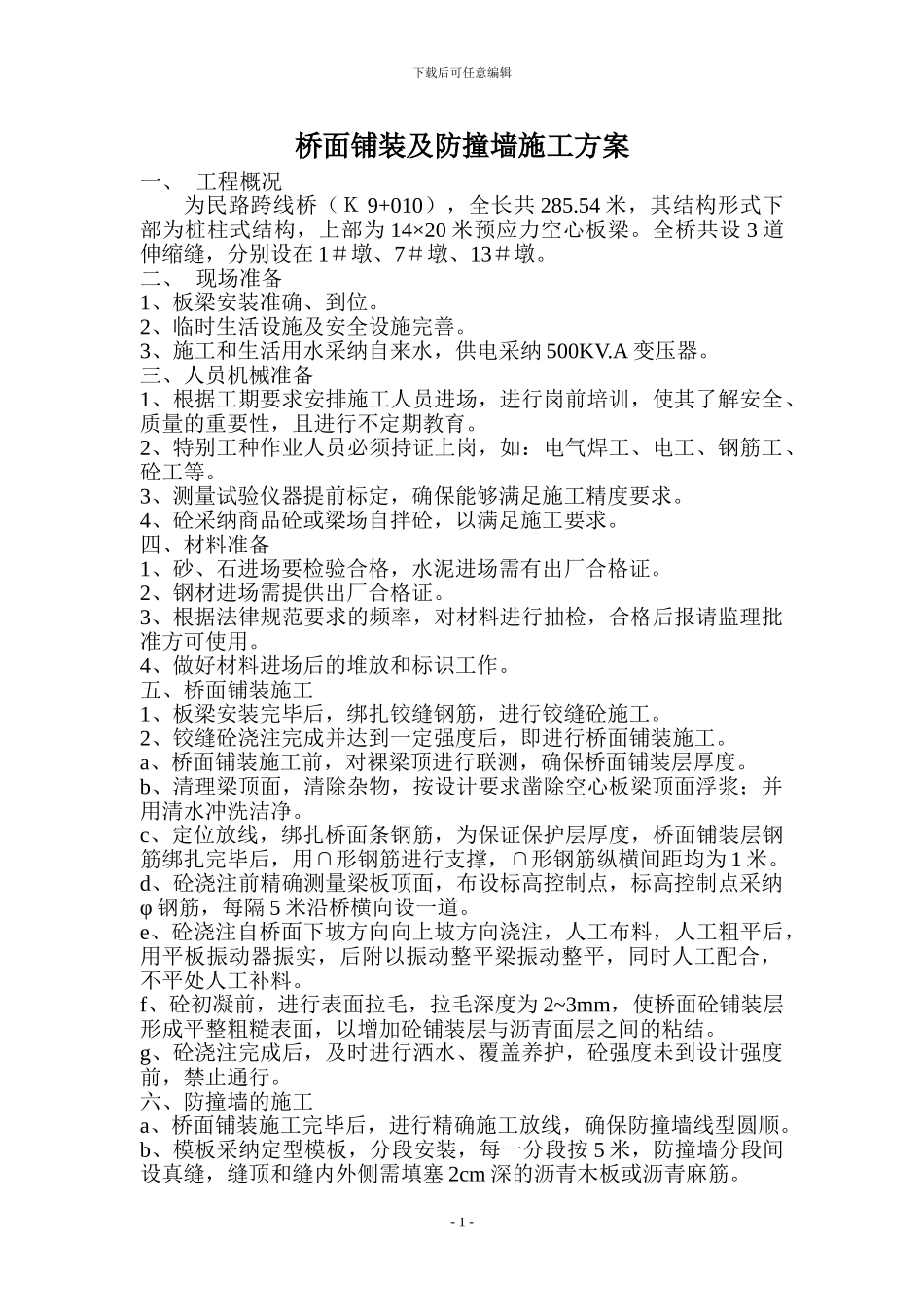

下载后可任意编辑桥面铺装及防撞墙施工方案一、 工程概况为民路跨线桥(K 9+010),全长共 285.54 米,其结构形式下部为桩柱式结构,上部为 14×20 米预应力空心板梁。全桥共设 3 道伸缩缝,分别设在 1#墩、7#墩、13#墩。二、 现场准备1、板梁安装准确、到位。2、临时生活设施及安全设施完善。3、施工和生活用水采纳自来水,供电采纳 500KV.A 变压器。三、人员机械准备1、根据工期要求安排施工人员进场,进行岗前培训,使其了解安全、质量的重要性,且进行不定期教育。2、特别工种作业人员必须持证上岗,如:电气焊工、电工、钢筋工、砼工等。3、测量试验仪器提前标定,确保能够满足施工精度要求。4、砼采纳商品砼或梁场自拌砼,以满足施工要求。四、材料准备1、砂、石进场要检验合格,水泥进场需有出厂合格证。2、钢材进场需提供出厂合格证。3、根据法律规范要求的频率,对材料进行抽检,合格后报请监理批准方可使用。4、做好材料进场后的堆放和标识工作。五、桥面铺装施工1、板梁安装完毕后,绑扎铰缝钢筋,进行铰缝砼施工。2、铰缝砼浇注完成并达到一定强度后,即进行桥面铺装施工。a、桥面铺装施工前,对裸梁顶进行联测,确保桥面铺装层厚度。b、清理梁顶面,清除杂物,按设计要求凿除空心板梁顶面浮浆;并用清水冲洗洁净。c、定位放线,绑扎桥面条钢筋,为保证保护层厚度,桥面铺装层钢筋绑扎完毕后,用∩形钢筋进行支撑,∩形钢筋纵横间距均为 1 米。d、砼浇注前精确测量梁板顶面,布设标高控制点,标高控制点采纳φ 钢筋,每隔 5 米沿桥横向设一道。e、砼浇注自桥面下坡方向向上坡方向浇注,人工布料,人工粗平后,用平板振动器振实,后附以振动整平梁振动整平,同时人工配合,不平处人工补料。f、砼初凝前,进行表面拉毛,拉毛深度为 2~3mm,使桥面砼铺装层形成平整粗糙表面,以增加砼铺装层与沥青面层之间的粘结。g、砼浇注完成后,及时进行洒水、覆盖养护,砼强度未到设计强度前,禁止通行。六、防撞墙的施工a、桥面铺装施工完毕后,进行精确施工放线,确保防撞墙线型圆顺。b、模板采纳定型模板,分段安装,每一分段按 5 米,防撞墙分段间设真缝,缝顶和缝内外侧需填塞 2cm 深的沥青木板或沥青麻筋。- 1 -下载后可任意编辑c、模板安装完成后,进行砼浇注施工。d、拆模后,及时进行洒水养护。七、质量要求桥面铺装施工允许偏差项 目允许偏差厚度(mm)+10,-5平整度(mm)高速公路水泥混凝土1 .89(3.0)横 ...
