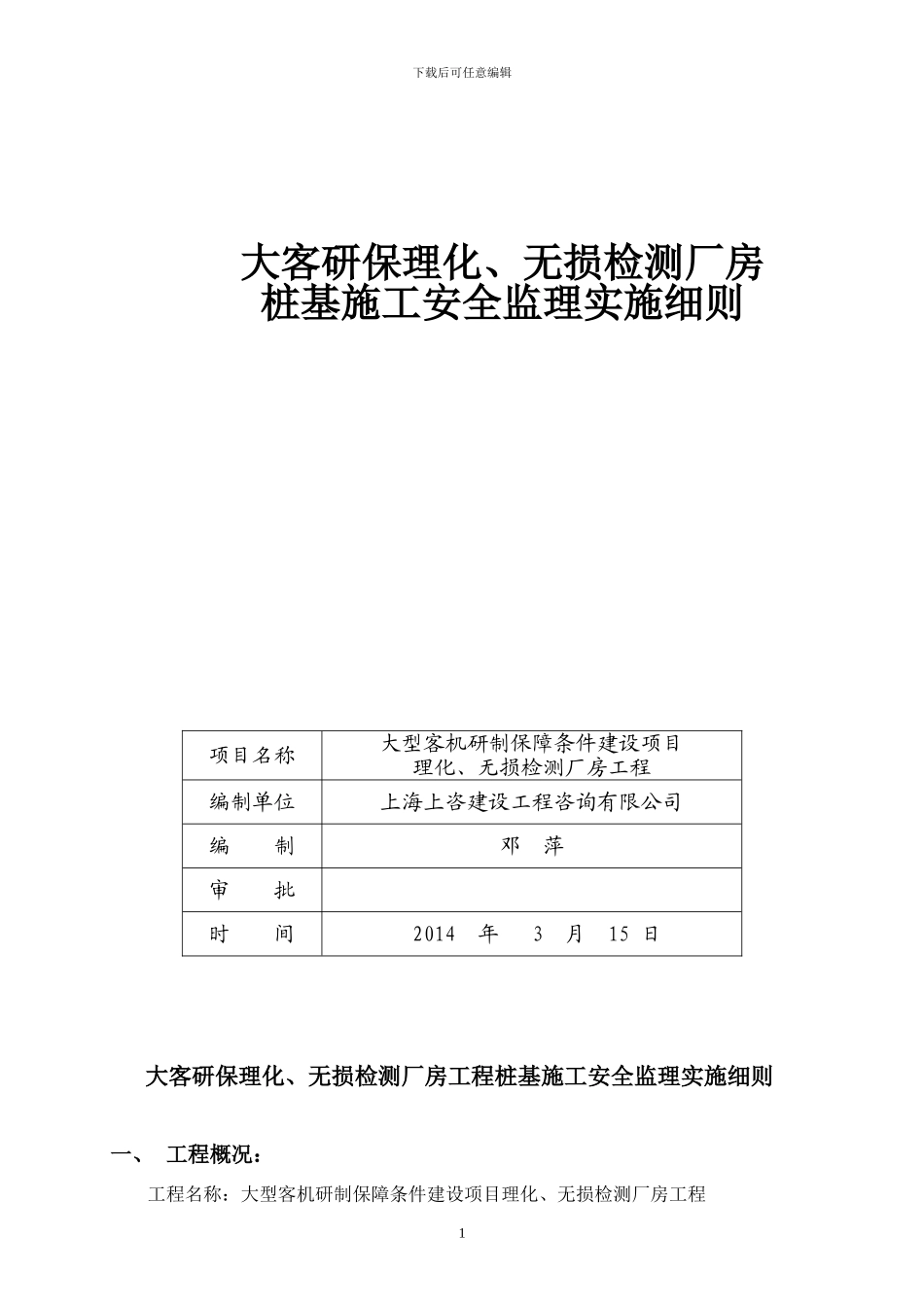

下载后可任意编辑 大客研保理化、无损检测厂房桩基施工安全监理实施细则 项目名称大型客机研制保障条件建设项目理化、无损检测厂房工程编制单位上海上咨建设工程咨询有限公司编 制邓 萍审 批时 间 2014 年 3 月 15 日大客研保理化、无损检测厂房工程桩基施工安全监理实施细则一、 工程概况:工程名称:大型客机研制保障条件建设项目理化、无损检测厂房工程1下载后可任意编辑工程类型:房屋建筑工程工程性质:新建工程工程地址:上海市浦东新区朝辉路 919 号工程说明: 1、无损检测厂房 (1)建筑面积 1715 平方米,轴线总尺寸 88

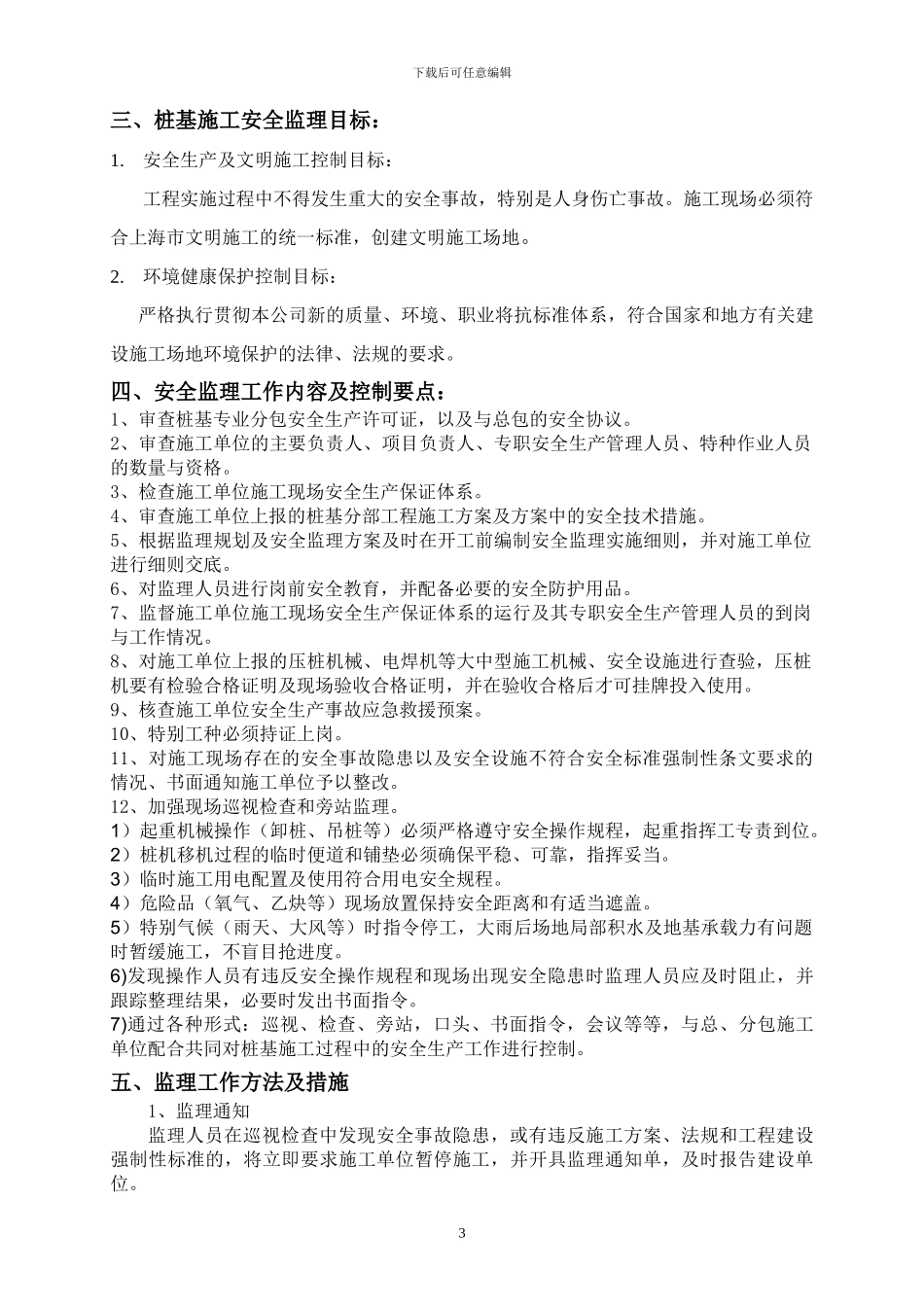

(2)建筑层数及高度:二层,一层为 4
5 米,二层为 3
建筑整体高度 8
(3)结构形式:现浇钢筋混凝土框架结构,柱网为 8*(6+2
2、理化计量厂房(1)建设规模:该工程由理化实验相关试验间及准备建组成,建筑主体二层,局部三层,总建筑面积 3120 平方米,其中一层建筑面积 1557 平方米,二层建筑面积 1588 平方米,三层建筑面积 74 平方米
(2)建筑层数及高度:建筑主体二层,局部三层,一层层高 4
5 米,二层层高 4
0 米,局部三层层高 2
65 米,建筑整体高度 8
(3)结构形式:现浇钢筋混凝土框架结构,柱网为 7 米*(6+2
本工程基础型式采纳桩基(预应力 PHC 管桩)+基础梁
本工程抗震设防烈度:7 度本工程概算投资:3281 万元本工程计划工期:2024 年 12 月 31 日—2024 年 8 月 6 日本工程工期紧,专业分包多,一系列因素直接影响安全施工,因此对现场安全、文明施工管理尤为重要

二、 安全监理工作依据1
《中华人民共和国安全生产法》(国家主席令第 70 号);2
《中华人民共和国建筑法》(国家主席令第 91 号);3
