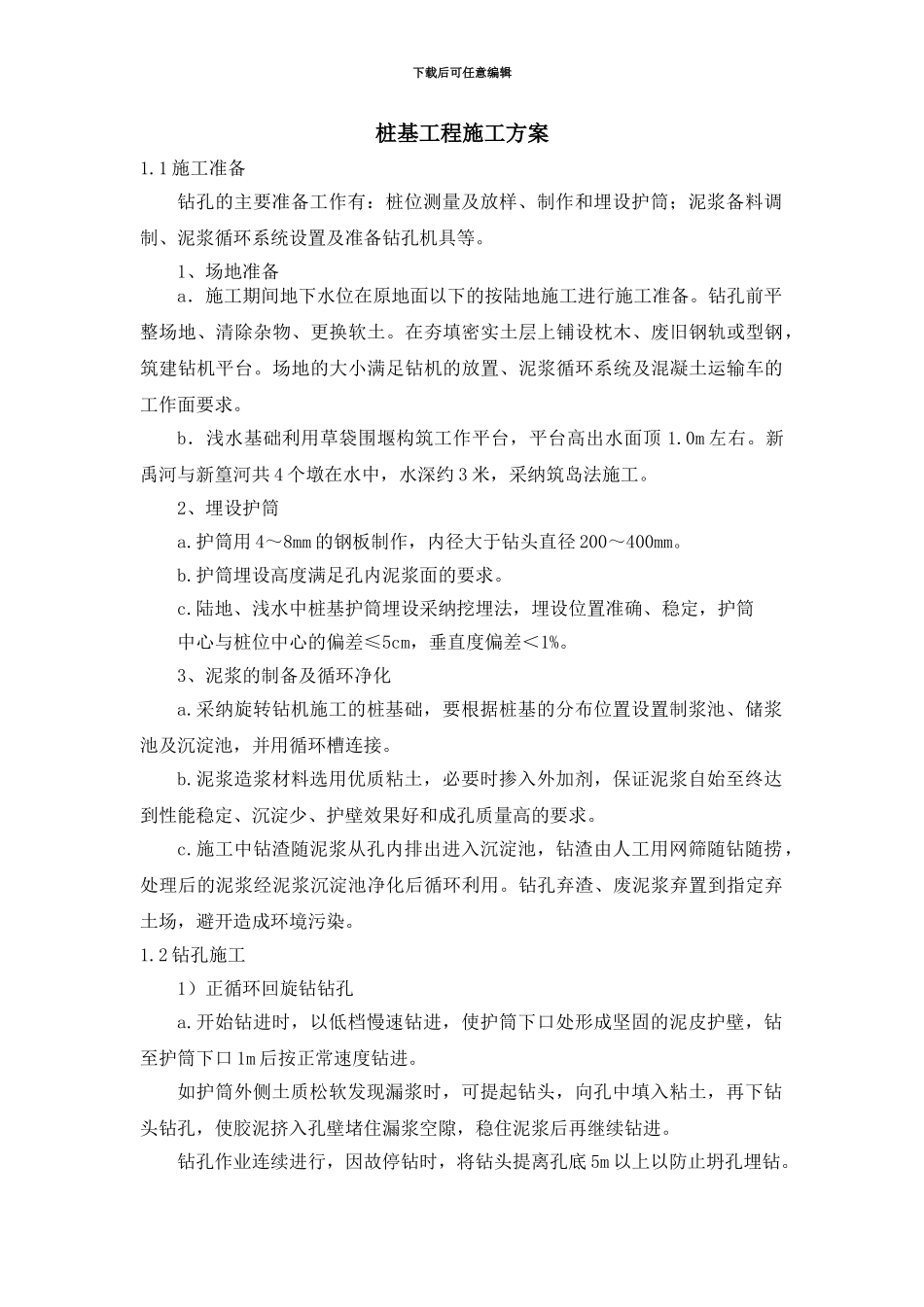

1 施工准备钻孔的主要准备工作有:桩位测量及放样、制作和埋设护筒;泥浆备料调制、泥浆循环系统设置及准备钻孔机具等
1、场地准备a.施工期间地下水位在原地面以下的按陆地施工进行施工准备
钻孔前平整场地、清除杂物、更换软土
在夯填密实土层上铺设枕木、废旧钢轨或型钢,筑建钻机平台
场地的大小满足钻机的放置、泥浆循环系统及混凝土运输车的工作面要求
b.浅水基础利用草袋围堰构筑工作平台,平台高出水面顶 1
新禹河与新篁河共 4 个墩在水中,水深约 3 米,采纳筑岛法施工
2、埋设护筒a
护筒用 4~8mm 的钢板制作,内径大于钻头直径 200~400mm
护筒埋设高度满足孔内泥浆面的要求
陆地、浅水中桩基护筒埋设采纳挖埋法,埋设位置准确、稳定,护筒中心与桩位中心的偏差≤5cm,垂直度偏差<1%
3、泥浆的制备及循环净化a
采纳旋转钻机施工的桩基础,要根据桩基的分布位置设置制浆池、储浆池及沉淀池,并用循环槽连接
泥浆造浆材料选用优质粘土,必要时掺入外加剂,保证泥浆自始至终达到性能稳定、沉淀少、护壁效果好和成孔质量高的要求
施工中钻渣随泥浆从孔内排出进入沉淀池,钻渣由人工用网筛随钻随捞,处理后的泥浆经泥浆沉淀池净化后循环利用
钻孔弃渣、废泥浆弃置到指定弃土场,避开造成环境污染
2 钻孔施工1)正循环回旋钻钻孔a
开始钻进时,以低档慢速钻进,使护筒下口处形成坚固的泥皮护壁,钻至护筒下口 1m 后按正常速度钻进
如护筒外侧土质松软发现漏浆时,可提起钻头,向孔中填入粘土,再下钻头钻孔,使胶泥挤入孔壁堵住漏浆空隙,稳住泥浆后再继续钻进
钻孔作业连续进行,因故停钻时,将钻头提离孔底 5m 以上以防止坍孔埋钻
下载后可任意编辑b
在钻进过程中,要随时注意地层变化,对不同的土层,采纳不同的钻进方法
在粘质土中钻进,选用尖底钻锥中等转速
