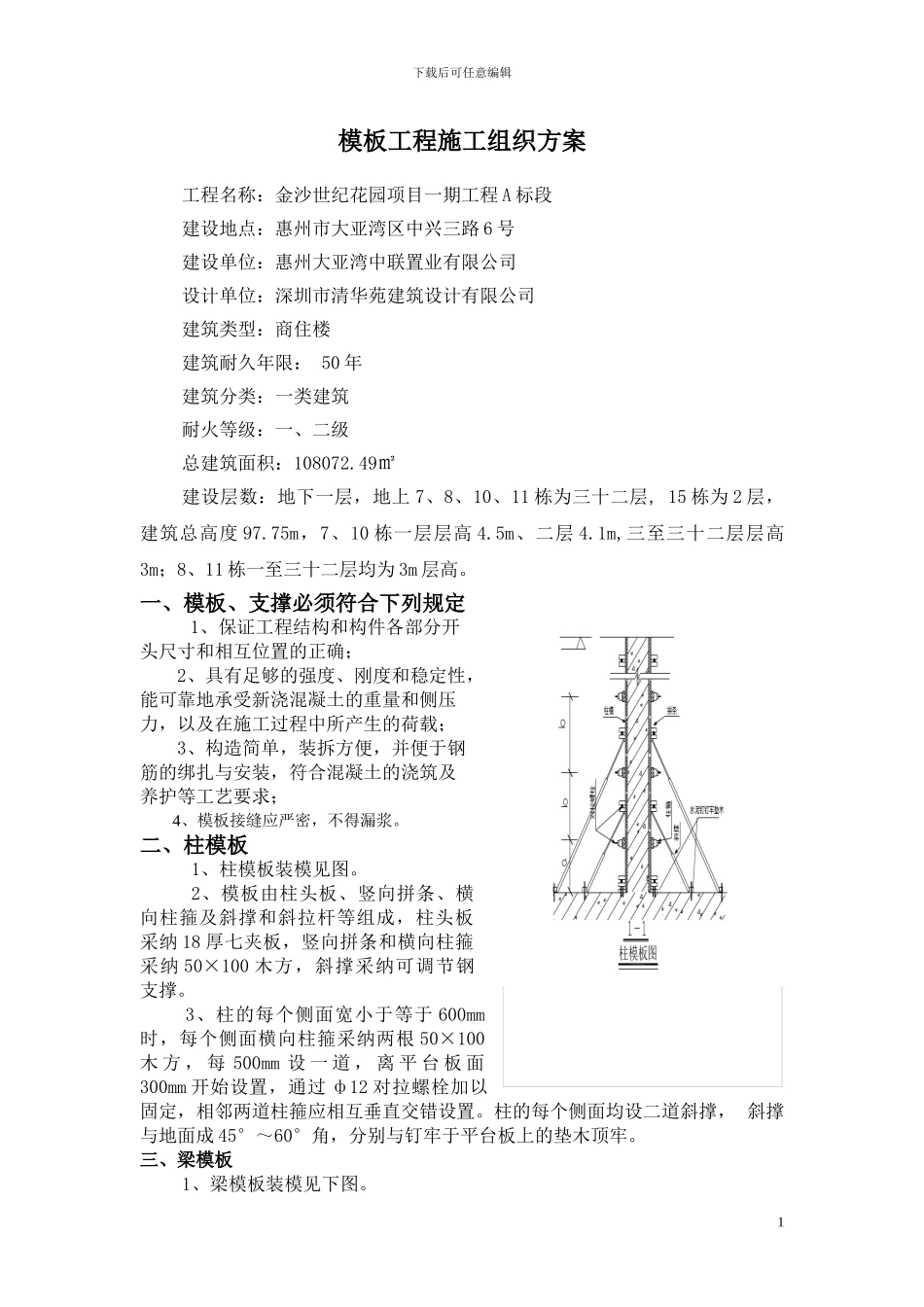

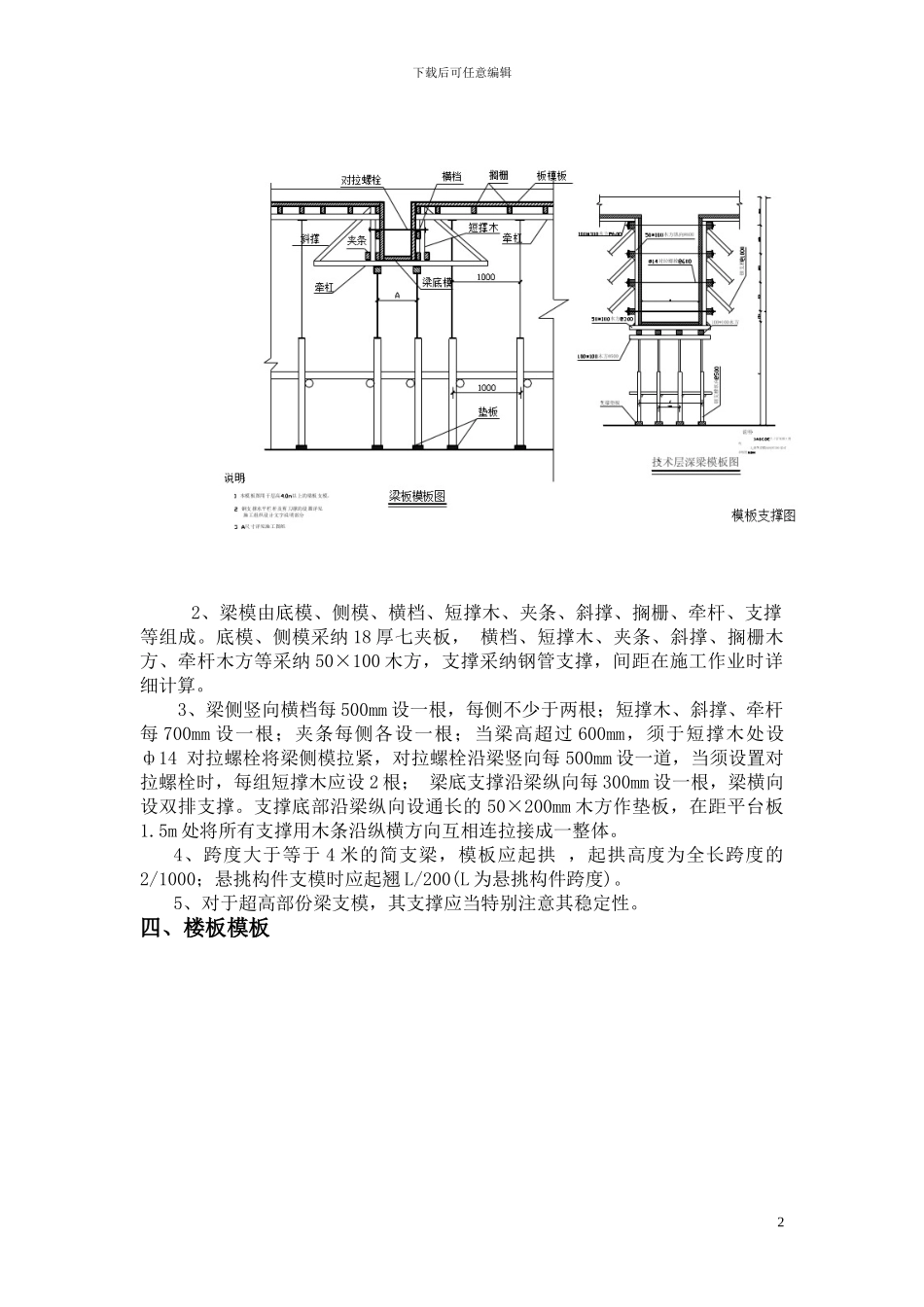

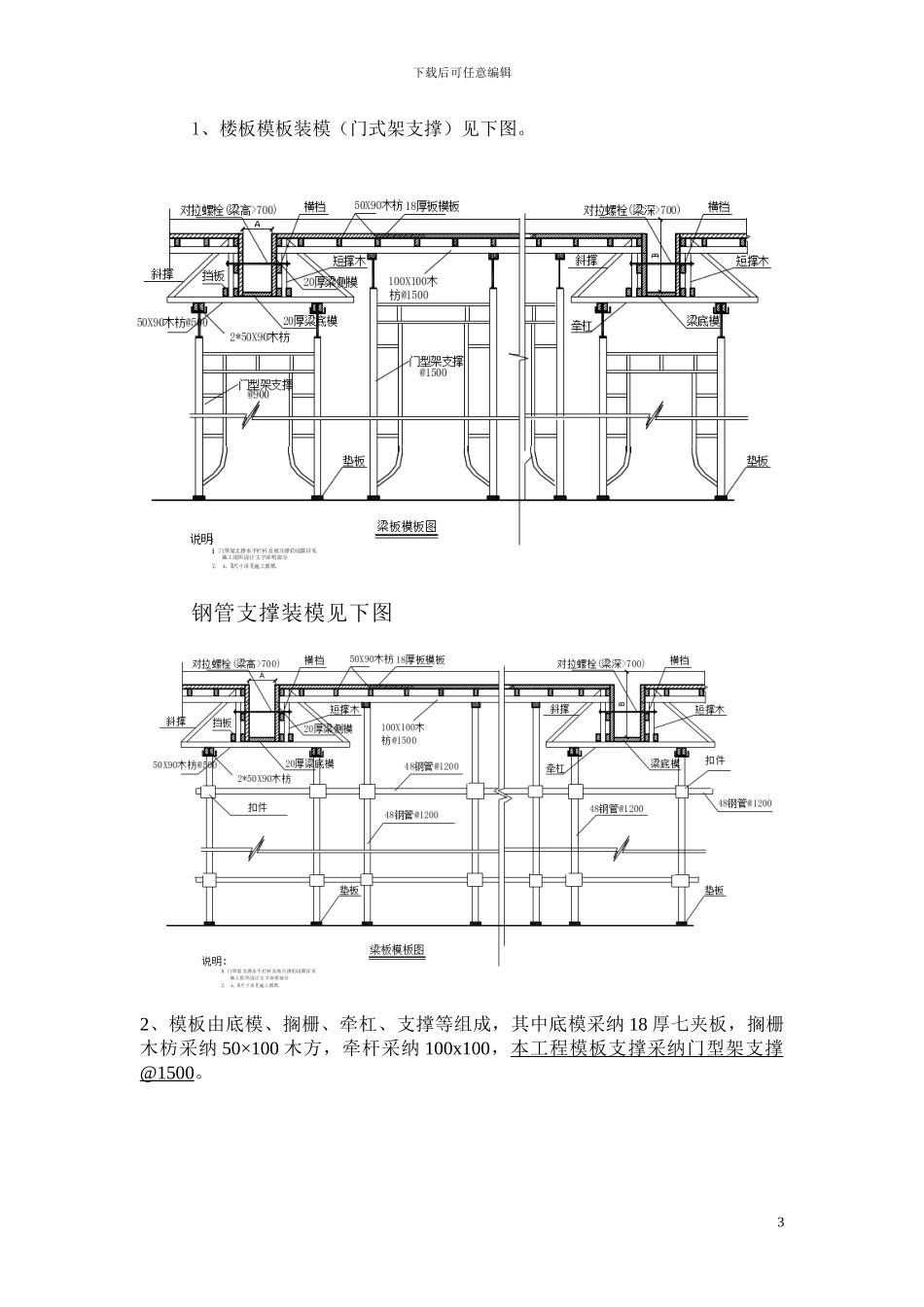

下载后可任意编辑模板工程施工组织方案工程名称:金沙世纪花园项目一期工程 A 标段建设地点:惠州市大亚湾区中兴三路 6 号建设单位:惠州大亚湾中联置业有限公司设计单位:深圳市清华苑建筑设计有限公司建筑类型:商住楼建筑耐久年限: 50 年建筑分类:一类建筑耐火等级:一、二级总建筑面积:108072.49㎡建设层数:地下一层,地上 7、8、10、11 栋为三十二层, 15 栋为 2 层,建筑总高度 97.75m,7、10 栋一层层高 4.5m、二层 4.1m,三至三十二层层高3m;8、11 栋一至三十二层均为 3m 层高。一、模板、支撑必须符合下列规定1、保证工程结构和构件各部分开头尺寸和相互位置的正确;2、具有足够的强度、刚度和稳定性,能可靠地承受新浇混凝土的重量和侧压力,以及在施工过程中所产生的荷载;3、构造简单,装拆方便,并便于钢筋的绑扎与安装,符合混凝土的浇筑及养护等工艺要求;4、模板接缝应严密,不得漏浆。二、柱模板1、柱模板装模见图。2、模板由柱头板、竖向拼条、横向柱箍及斜撑和斜拉杆等组成,柱头板采纳 18 厚七夹板,竖向拼条和横向柱箍采纳 50×100 木方,斜撑采纳可调节钢支撑。 3、柱的每个侧面宽小于等于 600mm时,每个侧面横向柱箍采纳两根 50×100木 方 , 每 500mm 设 一 道 , 离 平 台 板 面300mm 开始设置,通过 ф12 对拉螺栓加以固定,相邻两道柱箍应相互垂直交错设置。柱的每个侧面均设二道斜撑,斜撑与地面成 45°~60°角,分别与钉牢于平台板上的垫木顶牢。三、梁模板1、梁模板装模见下图。1下载后可任意编辑2、梁模由底模、侧模、横档、短撑木、夹条、斜撑、搁栅、牵杆、支撑等组成。底模、侧模采纳 18 厚七夹板, 横档、短撑木、夹条、斜撑、搁栅木方、牵杆木方等采纳 50×100 木方,支撑采纳钢管支撑,间距在施工作业时详细计算。 3、梁侧竖向横档每 500mm 设一根,每侧不少于两根;短撑木、斜撑、牵杆每 700mm 设一根;夹条每侧各设一根;当梁高超过 600mm,须于短撑木处设ф14对拉螺栓将梁侧模拉紧,对拉螺栓沿梁竖向每 500mm 设一道,当须设置对拉螺栓时,每组短撑木应设 2 根; 梁底支撑沿梁纵向每 300mm 设一根,梁横向设双排支撑。支撑底部沿梁纵向设通长的 50×200mm 木方作垫板,在距平台板1.5m 处将所有支撑用木条沿纵横方向互相连拉接成一整体。4、跨度大于等于 4 米的简支梁,模板应起拱,起拱高度为全长跨度的2/1000;悬挑构件支模时应...
