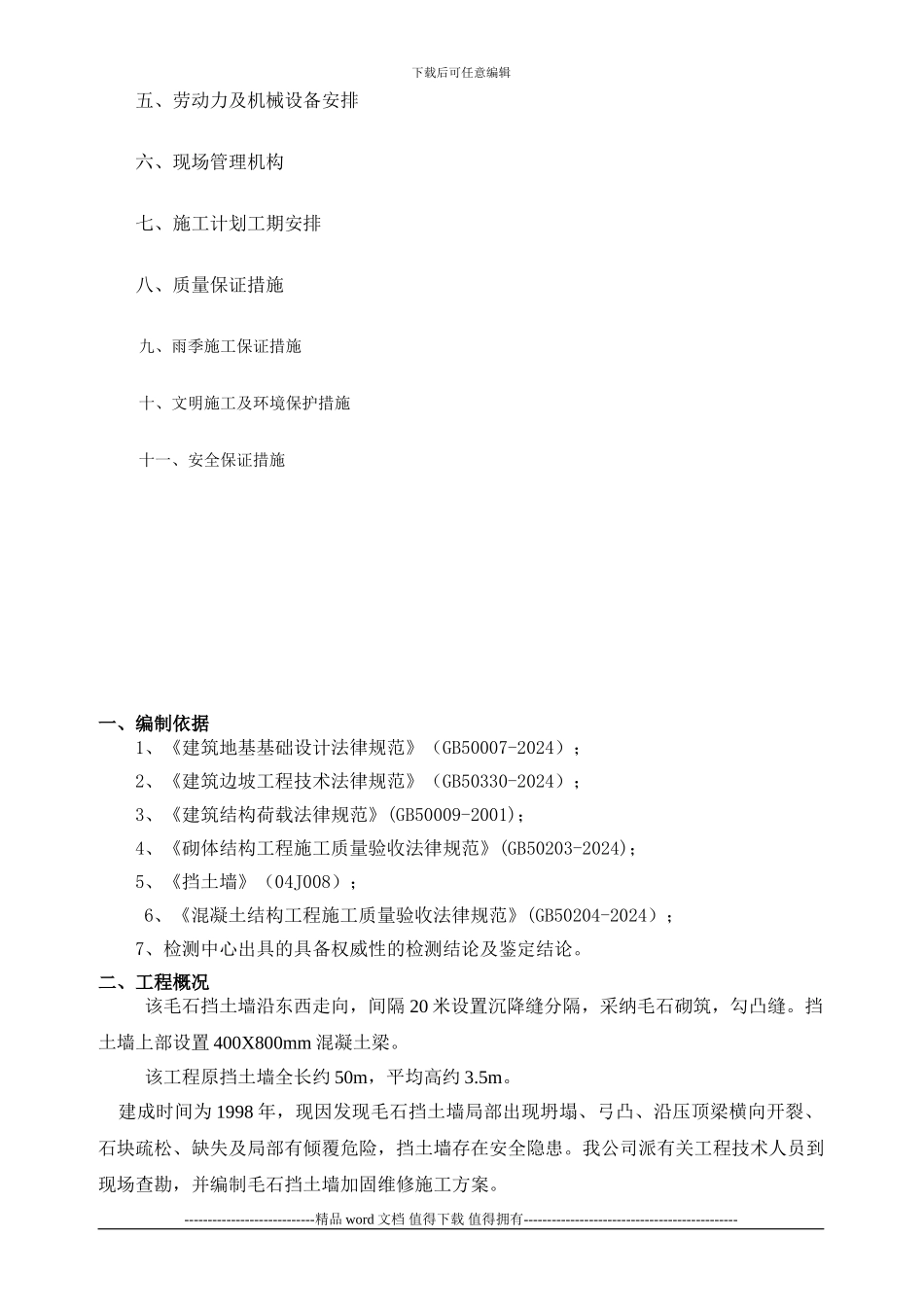

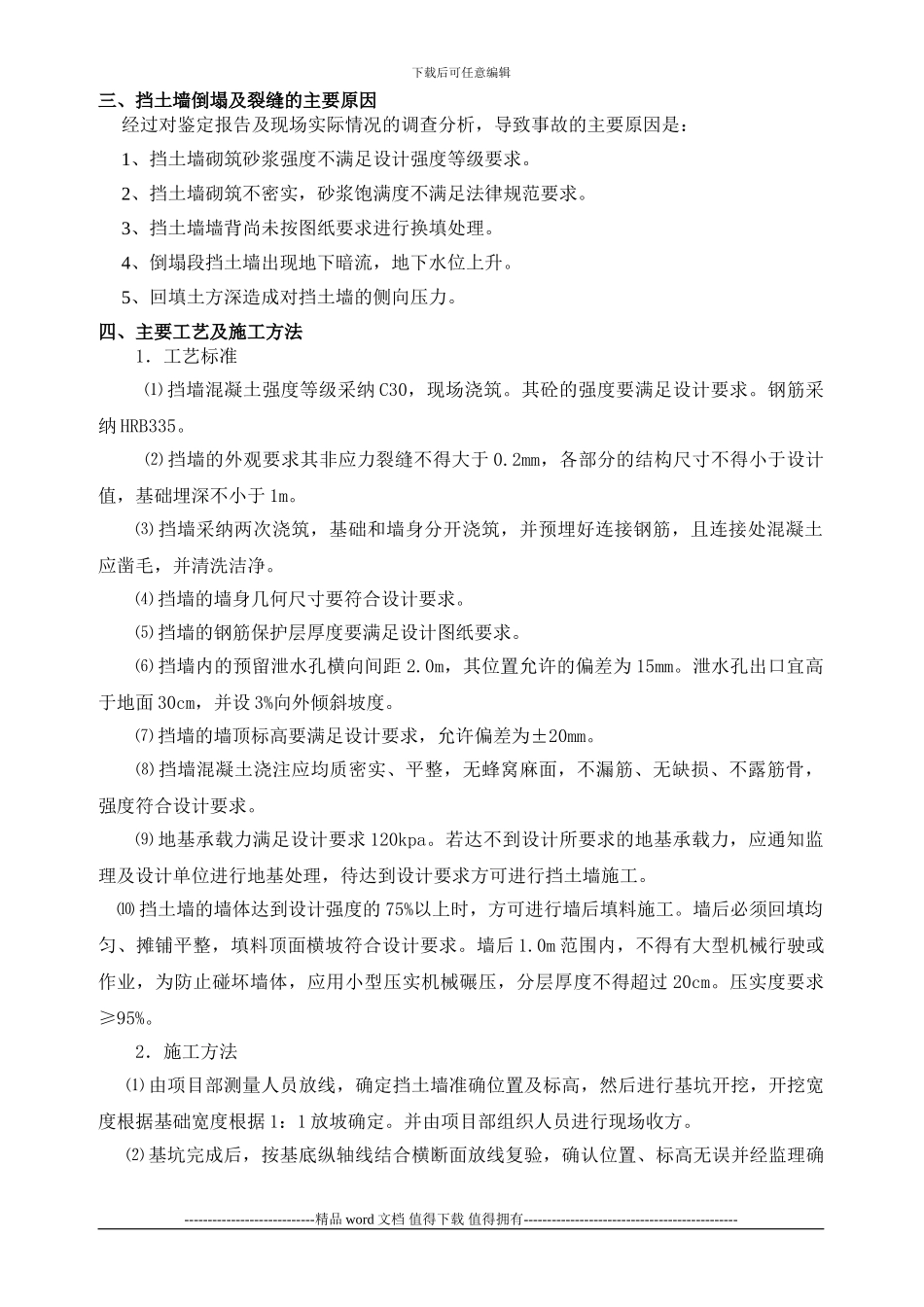

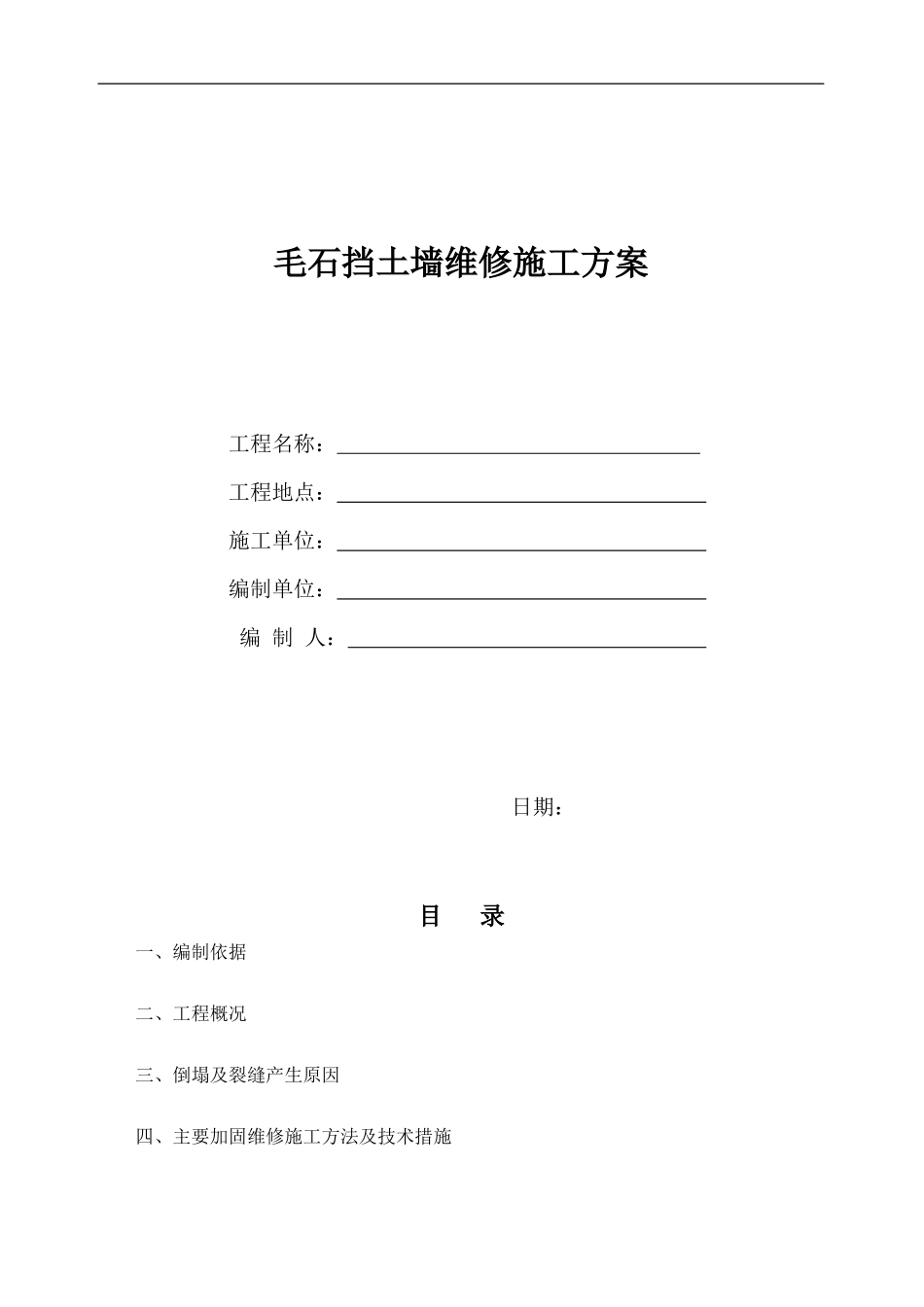

毛石挡土墙维修施工方案工程名称: 工程地点: 施工单位: 编制单位: 编 制 人: 日期:目 录一、编制依据二、工程概况三、倒塌及裂缝产生原因四、主要加固维修施工方法及技术措施下载后可任意编辑五、劳动力及机械设备安排六、现场管理机构七、施工计划工期安排八、质量保证措施九、雨季施工保证措施十、文明施工及环境保护措施十一、安全保证措施一、编制依据1、《建筑地基基础设计法律规范》(GB50007-2024);2、《建筑边坡工程技术法律规范》(GB50330-2024);3、《建筑结构荷载法律规范》(GB50009-2001); 4、《砌体结构工程施工质量验收法律规范》(GB50203-2024);5、《挡土墙》(04J008);6、《混凝土结构工程施工质量验收法律规范》(GB50204-2024);7、检测中心出具的具备权威性的检测结论及鉴定结论。二、工程概况该毛石挡土墙沿东西走向,间隔 20 米设置沉降缝分隔,采纳毛石砌筑,勾凸缝。挡土墙上部设置 400X800mm 混凝土梁。该工程原挡土墙全长约 50m,平均高约 3.5m。 建成时间为 1998 年,现因发现毛石挡土墙局部出现坍塌、弓凸、沿压顶梁横向开裂、石块疏松、缺失及局部有倾覆危险,挡土墙存在安全隐患。我公司派有关工程技术人员到现场查勘,并编制毛石挡土墙加固维修施工方案。----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑三、挡土墙倒塌及裂缝的主要原因 经过对鉴定报告及现场实际情况的调查分析,导致事故的主要原因是: 1、挡土墙砌筑砂浆强度不满足设计强度等级要求。 2、挡土墙砌筑不密实,砂浆饱满度不满足法律规范要求。 3、挡土墙墙背尚未按图纸要求进行换填处理。 4、倒塌段挡土墙出现地下暗流,地下水位上升。 5、回填土方深造成对挡土墙的侧向压力。四、主要工艺及施工方法1.工艺标准 ⑴ 挡墙混凝土强度等级采纳 C30,现场浇筑。其砼的强度要满足设计要求。钢筋采纳 HRB335。 ⑵ 挡墙的外观要求其非应力裂缝不得大于 0.2mm,各部分的结构尺寸不得小于设计值,基础埋深不小于 1m。 ⑶ 挡墙采纳两次浇筑,基础和墙身分开浇筑,并预埋好连接钢筋,且连接处混凝土应凿毛,并清洗洁净。 ⑷ 挡墙的墙身几何尺寸要符合设计要求。 ⑸ 挡墙的钢筋保护层厚度要满足设计图纸要求。⑹ 挡墙内的预留泄水孔横向间距 2.0m,其位置允许的偏差为 15mm。泄水孔出口宜高于地面 30cm,并设 3%向...
