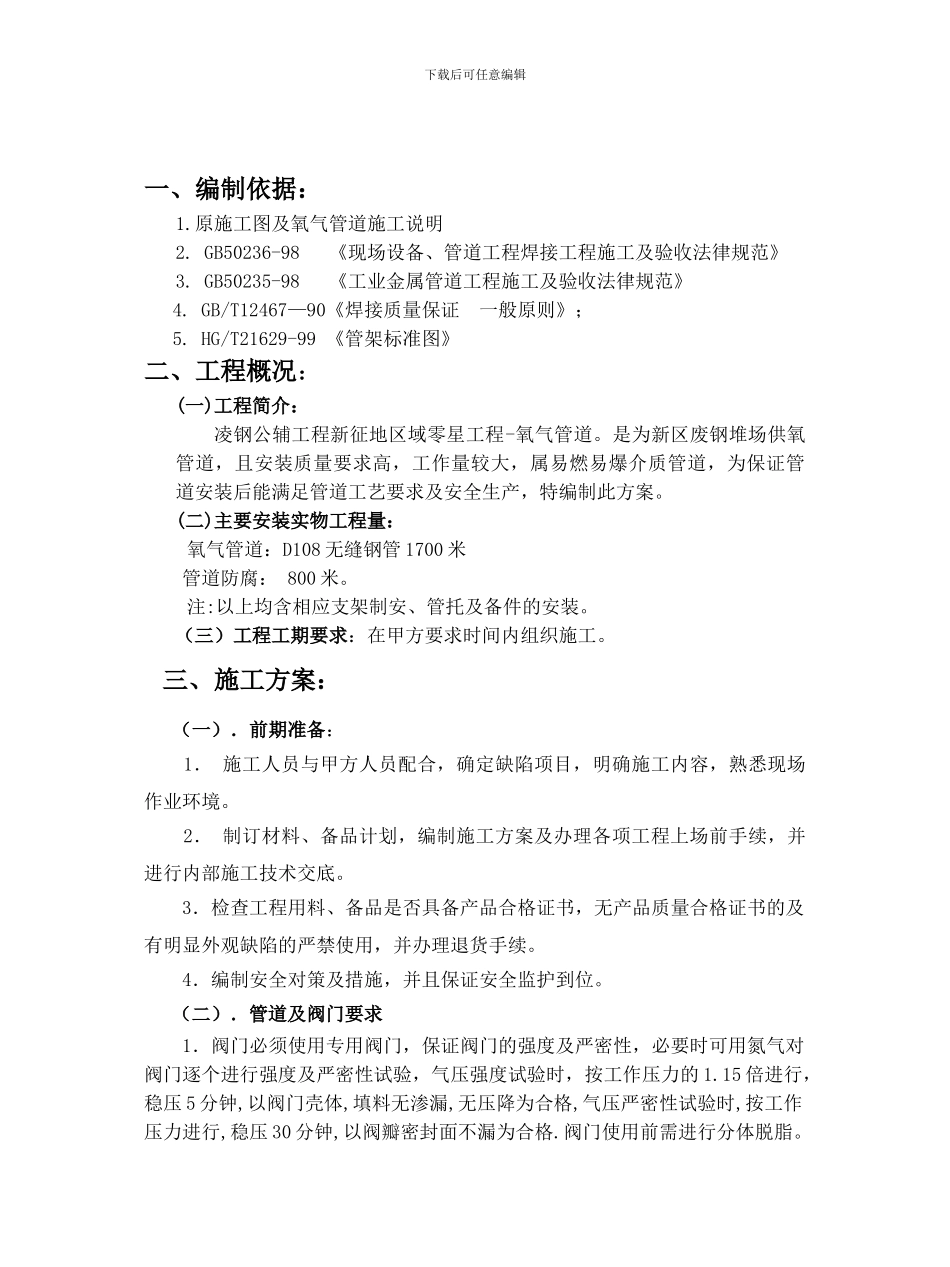

下载后可任意编辑一、编制依据:1
原施工图及氧气管道施工说明2
GB50236-98 《现场设备、管道工程焊接工程施工及验收法律规范》3
GB50235-98 《工业金属管道工程施工及验收法律规范》4
GB/T12467—90《焊接质量保证 一般原则》; 5
HG/T21629-99 《管架标准图》二、工程概况:(一)工程简介:凌钢公辅工程新征地区域零星工程-氧气管道
是为新区废钢堆场供氧管道,且安装质量要求高,工作量较大,属易燃易爆介质管道,为保证管道安装后能满足管道工艺要求及安全生产,特编制此方案
(二)主要安装实物工程量:氧气管道:D108 无缝钢管 1700 米管道防腐: 800 米
注:以上均含相应支架制安、管托及备件的安装
(三)工程工期要求:在甲方要求时间内组织施工
三、施工方案:(一).前期准备: 1. 施工人员与甲方人员配合,确定缺陷项目,明确施工内容,熟悉现场作业环境
2. 制订材料、备品计划,编制施工方案及办理各项工程上场前手续,并进行内部施工技术交底
3.检查工程用料、备品是否具备产品合格证书,无产品质量合格证书的及有明显外观缺陷的严禁使用,并办理退货手续
4.编制安全对策及措施,并且保证安全监护到位
(二).管道及阀门要求1.阀门必须使用专用阀门,保证阀门的强度及严密性,必要时可用氮气对阀门逐个进行强度及严密性试验,气压强度试验时,按工作压力的 1
15 倍进行,稳压 5 分钟,以阀门壳体,填料无渗漏,无压降为合格,气压严密性试验时,按工作压力进行,稳压 30 分钟,以阀瓣密封面不漏为合格
阀门使用前需进行分体脱脂

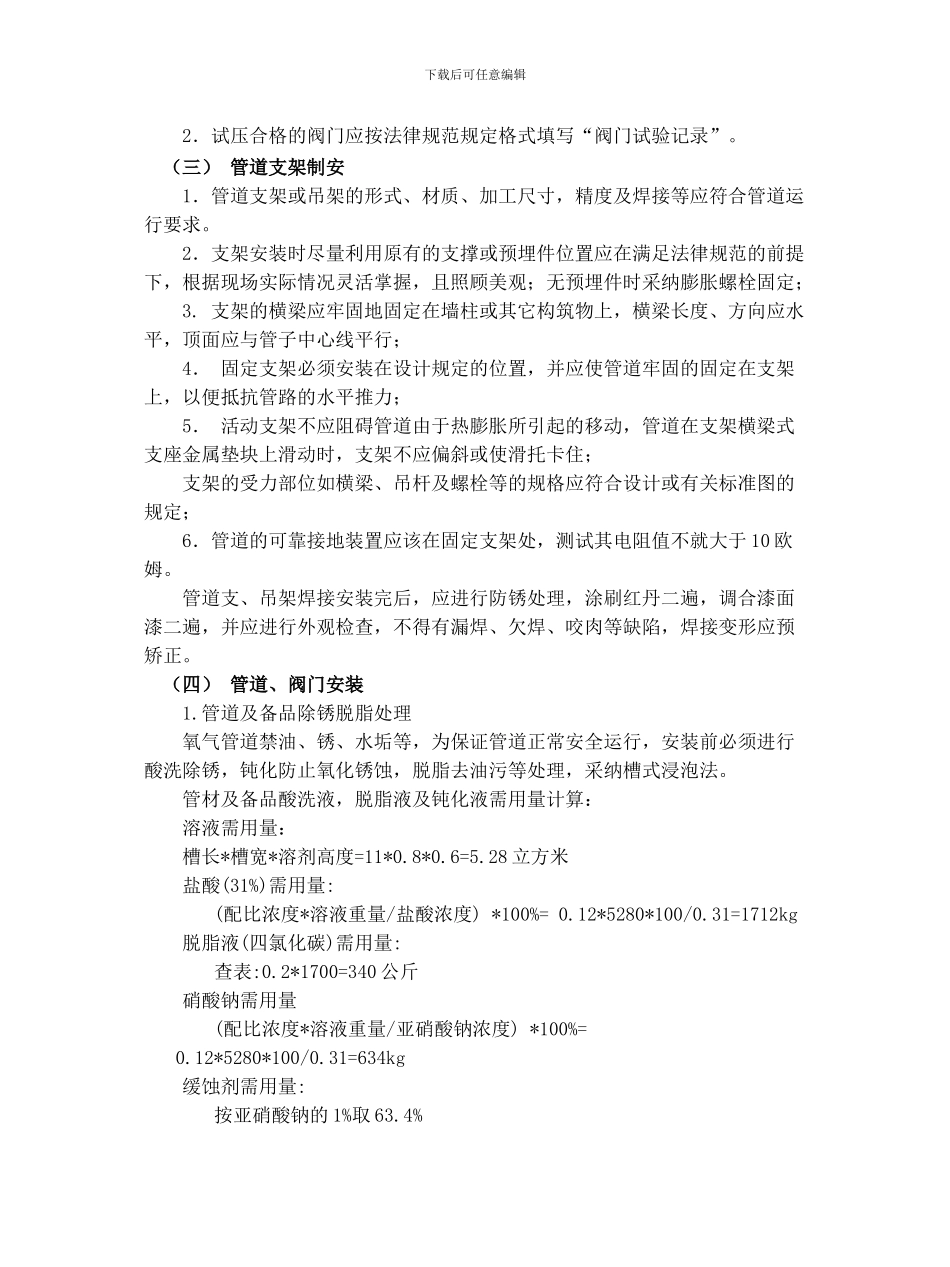

下载后可任意编辑2.试压合格的阀门应按法律规范规定格式填写“阀门试验记录”
(三) 管道支架制安1.管道支架或吊架的形式、材质、加工尺寸,精度及焊接等应符合管道运行要求

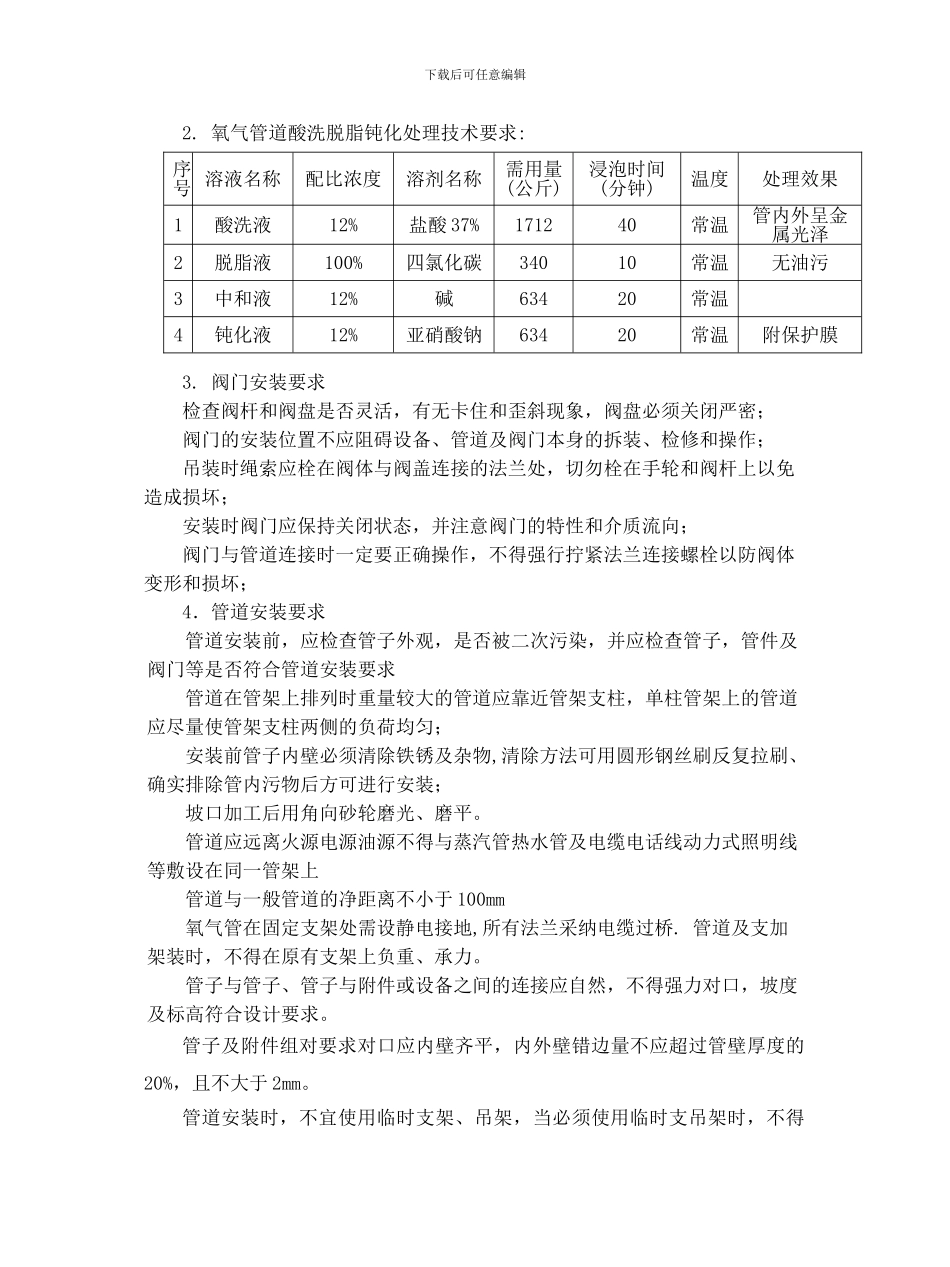

2.支架安装时尽量利用原有的支撑或预埋件位置应在满足法律
