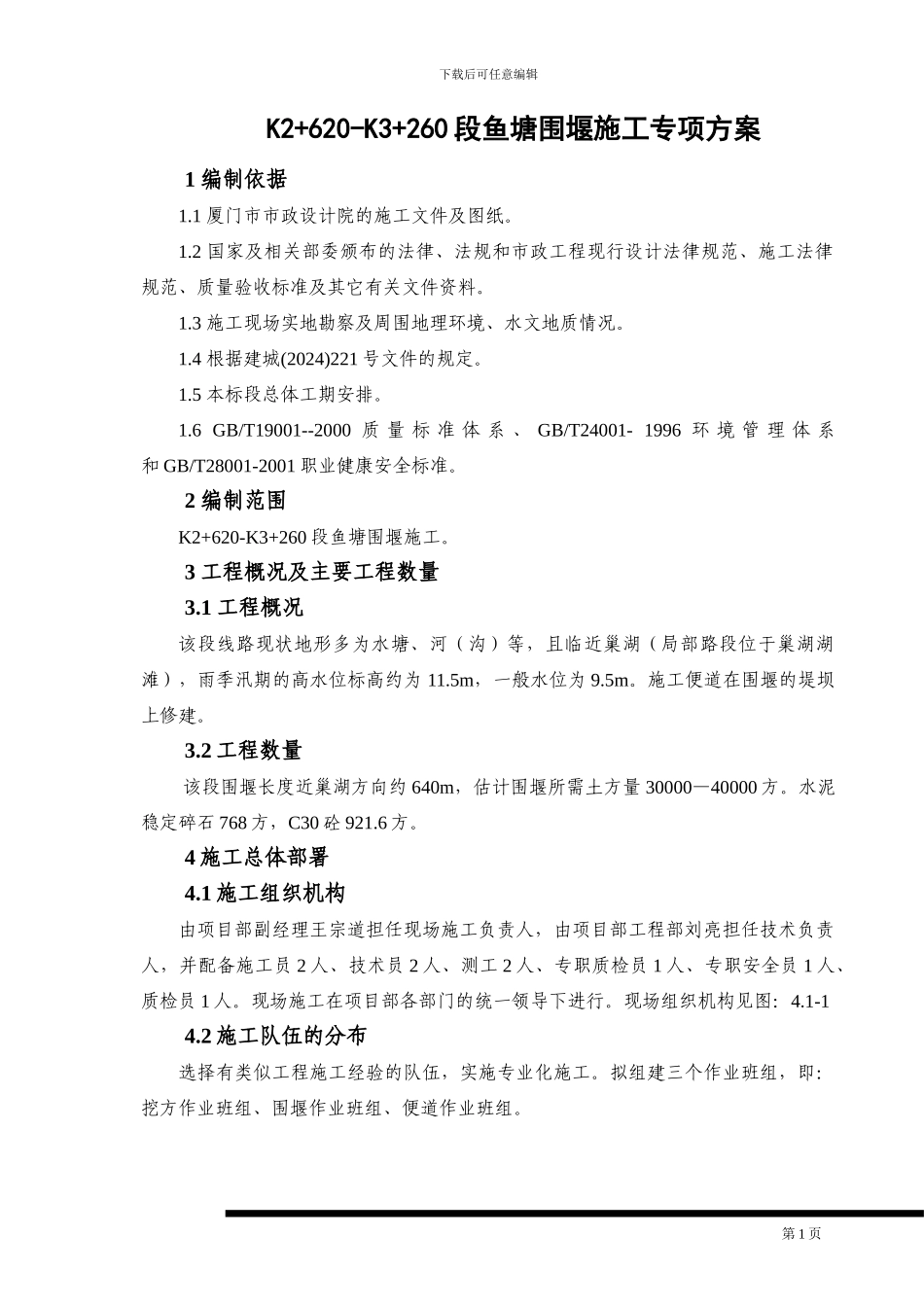

下载后可任意编辑 K2+620-K3+260 段鱼塘围堰施工专项方案1 编制依据1.1 厦门市市政设计院的施工文件及图纸。1.2 国家及相关部委颁布的法律、法规和市政工程现行设计法律规范、施工法律规范、质量验收标准及其它有关文件资料。1.3 施工现场实地勘察及周围地理环境、水文地质情况。1.4 根据建城(2024)221 号文件的规定。1.5 本标段总体工期安排。1.6 GB/T19001--2000 质 量 标 准 体 系 、 GB/T24001- 1996 环 境 管 理 体 系和 GB/T28001-2001 职业健康安全标准。2 编制范围K2+620-K3+260 段鱼塘围堰施工。 3 工程概况及主要工程数量3.1 工程概况该段线路现状地形多为水塘、河(沟)等,且临近巢湖(局部路段位于巢湖湖滩),雨季汛期的高水位标高约为 11.5m,一般水位为 9.5m。施工便道在围堰的堤坝上修建。3.2 工程数量 该段围堰长度近巢湖方向约 640m,估计围堰所需土方量 30000—40000 方。水泥稳定碎石 768 方,C30 砼 921.6 方。4 施工总体部署4.1 施工组织机构由项目部副经理王宗道担任现场施工负责人,由项目部工程部刘亮担任技术负责人,并配备施工员 2 人、技术员 2 人、测工 2 人、专职质检员 1 人、专职安全员 1 人、质检员 1 人。现场施工在项目部各部门的统一领导下进行。现场组织机构见图:4.1-14.2 施工队伍的分布选择有类似工程施工经验的队伍,实施专业化施工。拟组建三个作业班组,即:挖方作业班组、围堰作业班组、便道作业班组。第 1 页 DK91+977.95 北二环路中桥基坑防护施工方案 新建沪宁铁路站前工程图 4.1-1:现场组织机构框图常务副经理电话:18955165158施工负责人:王宗道技术负责人:刘 亮质检负责人:强 晟安全负责人:刘振锁 4.3 劳动力及进场机械计划根据本工程的工程量及施工进度计划,进行统筹规划、统一调度、有目标、分阶段地安排施工人员及机械进场。施工人员进场后进行各种施工、技术准备工作,最短时间内展开正常施工生产,逐步掀起大干高潮的局面。劳动力调配计划详见表 4.3-1:劳动力计划表。中铁十局沪宁城际铁路Ⅲ标第 2 页下载后可任意编辑表 4.3-1:劳动力及进场机械计划表序号工种人数进场机械备注1管理人员3 项目部生产副经理 1 人、施工员 2 人2技术人员4 技术主管 1 人、技术员 1 名、测工 2 人3机械司机24 8 台挖掘机、2 台拖土机、2 台压路机,白班、 夜班各 1 人4其他司机32 16 台装卸汽车,...
