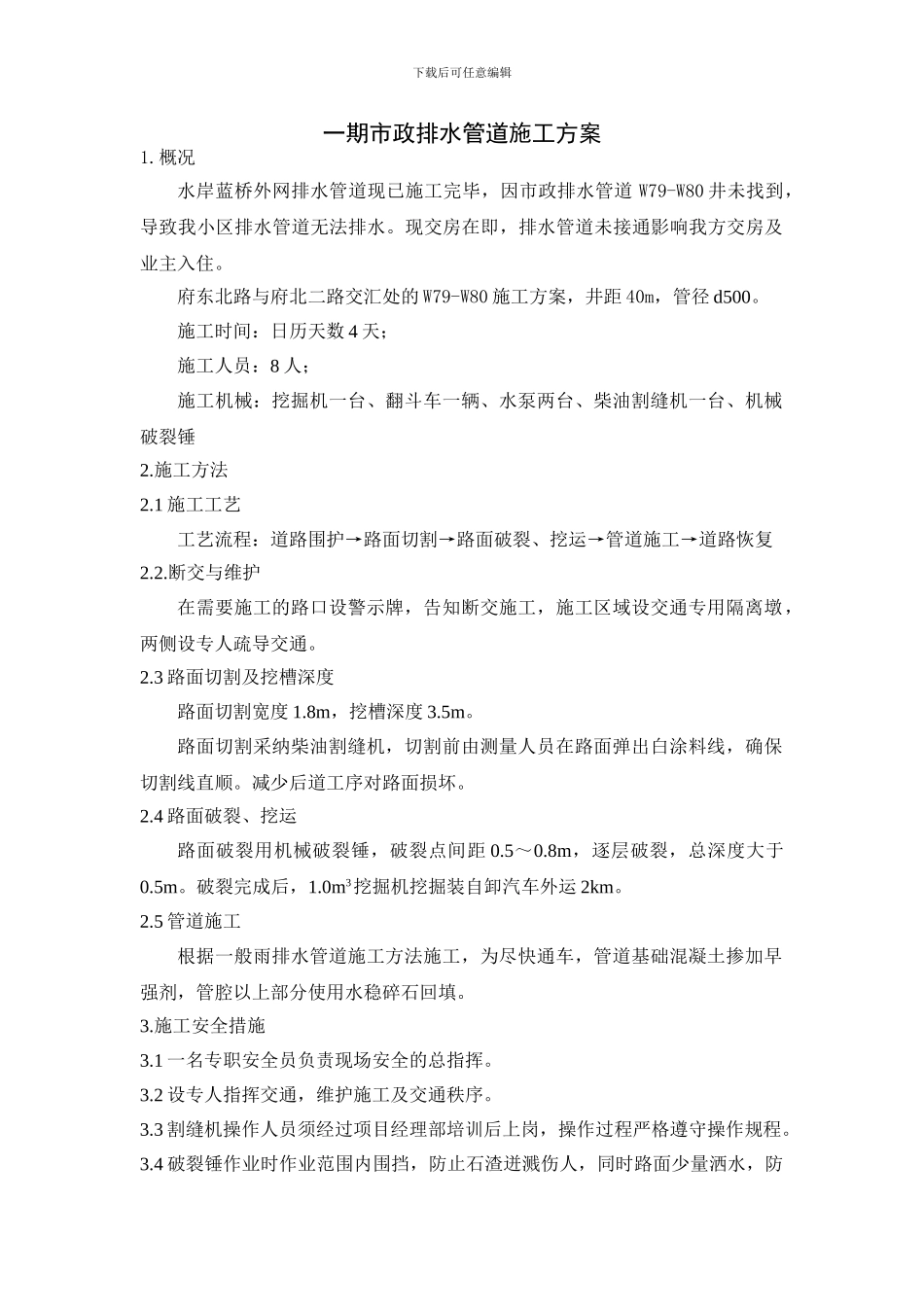

下载后可任意编辑一期市政排水管道施工方案1
概况水岸蓝桥外网排水管道现已施工完毕,因市政排水管道 W79-W80 井未找到,导致我小区排水管道无法排水
现交房在即,排水管道未接通影响我方交房及业主入住
府东北路与府北二路交汇处的 W79-W80 施工方案,井距 40m,管径 d500
施工时间:日历天数 4 天;施工人员:8 人;施工机械:挖掘机一台、翻斗车一辆、水泵两台、柴油割缝机一台、机械破裂锤2
1 施工工艺工艺流程:道路围护→路面切割→路面破裂、挖运→管道施工→道路恢复2
断交与维护在需要施工的路口设警示牌,告知断交施工,施工区域设交通专用隔离墩,两侧设专人疏导交通
3 路面切割及挖槽深度路面切割宽度 1
8m,挖槽深度 3
路面切割采纳柴油割缝机,切割前由测量人员在路面弹出白涂料线,确保切割线直顺
减少后道工序对路面损坏
4 路面破裂、挖运路面破裂用机械破裂锤,破裂点间距 0
8m,逐层破裂,总深度大于0
破裂完成后,1
0m3挖掘机挖掘装自卸汽车外运 2km
5 管道施工根据一般雨排水管道施工方法施工,为尽快通车,管道基础混凝土掺加早强剂,管腔以上部分使用水稳碎石回填
施工安全措施3
1 一名专职安全员负责现场安全的总指挥
2 设专人指挥交通,维护施工及交通秩序
3 割缝机操作人员须经过项目经理部培训后上岗,操作过程严格遵守操作规程
4 破裂锤作业时作业范围内围挡,防止石渣迸溅伤人,同时路面少量洒水,防下载后可任意编辑止扬尘
5 挖掘机挖掘、装运废料时,料斗应伸进车厢,禁止高扬下落装车
废料装车禁止高出车厢,外运时用苫布苫盖,防止沿路洒落
