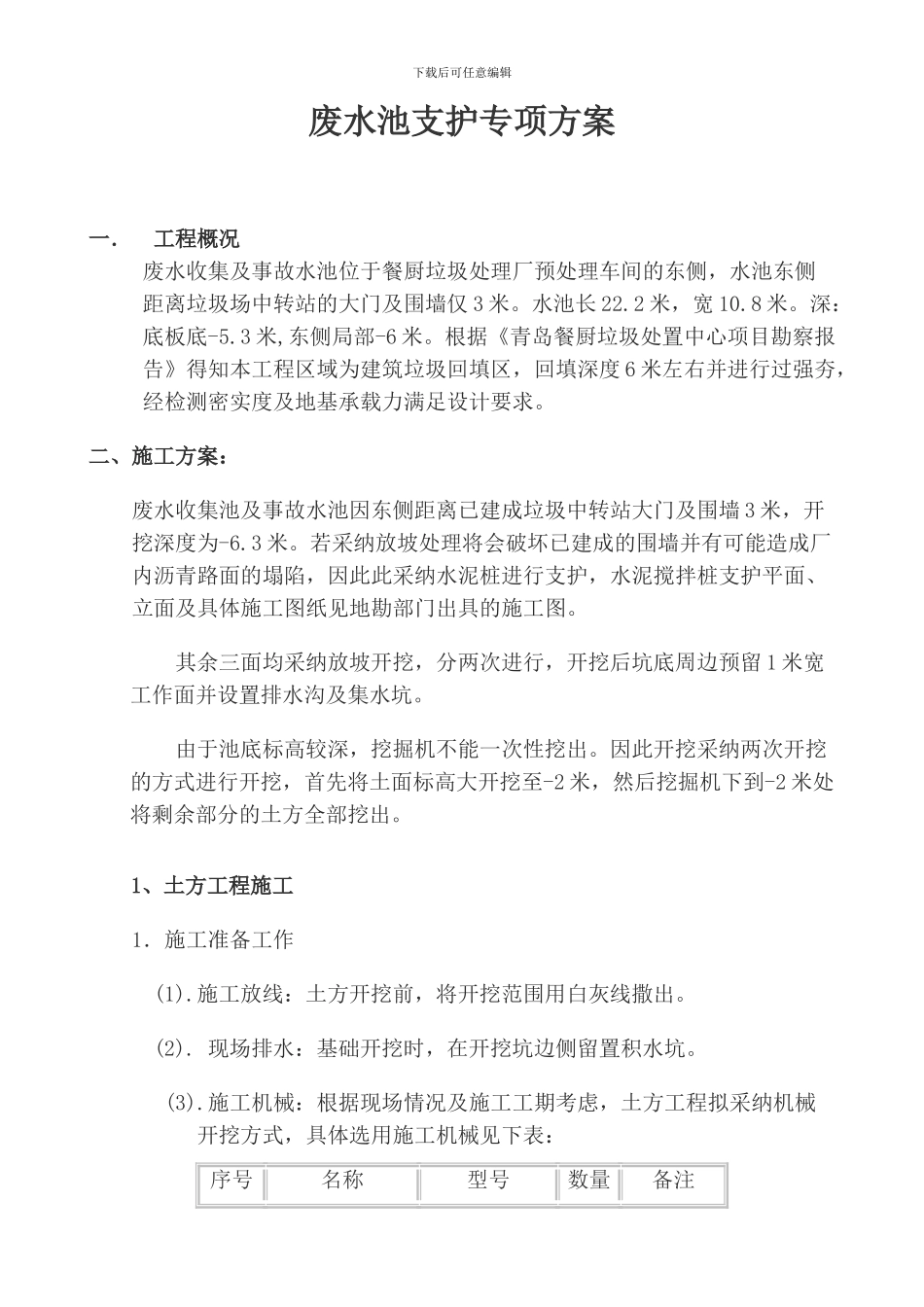

下载后可任意编辑废水池支护专项方案一.工程概况废水收集及事故水池位于餐厨垃圾处理厂预处理车间的东侧,水池东侧距离垃圾场中转站的大门及围墙仅 3 米
水池长 22
2 米,宽 10
深:底板底-5
3 米,东侧局部-6 米
根据《青岛餐厨垃圾处置中心项目勘察报告》得知本工程区域为建筑垃圾回填区,回填深度 6 米左右并进行过强夯,经检测密实度及地基承载力满足设计要求
二、施工方案:废水收集池及事故水池因东侧距离已建成垃圾中转站大门及围墙 3 米,开挖深度为-6
若采纳放坡处理将会破坏已建成的围墙并有可能造成厂内沥青路面的塌陷,因此此采纳水泥桩进行支护,水泥搅拌桩支护平面、立面及具体施工图纸见地勘部门出具的施工图
其余三面均采纳放坡开挖,分两次进行,开挖后坑底周边预留 1 米宽工作面并设置排水沟及集水坑
由于池底标高较深,挖掘机不能一次性挖出
因此开挖采纳两次开挖的方式进行开挖,首先将土面标高大开挖至-2 米,然后挖掘机下到-2 米处将剩余部分的土方全部挖出

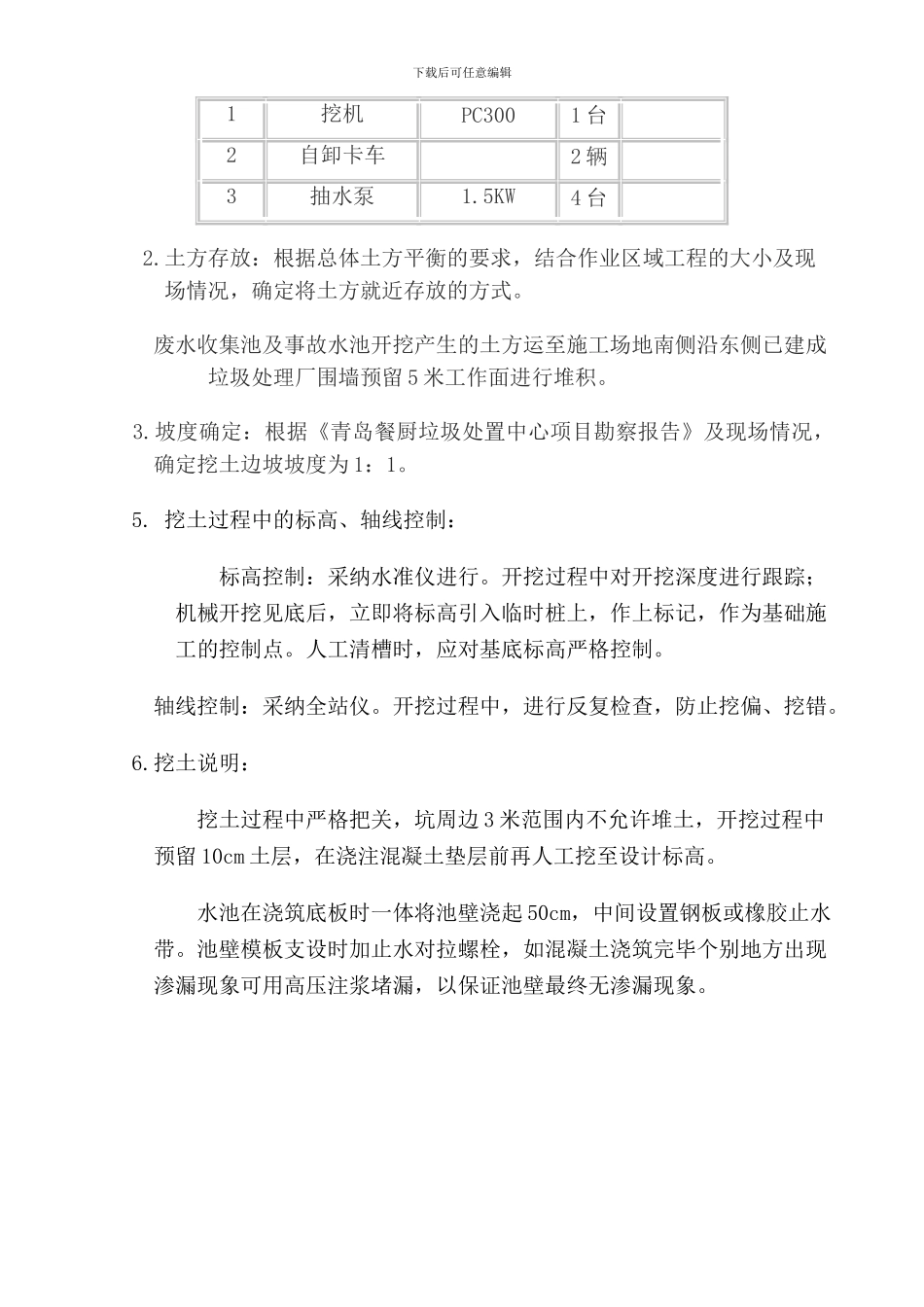

1、土方工程施工1.施工准备工作(1)
施工放线:土方开挖前,将开挖范围用白灰线撒出
现场排水:基础开挖时,在开挖坑边侧留置积水坑
施工机械:根据现场情况及施工工期考虑,土方工程拟采纳机械开挖方式,具体选用施工机械见下表:序号名称型号数量备注下载后可任意编辑1挖机PC3001 台 2自卸卡车 2 辆 3抽水泵1
5KW4 台 2
土方存放:根据总体土方平衡的要求,结合作业区域工程的大小及现场情况,确定将土方就近存放的方式
废水收集池及事故水池开挖产生的土方运至施工场地南侧沿东侧已建成垃圾处理厂围墙预留 5 米工作面进行堆积
坡度确定:根据《青岛餐厨垃圾处置中心项目勘察报告》及现场情况,确定挖土边坡坡度为 1:1
挖土过程中的标高、轴线控制:标高控制:采纳水准仪进行
