电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

水池施工方案(参照)VIP免费

水池施工方案(参照)_第1页
水池施工方案(参照)_第2页
水池施工方案(参照)_第3页

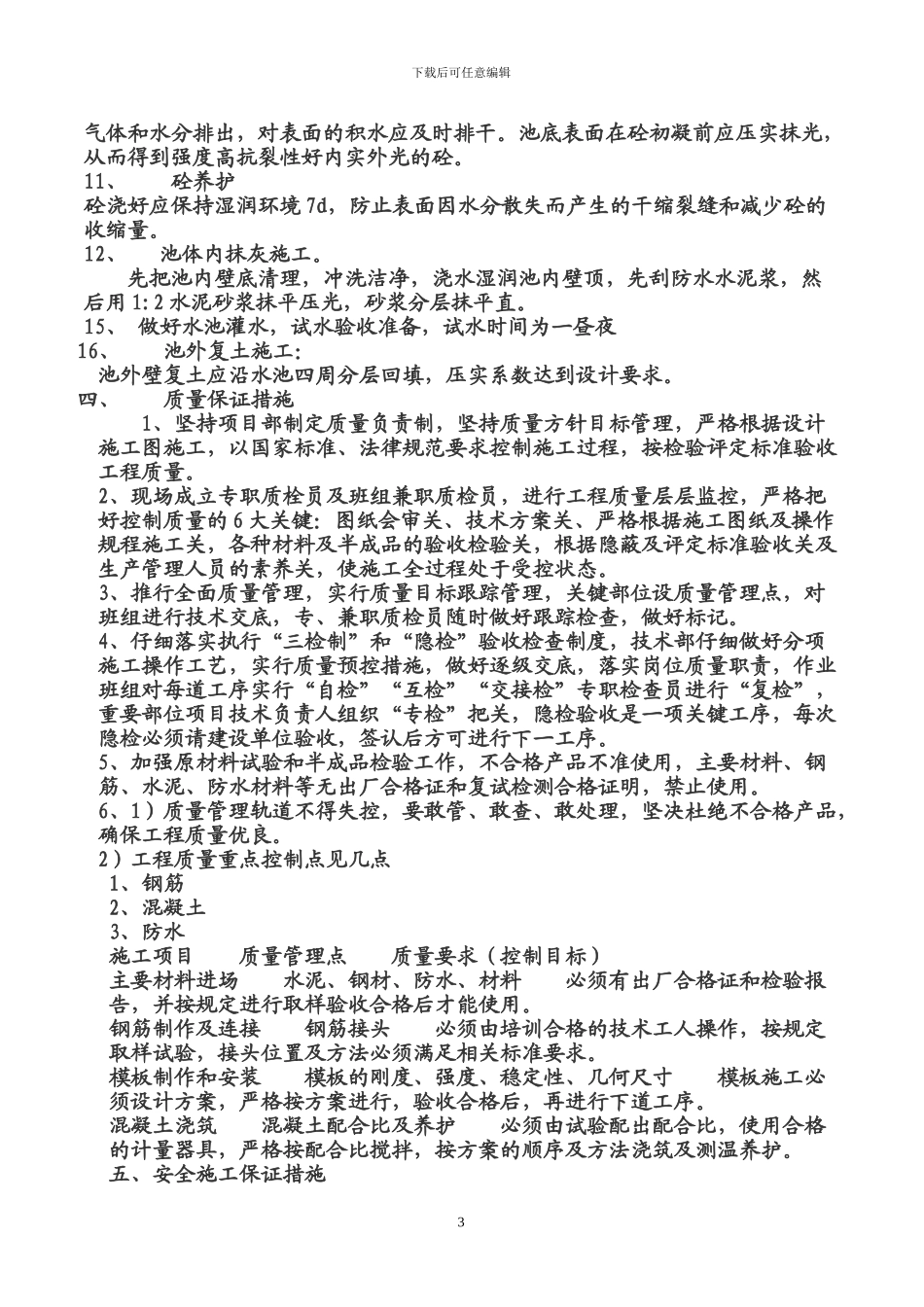

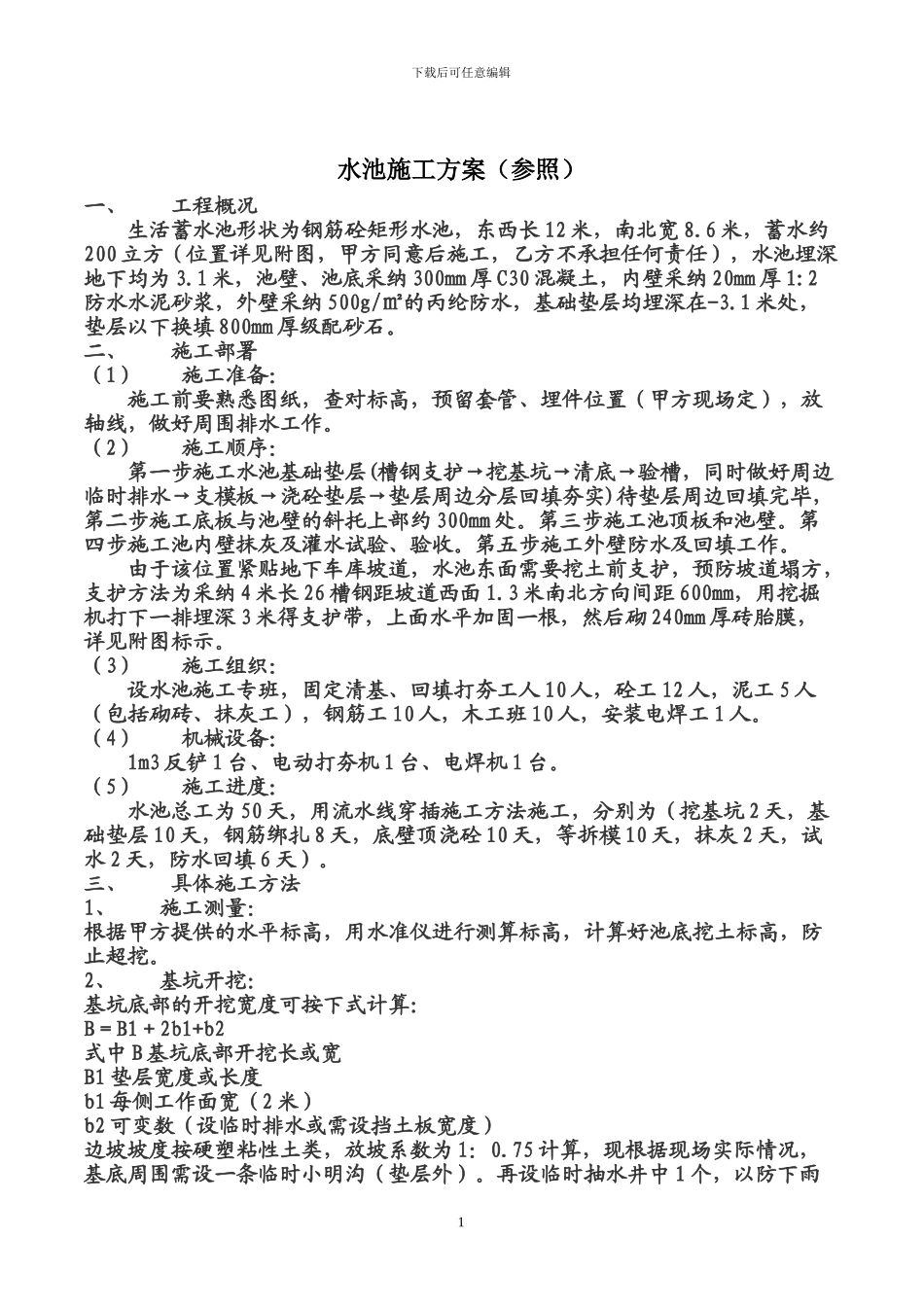

下载后可任意编辑水池施工方案(参照)一、 工程概况 生活蓄水池形状为钢筋砼矩形水池,东西长 12 米,南北宽 8.6 米,蓄水约200 立方(位置详见附图,甲方同意后施工,乙方不承担任何责任),水池埋深地下均为 3.1 米,池壁、池底采纳 300mm 厚 C30 混凝土,内壁采纳 20mm 厚 1:2防水水泥砂浆,外壁采纳 500g/㎡的丙纶防水,基础垫层均埋深在-3.1 米处,垫层以下换填 800mm 厚级配砂石。二、 施工部署(1) 施工准备: 施工前要熟悉图纸,查对标高,预留套管、埋件位置(甲方现场定),放轴线,做好周围排水工作。(2) 施工顺序: 第一步施工水池基础垫层(槽钢支护→挖基坑→清底→验槽,同时做好周边临时排水→支模板→浇砼垫层→垫层周边分层回填夯实)待垫层周边回填完毕,第二步施工底板与池壁的斜托上部约 300mm 处。第三步施工池顶板和池壁。第四步施工池内壁抹灰及灌水试验、验收。第五步施工外壁防水及回填工作。 由于该位置紧贴地下车库坡道,水池东面需要挖土前支护,预防坡道塌方,支护方法为采纳 4 米长 26 槽钢距坡道西面 1.3 米南北方向间距 600mm,用挖掘机打下一排埋深 3 米得支护带,上面水平加固一根,然后砌 240mm 厚砖胎膜,详见附图标示。(3) 施工组织: 设水池施工专班,固定清基、回填打夯工人 10 人,砼工 12 人,泥工 5 人(包括砌砖、抹灰工),钢筋工 10 人,木工班 10 人,安装电焊工 1 人。(4) 机械设备: 1m3 反铲 1 台、电动打夯机 1 台、电焊机 1 台。(5) 施工进度: 水池总工为 50 天,用流水线穿插施工方法施工,分别为(挖基坑 2 天,基础垫层 10 天,钢筋绑扎 8 天,底壁顶浇砼 10 天,等拆模 10 天,抹灰 2 天,试水 2 天,防水回填 6 天)。三、 具体施工方法1、 施工测量:根据甲方提供的水平标高,用水准仪进行测算标高,计算好池底挖土标高,防止超挖。2、 基坑开挖:基坑底部的开挖宽度可按下式计算:B=B1+2b1+b2式中 B 基坑底部开挖长或宽B1 垫层宽度或长度b1 每侧工作面宽(2 米)b2 可变数(设临时排水或需设挡土板宽度)边坡坡度按硬塑粘性土类,放坡系数为 1:0.75 计算,现根据现场实际情况,基底周围需设一条临时小明沟(垫层外)。再设临时抽水井中 1 个,以防下雨1下载后可任意编辑时损坏基底土质,挖基底土方时,根据反铲性能,可次挖到设计标高以上200mm,以后用人工挖除至设计标...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

一二三四传媒+ 关注
实名认证
内容提供者

大量资料供您选择,没有合适的可以联系小二。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
