下载后可任意编辑水池构筑物结构施工方案编制人:审核人:审批人:监 理:一、 编制依据池体砼结构施工必须根据《给水排水构筑物施工及验收法律下载后可任意编辑规范》(GB50141)要求进行施工和质量检验和试验

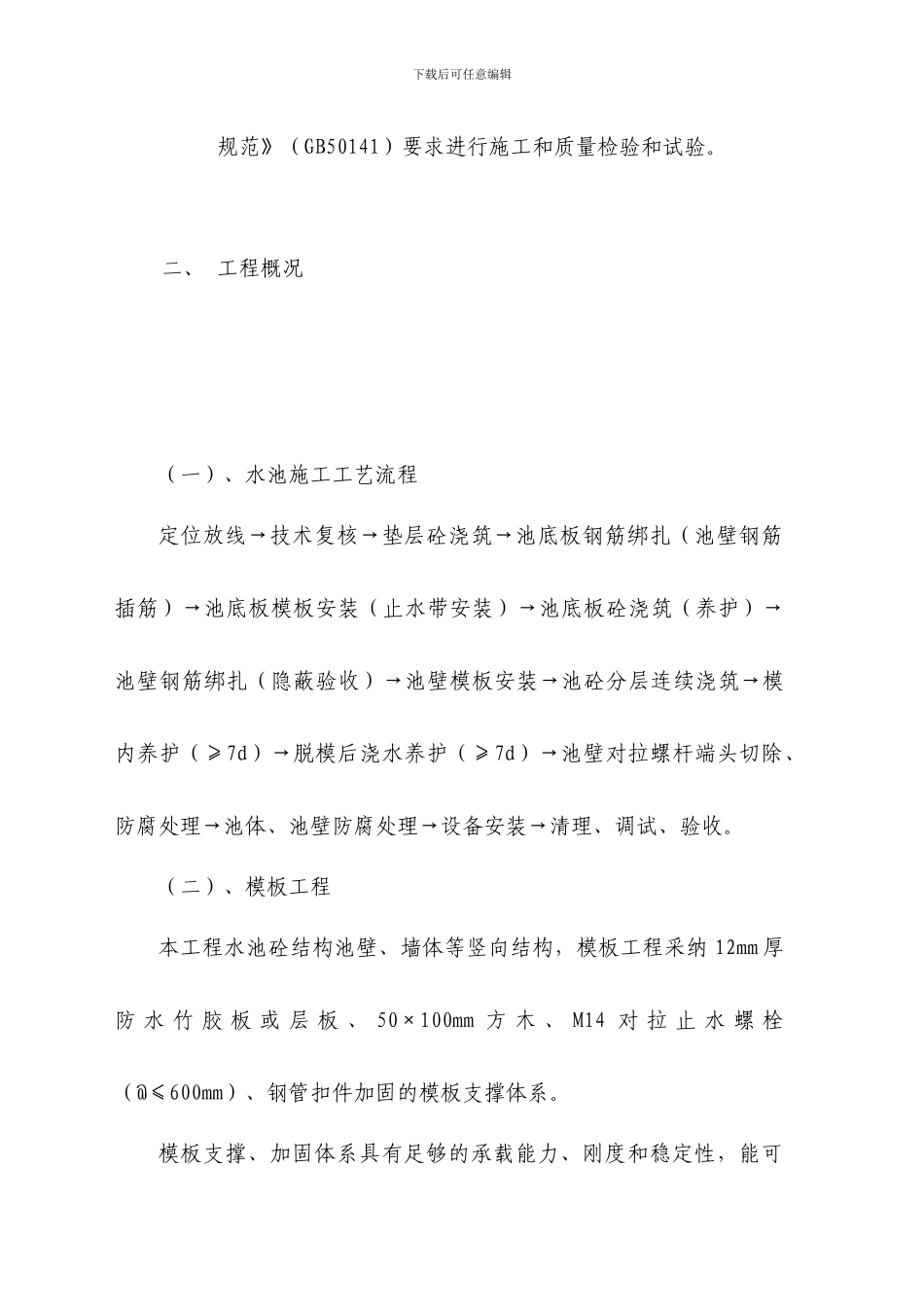

二、 工程概况(一)、水池施工工艺流程定位放线→技术复核→垫层砼浇筑→池底板钢筋绑扎(池壁钢筋插筋)→池底板模板安装(止水带安装)→池底板砼浇筑(养护)→池壁钢筋绑扎(隐蔽验收)→池壁模板安装→池砼分层连续浇筑→模内养护(≥7d)→脱模后浇水养护(≥7d)→池壁对拉螺杆端头切除、防腐处理→池体、池壁防腐处理→设备安装→清理、调试、验收
(二)、模板工程本工程水池砼结构池壁、墙体等竖向结构,模板工程采纳 12mm 厚防 水 竹 胶 板 或 层 板 、 50×100mm 方 木 、 M14 对 拉 止 水 螺 栓(@≤600mm)、钢管扣件加固的模板支撑体系

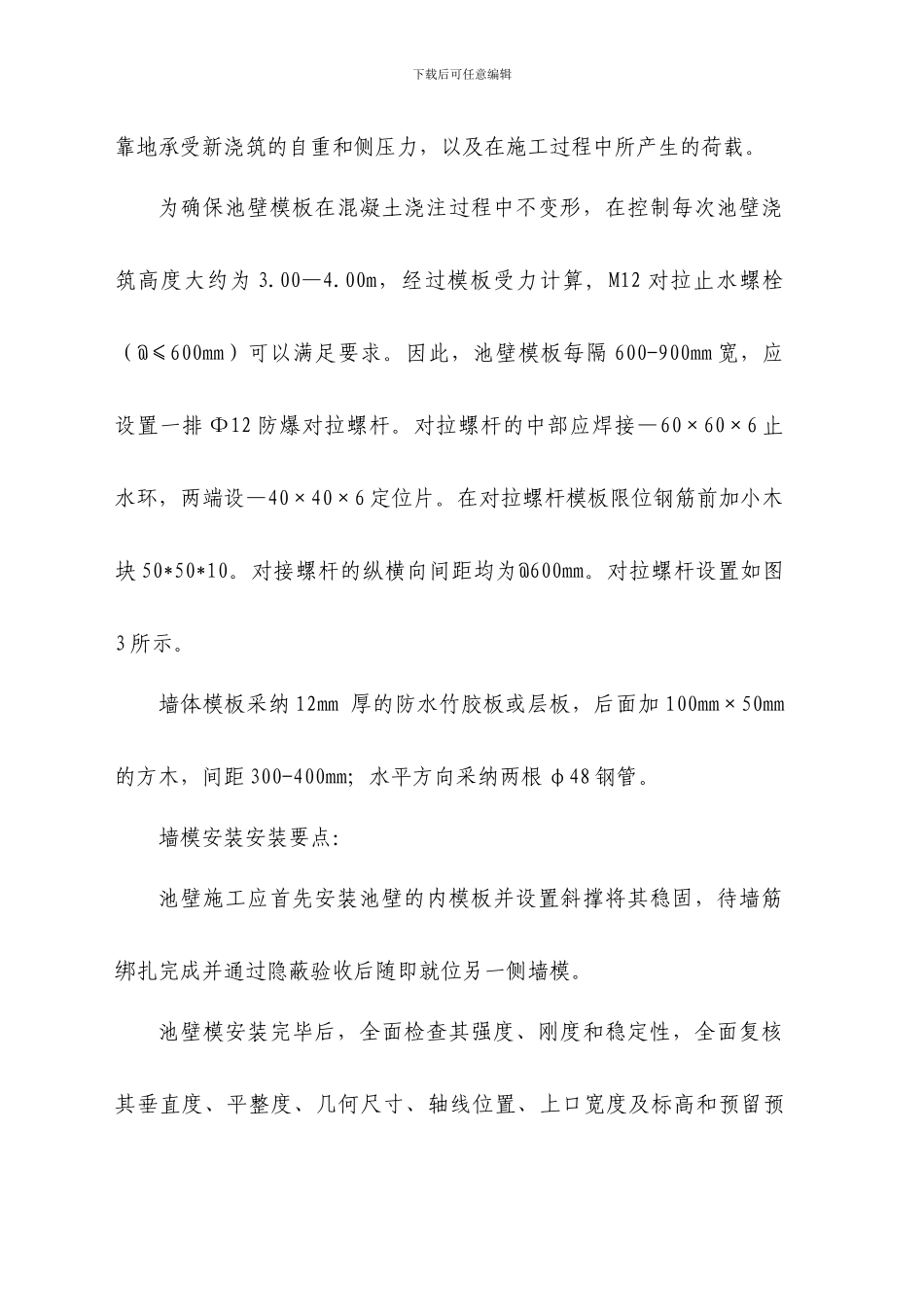

模板支撑、加固体系具有足够的承载能力、刚度和稳定性,能可下载后可任意编辑靠地承受新浇筑的自重和侧压力,以及在施工过程中所产生的荷载
为确保池壁模板在混凝土浇注过程中不变形,在控制每次池壁浇筑高度大约为 3
00m,经过模板受力计算, M12 对拉止水螺栓(@≤600mm)可以满足要求
因此,池壁模板每隔 600-900mm 宽,应设置一排 Ф12 防爆对拉螺杆
对拉螺杆的中部应焊接—60×60×6 止水环,两端设—40×40×6 定位片
在对拉螺杆模板限位钢筋前加小木块 50*50*10
对接螺杆的纵横向间距均为@600mm
对拉螺杆设置如图3 所示
墙体模板采纳 12mm 厚的防水竹胶板或层板,后面加 100mm×50mm 的方木,间距 300-400mm;水平方向采纳两根 φ48 钢管
墙模安装安装要点:池壁施工应首先安装池壁的内模板并设置斜撑将其稳固,待墙筋绑扎完成并通过隐蔽验收后随即就位另一侧墙模
