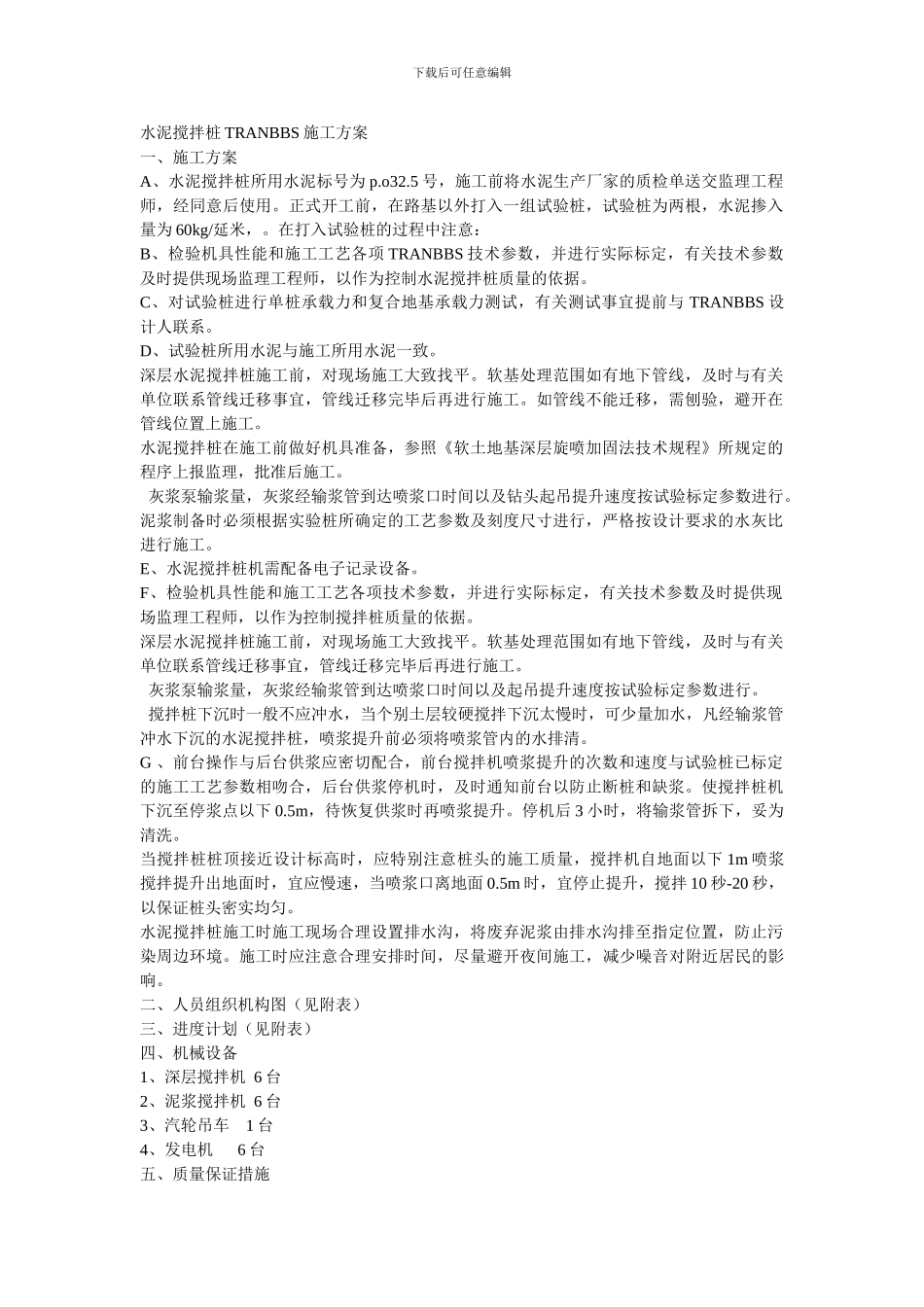

下载后可任意编辑水泥搅拌桩 TRANBBS 施工方案一、施工方案A、水泥搅拌桩所用水泥标号为 p.o32.5 号,施工前将水泥生产厂家的质检单送交监理工程师,经同意后使用。正式开工前,在路基以外打入一组试验桩,试验桩为两根,水泥掺入量为 60kg/延米,。在打入试验桩的过程中注意:B、检验机具性能和施工工艺各项 TRANBBS 技术参数,并进行实际标定,有关技术参数及时提供现场监理工程师,以作为控制水泥搅拌桩质量的依据。C、对试验桩进行单桩承载力和复合地基承载力测试,有关测试事宜提前与 TRANBBS 设计人联系。D、试验桩所用水泥与施工所用水泥一致。深层水泥搅拌桩施工前,对现场施工大致找平。软基处理范围如有地下管线,及时与有关单位联系管线迁移事宜,管线迁移完毕后再进行施工。如管线不能迁移,需刨验,避开在管线位置上施工。水泥搅拌桩在施工前做好机具准备,参照《软土地基深层旋喷加固法技术规程》所规定的程序上报监理,批准后施工。 灰浆泵输浆量,灰浆经输浆管到达喷浆口时间以及钻头起吊提升速度按试验标定参数进行。泥浆制备时必须根据实验桩所确定的工艺参数及刻度尺寸进行,严格按设计要求的水灰比进行施工。E、水泥搅拌桩机需配备电子记录设备。F、检验机具性能和施工工艺各项技术参数,并进行实际标定,有关技术参数及时提供现场监理工程师,以作为控制搅拌桩质量的依据。深层水泥搅拌桩施工前,对现场施工大致找平。软基处理范围如有地下管线,及时与有关单位联系管线迁移事宜,管线迁移完毕后再进行施工。 灰浆泵输浆量,灰浆经输浆管到达喷浆口时间以及起吊提升速度按试验标定参数进行。 搅拌桩下沉时一般不应冲水,当个别土层较硬搅拌下沉太慢时,可少量加水,凡经输浆管冲水下沉的水泥搅拌桩,喷浆提升前必须将喷浆管内的水排清。G 、前台操作与后台供浆应密切配合,前台搅拌机喷浆提升的次数和速度与试验桩已标定的施工工艺参数相吻合,后台供浆停机时,及时通知前台以防止断桩和缺浆。使搅拌桩机下沉至停浆点以下 0.5m,待恢复供浆时再喷浆提升。停机后 3 小时,将输浆管拆下,妥为清洗。当搅拌桩桩顶接近设计标高时,应特别注意桩头的施工质量,搅拌机自地面以下 1m 喷浆搅拌提升出地面时,宜应慢速,当喷浆口离地面 0.5m 时,宜停止提升,搅拌 10 秒-20 秒,以保证桩头密实均匀。水泥搅拌桩施工时施工现场合理设置排水沟,将废弃泥浆由排水沟排至指定位置,防止污染周边环境。施工时应注意...
