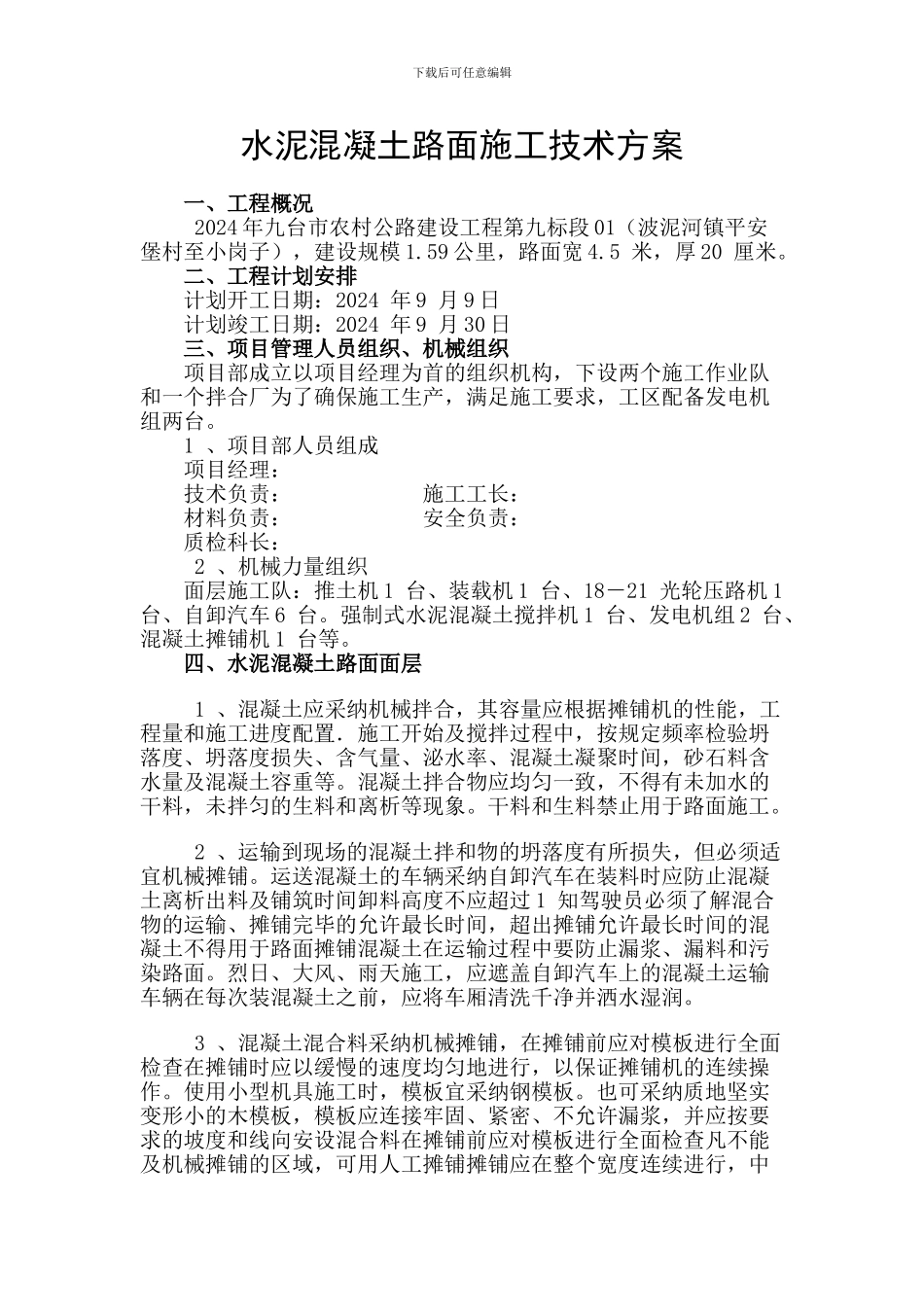

下载后可任意编辑水泥混凝土路面施工技术方案一、工程概况 2024 年九台市农村公路建设工程第九标段 01(波泥河镇平安堡村至小岗子),建设规模 1
59 公里,路面宽 4
5 米,厚 20 厘米
二、工程计划安排 计划开工日期:2024 年 9 月 9 日 计划竣工日期:2024 年 9 月 30 日 三、项目管理人员组织、机械组织 项目部成立以项目经理为首的组织机构,下设两个施工作业队和一个拌合厂为了确保施工生产,满足施工要求,工区配备发电机组两台
1 、项目部人员组成 项目经理: 技术负责: 施工工长: 材料负责: 安全负责: 质检科长: 2 、机械力量组织 面层施工队:推土机 1 台、装载机 1 台、18-21 光轮压路机 1 台、自卸汽车 6 台
强制式水泥混凝土搅拌机 1 台、发电机组 2 台、混凝土摊铺机 1 台等

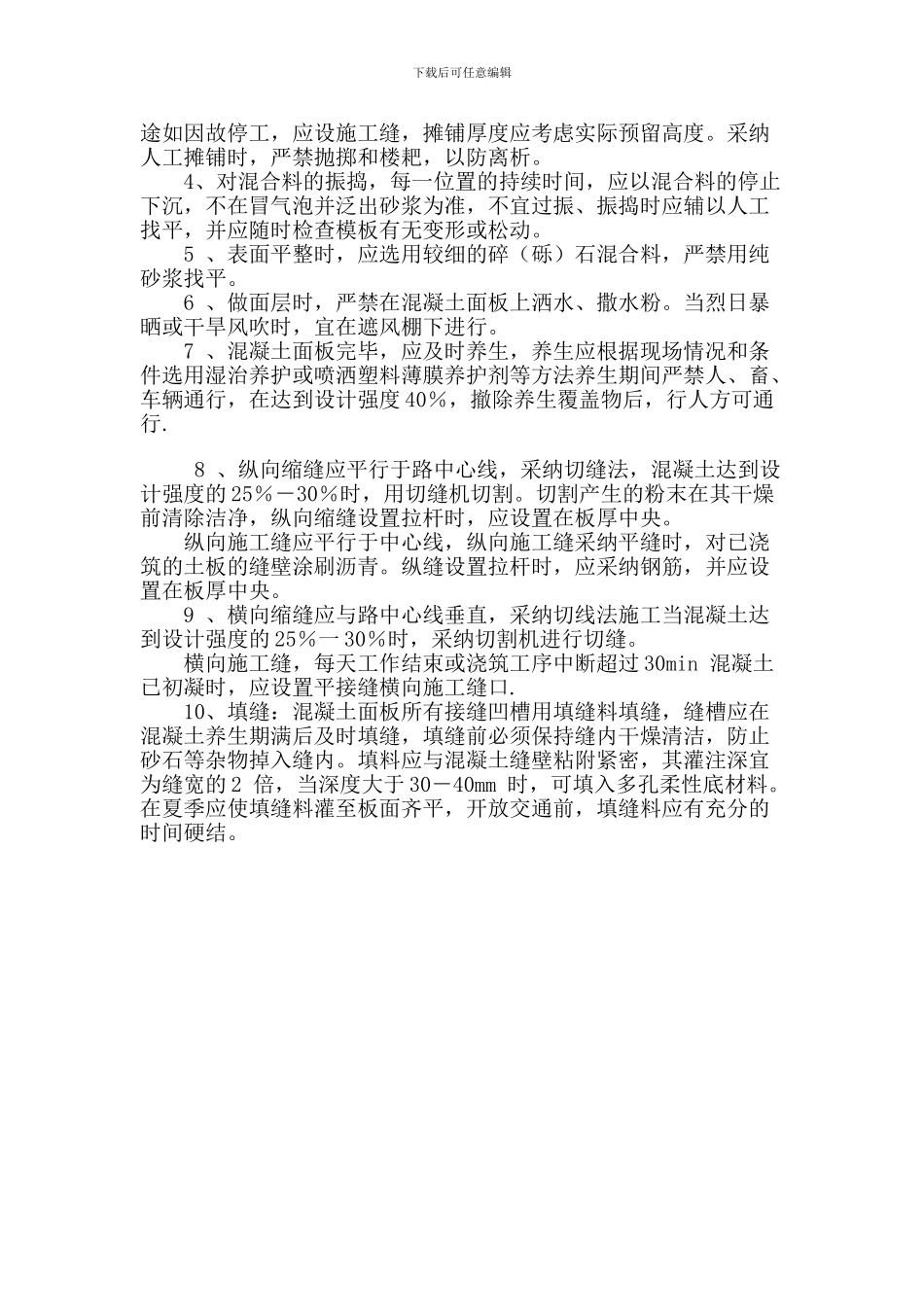

四、水泥混凝土路面面层1 、混凝土应采纳机械拌合,其容量应根据摊铺机的性能,工程量和施工进度配置.施工开始及搅拌过程中,按规定频率检验坍落度、坍落度损失、含气量、泌水率、混凝土凝聚时间,砂石料含水量及混凝土容重等
混凝土拌合物应均匀一致,不得有未加水的干料,未拌匀的生料和离析等现象
干料和生料禁止用于路面施工
2 、运输到现场的混凝土拌和物的坍落度有所损失,但必须适宜机械摊铺
运送混凝土的车辆采纳自卸汽车在装料时应防止混凝土离析出料及铺筑时间卸料高度不应超过 1 知驾驶员必须了解混合物的运输、摊铺完毕的允许最长时间,超出摊铺允许最长时间的混凝土不得用于路面摊铺混凝土在运输过程中要防止漏浆、漏料和污染路面
烈日、大风、雨天施工,应遮盖自卸汽车上的混凝土运输车辆在每次装混凝土之前,应将车厢清洗千净并洒水湿润
3 、混凝土混合料采纳机械摊铺,在摊铺前应对模板进行全面检查在摊铺时应以缓慢的速度均匀地进行,以保证摊铺机的连续操作
使用小型机具施工时,模板
