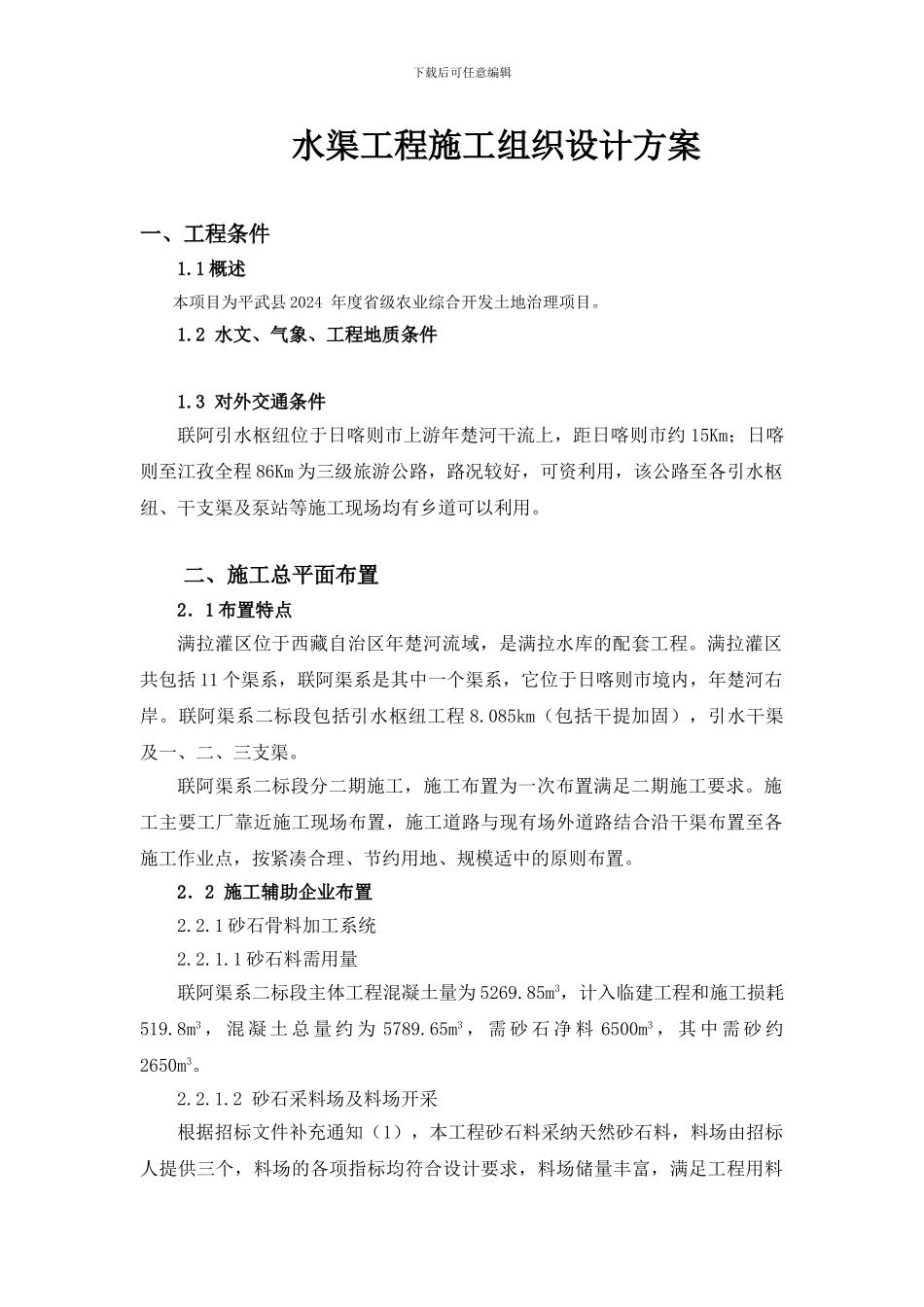

下载后可任意编辑水渠工程施工组织设计方案一、工程条件1
1 概述本项目为平武县 2024 年度省级农业综合开发土地治理项目
2 水文、气象、工程地质条件1
3 对外交通条件联阿引水枢纽位于日喀则市上游年楚河干流上,距日喀则市约 15Km;日喀则至江孜全程 86Km 为三级旅游公路,路况较好,可资利用,该公路至各引水枢纽、干支渠及泵站等施工现场均有乡道可以利用
二、施工总平面布置2.1 布置特点满拉灌区位于西藏自治区年楚河流域,是满拉水库的配套工程
满拉灌区共包括 11 个渠系,联阿渠系是其中一个渠系,它位于日喀则市境内,年楚河右岸
联阿渠系二标段包括引水枢纽工程 8
085km(包括干提加固),引水干渠及一、二、三支渠
联阿渠系二标段分二期施工,施工布置为一次布置满足二期施工要求
施工主要工厂靠近施工现场布置,施工道路与现有场外道路结合沿干渠布置至各施工作业点,按紧凑合理、节约用地、规模适中的原则布置
2.2 施工辅助企业布置2
1 砂石骨料加工系统2
1 砂石料需用量联阿渠系二标段主体工程混凝土量为 5269
85m3,计入临建工程和施工损耗519
8m3 , 混 凝 土 总 量 约 为 5789
65m3 , 需 砂 石 净 料 6500m3 , 其 中 需 砂 约2650m3
2 砂石采料场及料场开采根据招标文件补充通知(1),本工程砂石料采纳天然砂石料,料场由招标人提供三个,料场的各项指标均符合设计要求,料场储量丰富,满足工程用料下载后可任意编辑需要
根据施工总进度安排,主体工程施工主要安排在枯水期,料场开采采纳陆地开采
先用推土机或挖掘机剥离无用表层,然后用 PC200 挖掘机装 10t 自卸汽车运至砂石骨料加工系统
3 砂石骨料加工系统工艺流程由料场开采的砂砾混合料由自卸汽车运到系统汽车受料坑卸料,由受料坑下设胶带机送往预
