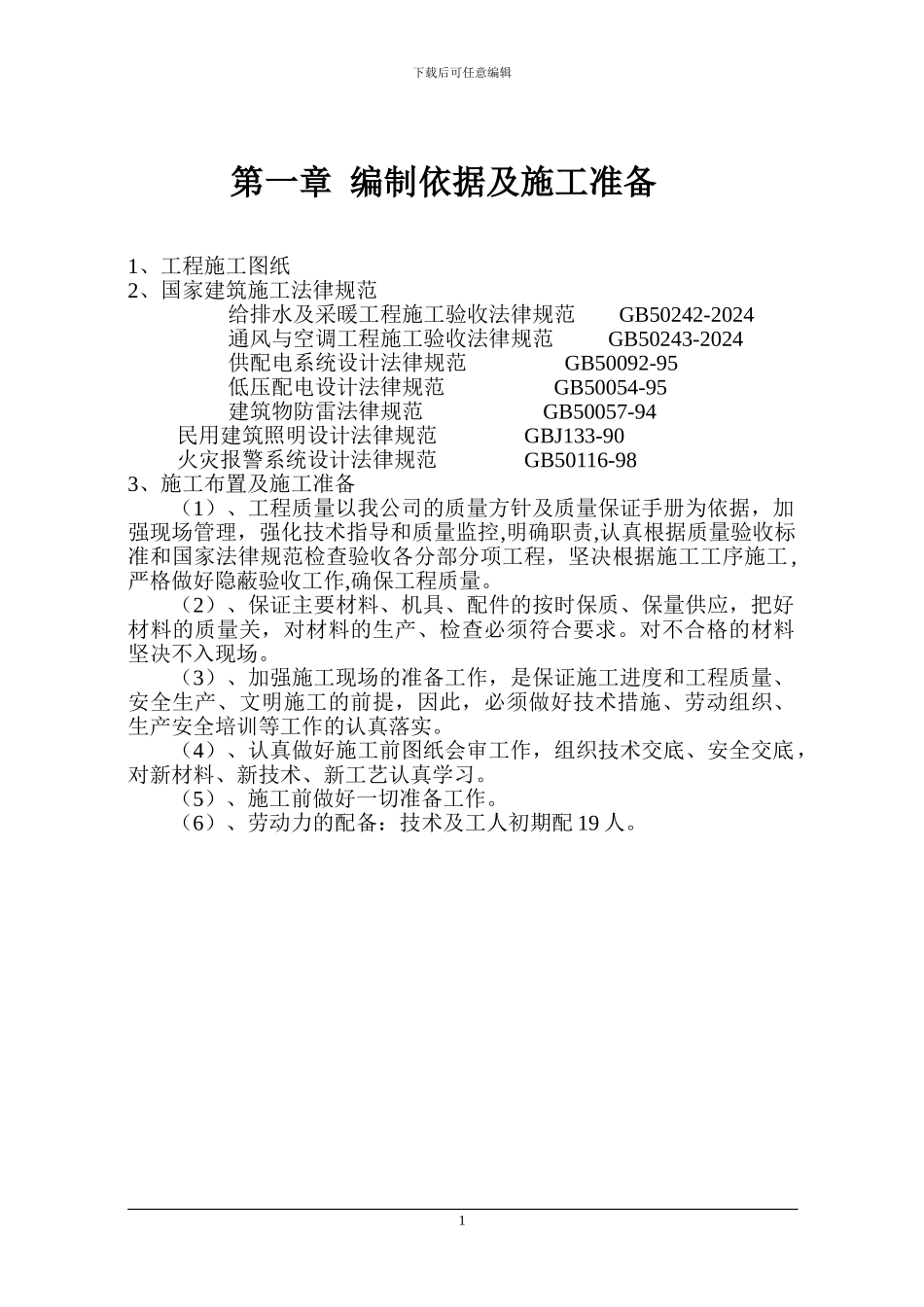

下载后可任意编辑第一章 编制依据及施工准备1、工程施工图纸2、国家建筑施工法律规范给排水及采暖工程施工验收法律规范 GB50242-2024通风与空调工程施工验收法律规范 GB50243-2024供配电系统设计法律规范 GB50092-95低压配电设计法律规范 GB50054-95建筑物防雷法律规范 GB50057-94 民用建筑照明设计法律规范 GBJ133-90 火灾报警系统设计法律规范 GB50116-983、施工布置及施工准备(1)、工程质量以我公司的质量方针及质量保证手册为依据,加强现场管理,强化技术指导和质量监控,明确职责,认真根据质量验收标准和国家法律规范检查验收各分部分项工程,坚决根据施工工序施工 ,严格做好隐蔽验收工作,确保工程质量。(2)、保证主要材料、机具、配件的按时保质、保量供应,把好材料的质量关,对材料的生产、检查必须符合要求。对不合格的材料坚决不入现场。(3)、加强施工现场的准备工作,是保证施工进度和工程质量、安全生产、文明施工的前提,因此,必须做好技术措施、劳动组织、生产安全培训等工作的认真落实。(4)、认真做好施工前图纸会审工作,组织技术交底、安全交底,对新材料、新技术、新工艺认真学习。(5)、施工前做好一切准备工作。(6)、劳动力的配备:技术及工人初期配 19 人。1下载后可任意编辑第二章电气工程一、工程概况本工程为商用住宅楼,总建筑面积 24471.00 平方米,其中地下室建筑面积约 800 平方米,地下一层层高 3.3 米,地下室夹层层高 1.7 米,基础采纳钢筋混凝土筏板基础,地上 30 层,层高 3 米,塔楼 2 层。建筑总高度 99.3 米,主体采纳全现浇剪力墙结构。电气工程包括照明系统、动力配电系统、火灾自动报警系统、通信系统、有线电视系统、闭路电视系统、宽带网络系统。配电系统接地形式为 TN-C-S 系统,设专用 PE 线,PE 线与 N 线严格区分,不得混用。事故照明及消防设备负荷等级为一级负荷,一般照明负荷为三级负荷,采纳两路电源供电。工作电源引至室外变配电室。一般照明支线采纳 BV-2.5mm2铜导线穿 HT 型套接紧定式渡锌钢管暗配,进户管及φ40 以上管均采纳焊接钢管,消防系统及弱电工程均采纳 HT 型套接紧定式渡锌钢管暗配。二、安装工艺流程 结构配合管预埋 桥架安装 电缆铺设 设备安装施工准备 孔洞预留 管路暗配 电缆铺设 器具安装 调试 防雷与接地三、分项工程施工措施1、钢管暗配:钢管暗配前做好管盒预制工作,包括除锈、刷漆、煨弯等,管径25mm...
