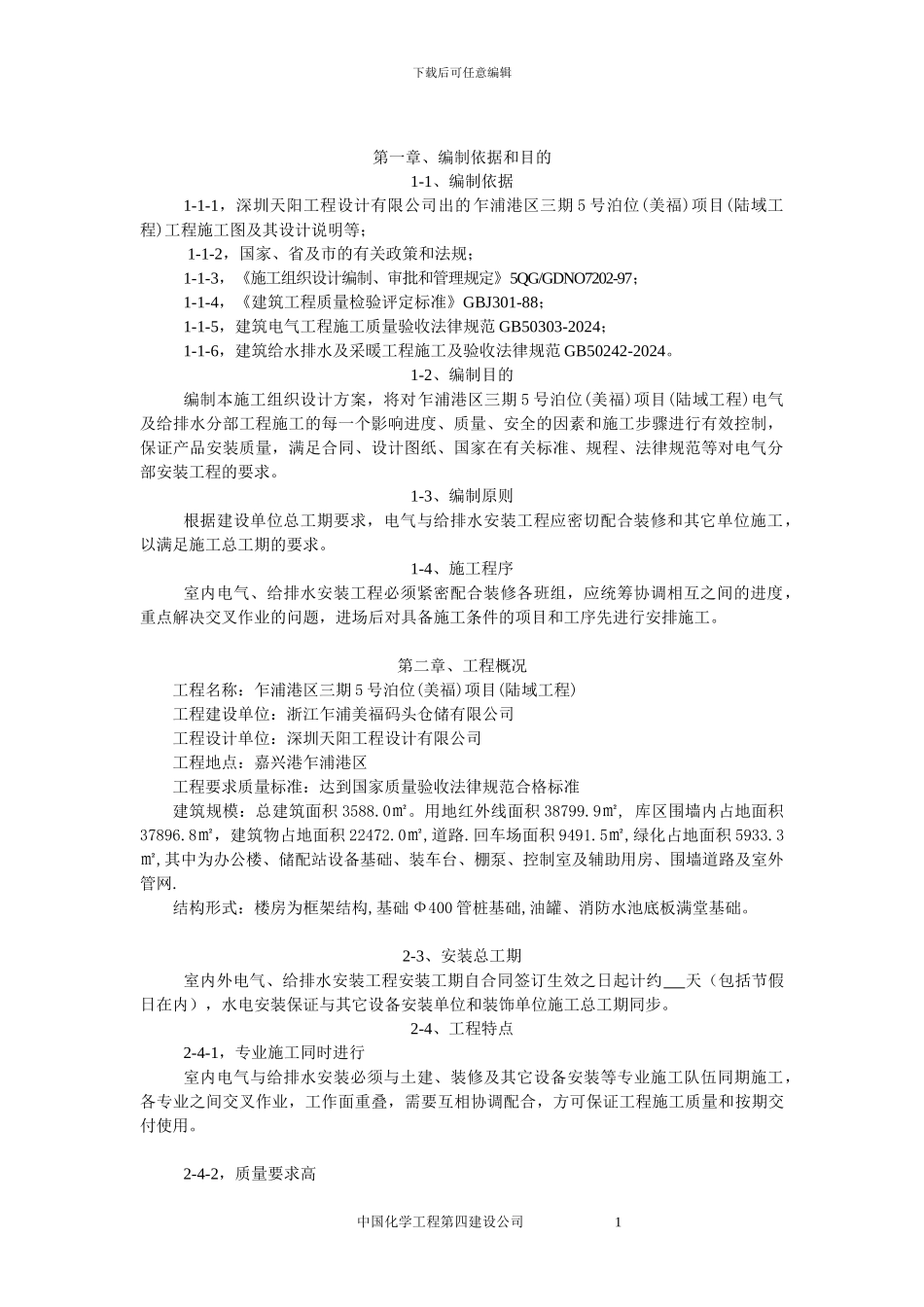

下载后可任意编辑第一章、编制依据和目的1-1、编制依据1-1-1,深圳天阳工程设计有限公司出的乍浦港区三期 5 号泊位(美福)项目(陆域工程)工程施工图及其设计说明等; 1-1-2,国家、省及市的有关政策和法规;1-1-3,《施工组织设计编制、审批和管理规定》5QG/GDNO7202-97;1-1-4,《建筑工程质量检验评定标准》GBJ301-88;1-1-5,建筑电气工程施工质量验收法律规范 GB50303-2024;1-1-6,建筑给水排水及采暖工程施工及验收法律规范 GB50242-2024。1-2、编制目的编制本施工组织设计方案,将对乍浦港区三期 5 号泊位(美福)项目(陆域工程)电气及给排水分部工程施工的每一个影响进度、质量、安全的因素和施工步骤进行有效控制,保证产品安装质量,满足合同、设计图纸、国家在有关标准、规程、法律规范等对电气分部安装工程的要求。1-3、编制原则根据建设单位总工期要求,电气与给排水安装工程应密切配合装修和其它单位施工,以满足施工总工期的要求。1-4、施工程序室内电气、给排水安装工程必须紧密配合装修各班组,应统筹协调相互之间的进度,重点解决交叉作业的问题,进场后对具备施工条件的项目和工序先进行安排施工。第二章、工程概况工程名称:乍浦港区三期 5 号泊位(美福)项目(陆域工程)工程建设单位:浙江乍浦美福码头仓储有限公司工程设计单位:深圳天阳工程设计有限公司工程地点:嘉兴港乍浦港区工程要求质量标准:达到国家质量验收法律规范合格标准建筑规模:总建筑面积 3588.0㎡。用地红外线面积 38799.9㎡, 库区围墙内占地面积37896.8㎡,建筑物占地面积 22472.0㎡,道路.回车场面积 9491.5㎡,绿化占地面积 5933.3㎡,其中为办公楼、储配站设备基础、装车台、棚泵、控制室及辅助用房、围墙道路及室外管网.结构形式:楼房为框架结构,基础 Ф400 管桩基础,油罐、消防水池底板满堂基础。2-3、安装总工期室内外电气、给排水安装工程安装工期自合同签订生效之日起计约 天(包括节假日在内),水电安装保证与其它设备安装单位和装饰单位施工总工期同步。2-4、工程特点2-4-1,专业施工同时进行室内电气与给排水安装必须与土建、装修及其它设备安装等专业施工队伍同期施工,各专业之间交叉作业,工作面重叠,需要互相协调配合,方可保证工程施工质量和按期交付使用。2-4-2,质量要求高中国化学工程第四建设公司 1下载后可任意编辑工程质量标准根据国家现行施工验收法律规范执行,必须达到设计要求,质量标准为合格,以保证各项设施...
