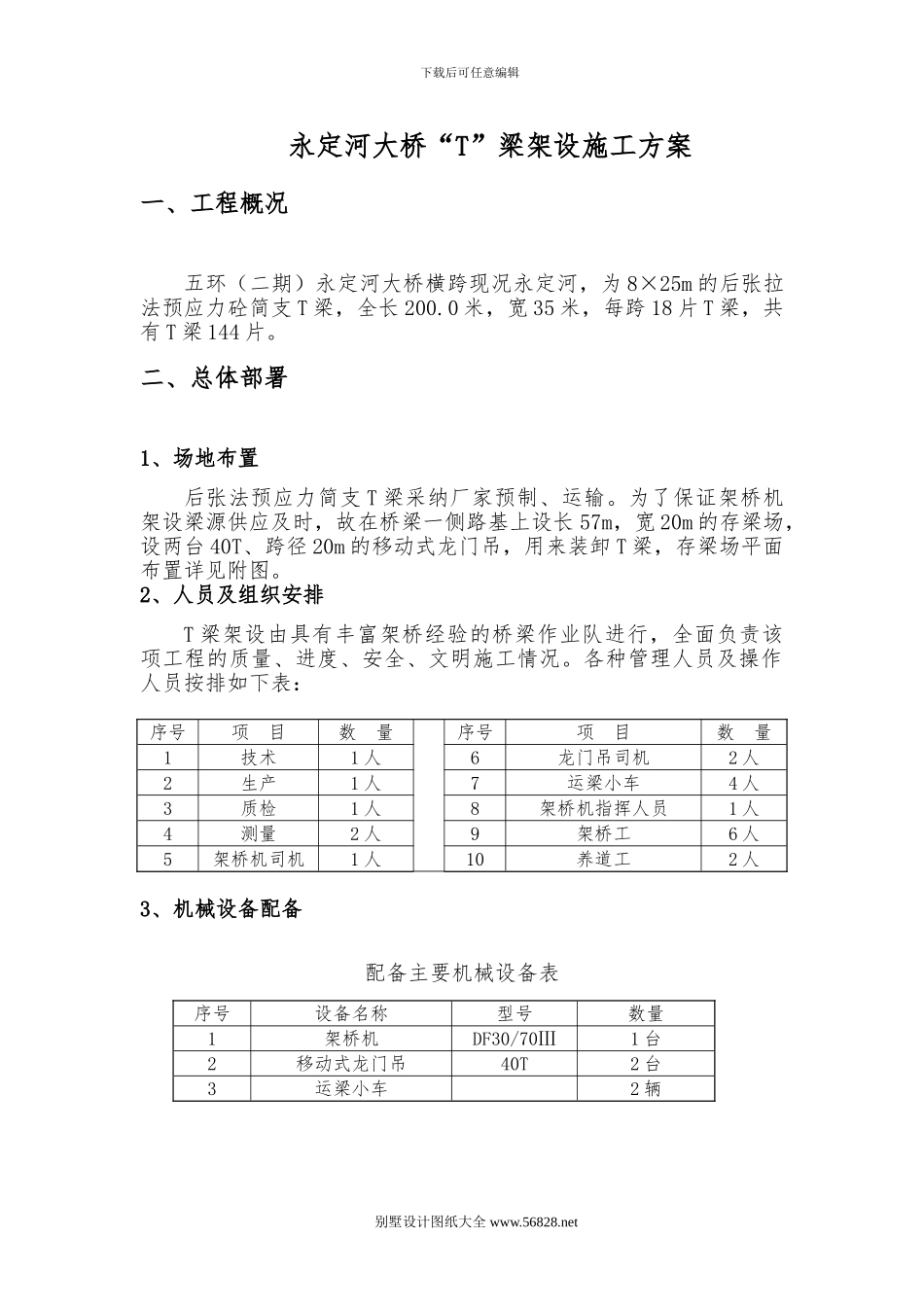

下载后可任意编辑永定河大桥“T”梁架设施工方案一、工程概况五环(二期)永定河大桥横跨现况永定河,为 8×25m 的后张拉法预应力砼简支 T 梁,全长 200
0 米,宽 35 米,每跨 18 片 T 梁,共有 T 梁 144 片
二、总体部署1、场地布置后张法预应力简支 T 梁采纳厂家预制、运输
为了保证架桥机架设梁源供应及时,故在桥梁一侧路基上设长 57m,宽 20m 的存梁场,设两台 40T、跨径 20m 的移动式龙门吊,用来装卸 T 梁,存梁场平面布置详见附图
2、人员及组织安排T 梁架设由具有丰富架桥经验的桥梁作业队进行,全面负责该项工程的质量、进度、安全、文明施工情况
各种管理人员及操作人员按排如下表:序号项 目数 量序号项 目数 量1技术1 人6龙门吊司机2 人2生产1 人7运梁小车4 人3质检1 人8架桥机指挥人员1 人4测量2 人9架桥工6 人5架桥机司机1 人10养道工2 人3、机械设备配备配备主要机械设备表序号设备名称型号数量1架桥机DF30/70Ⅲ1 台2移动式龙门吊40T2 台3运梁小车2 辆别墅设计图纸大全 www
net下载后可任意编辑4、材料保证序号名称单位数量1运梁轨道枕木根100钢轨m1142架梁轨道枕木根180钢轨m4003运梁小车辆25、施工进度计划在 6 月 20 日架桥机到场开始拼装至 6 月 25 日完成
T 梁架设自6 月 26 日开始(早 6:00 移动架桥机至中午 12:00 就位完成,下午13:00 开始架设到晚上 20:00 架设 T 梁 7 片;第二天早 6:00 开始架设至晚上 20:00 完成第一跨 T 梁架设
),采纳架桥机自第一跨开始架设,平均每两天一跨,至 7 月 11 日架设完毕,共计 16 天
施工进度详细情况见下图“T 梁架设施工计划横道图”
T 梁架设施工计划横道图工程项目开工日期完工日期
