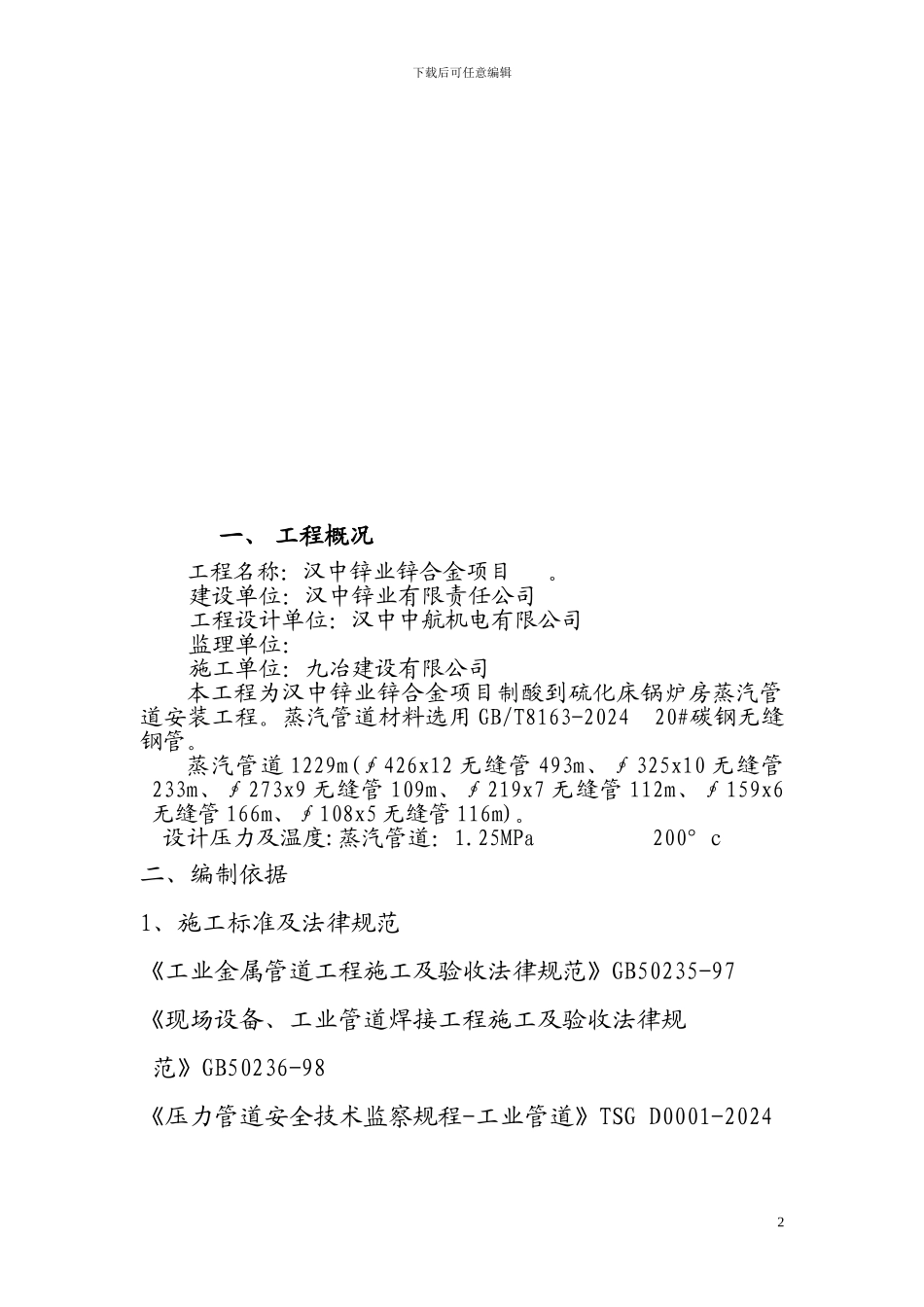

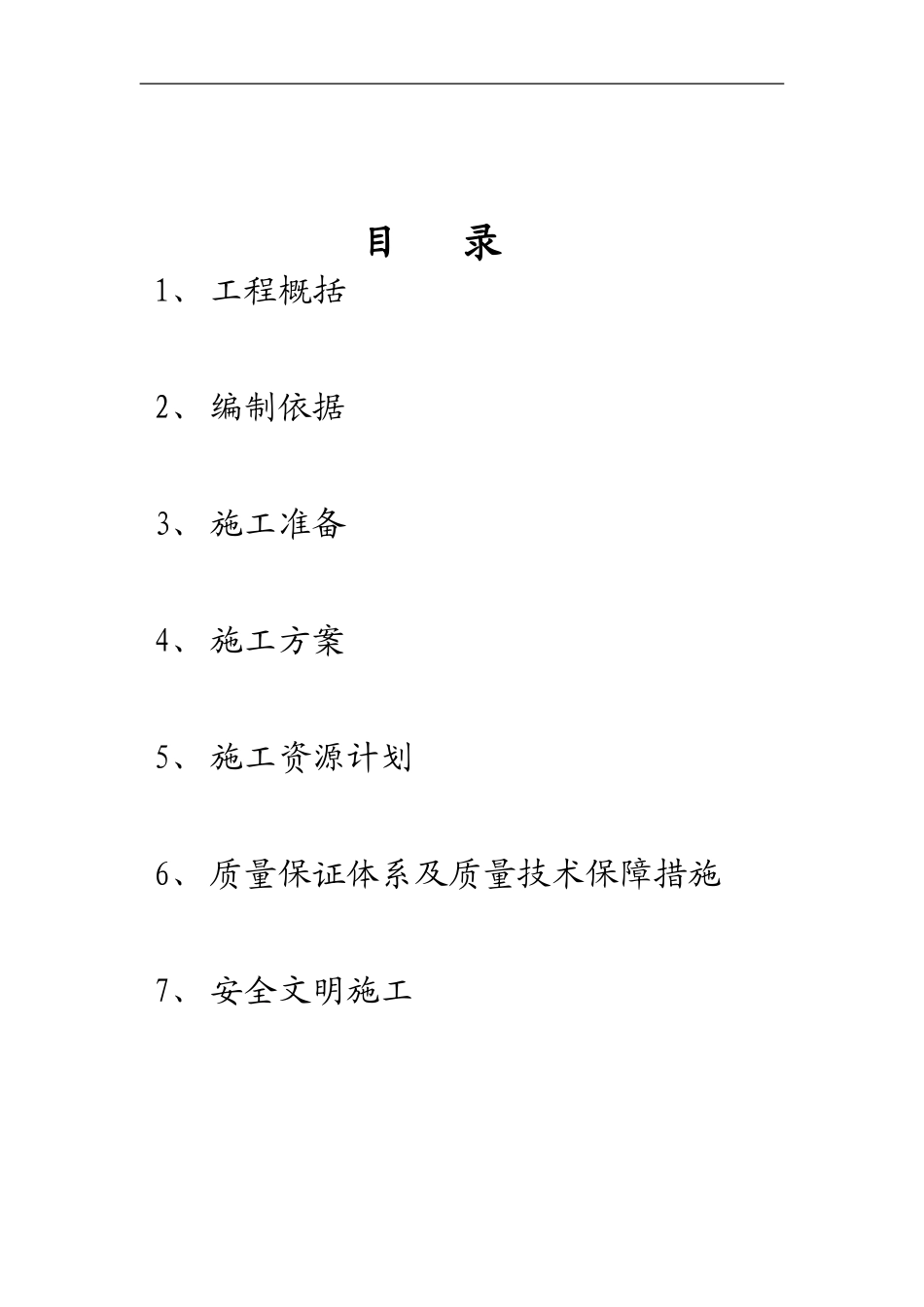

目 录1、工程概括2、编制依据3、施工准备4、施工方案5、施工资源计划6、质量保证体系及质量技术保障措施7、安全文明施工 下载后可任意编辑 一、 工程概况工程名称:汉中锌业锌合金项目
建设单位:汉中锌业有限责任公司工程设计单位:汉中中航机电有限公司监理单位: 施工单位:九冶建设有限公司本工程为汉中锌业锌合金项目制酸到硫化床锅炉房蒸汽管道安装工程
蒸汽管道材料选用 GB/T8163-2024 20#碳钢无缝钢管
蒸汽管道 1229m(∮426x12 无缝管 493m、∮325x10 无缝管233m、∮273x9 无缝管 109m、∮219x7 无缝管 112m、∮159x6无缝管 166m、∮108x5 无缝管 116m)
设计压力及温度:蒸汽管道:1

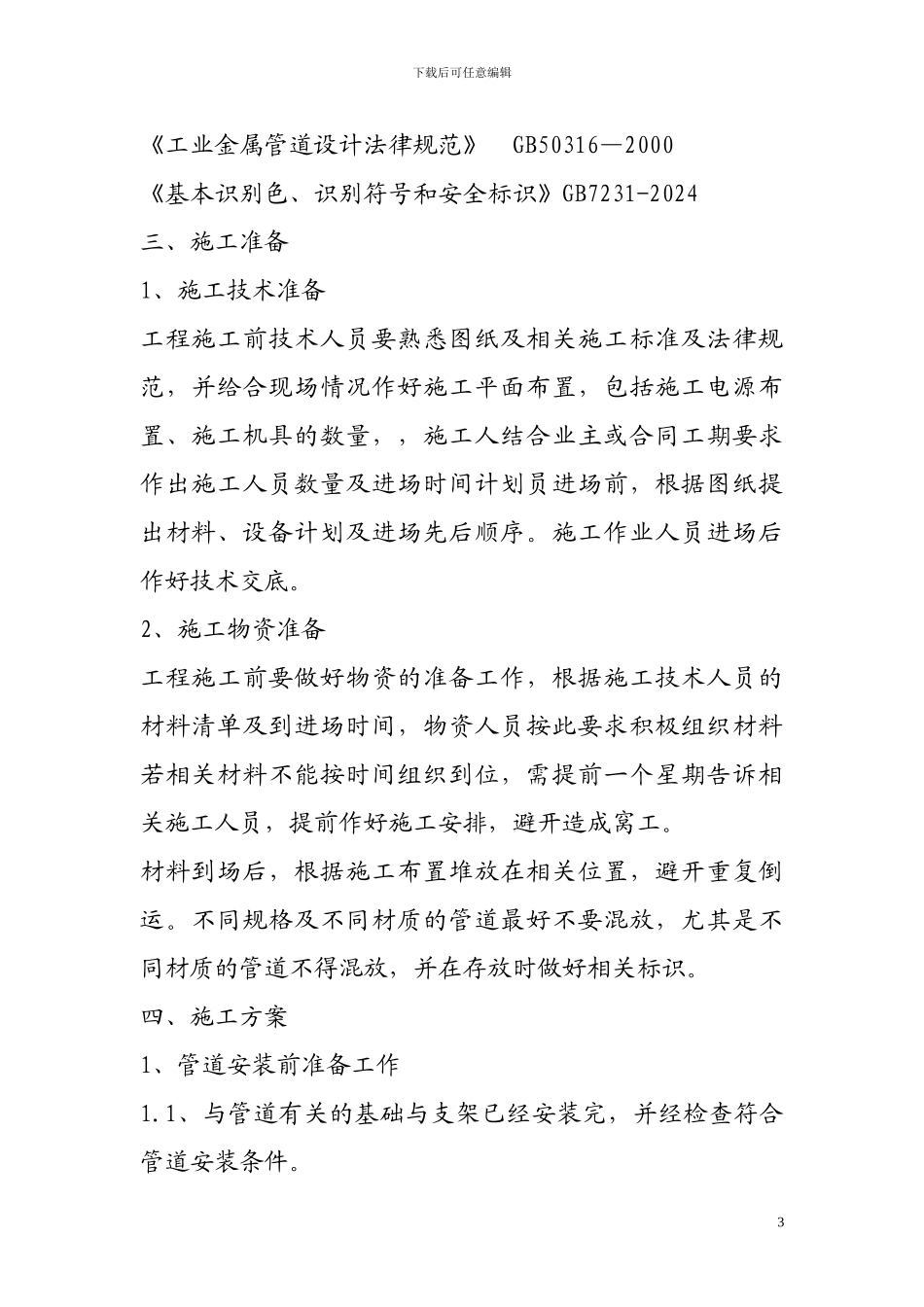

25MPa 200°c二、编制依据1、施工标准及法律规范《工业金属管道工程施工及验收法律规范》GB50235-97 《现场设备、工业管道焊接工程施工及验收法律规范》GB50236-98 《压力管道安全技术监察规程-工业管道》TSG D0001-2024 2下载后可任意编辑《工业金属管道设计法律规范》 GB50316—2000 《基本识别色、识别符号和安全标识》GB7231-2024 三、施工准备1、施工技术准备工程施工前技术人员要熟悉图纸及相关施工标准及法律规范,并给合现场情况作好施工平面布置,包括施工电源布置、施工机具的数量,,施工人结合业主或合同工期要求作出施工人员数量及进场时间计划员进场前,根据图纸提出材料、设备计划及进场先后顺序
施工作业人员进场后作好技术交底
2、施工物资准备工程施工前要做好物资的准备工作,根据施工技术人员的材料清单及到进场时间,物资人员按此要求积极组织材料若相关材料不能按时间组织到位,需提前一个星期告诉相关施工人员,提前作好施工安排,避开造成窝工
材料到场后,根据施工布置堆放在相关位置,避开重复
